您当前位置:首页 » 结构工程 » 结构施工
回迁住宅楼模板工程施工方案 30P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-12-22
  • 资料类型:RAR
  • 资料大小:579 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
回迁住宅楼模板工程施工方案 30P
三、    施工段划分和施工缝留设
1、   施工段划分:

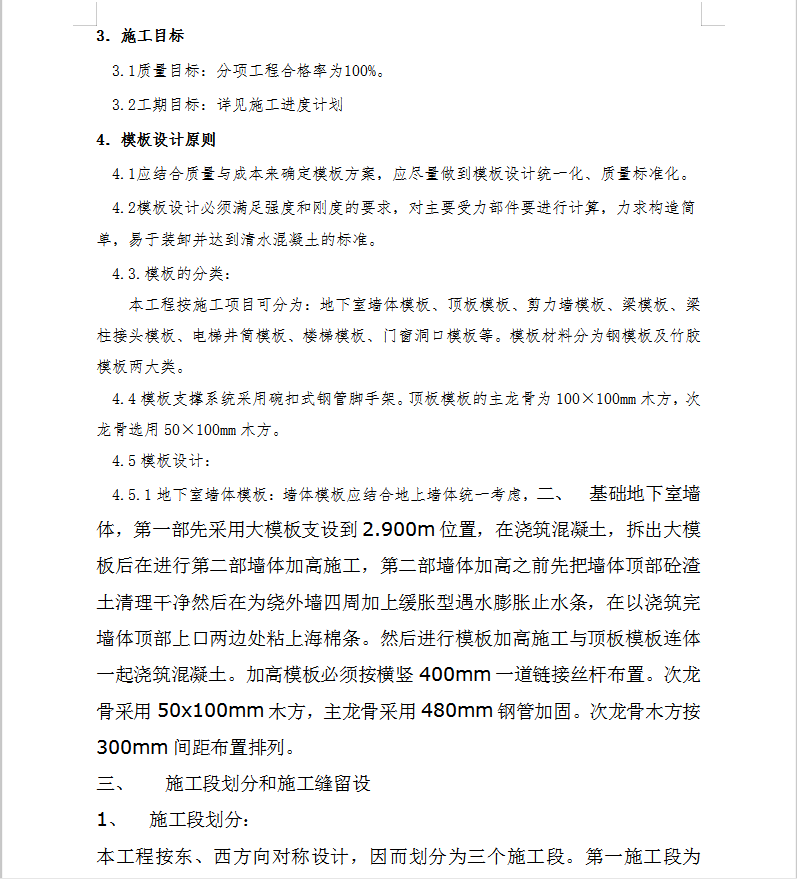

本工程按东、西方向对称设计,因而划分为三个施工段。第一施工段为25~36轴与A~p轴部分;第二施工段为1~12轴与A~p轴部分,第三施工段为12~24轴与A~p轴部分。

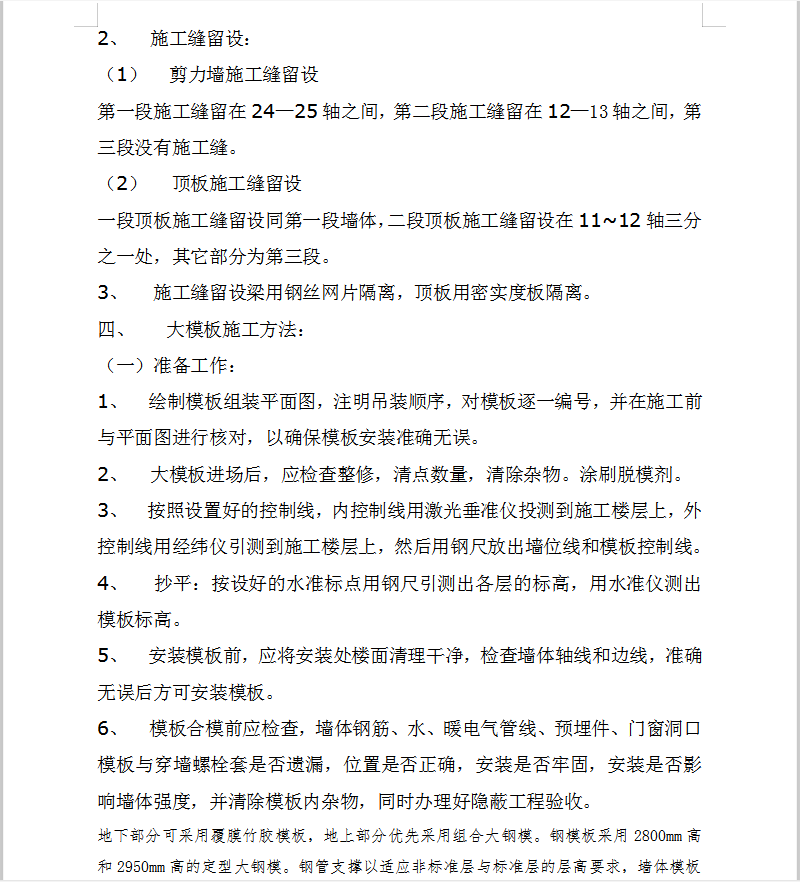

2、   施工缝留设:
(1)   剪力墙施工缝留设
第一段施工缝留在24—25轴之间,第二段施工缝留在12—13轴之间,第三段没有施工缝。
(2)   顶板施工缝留设
一段顶板施工缝留设同第一段墙体,二段顶板施工缝留设在11~12轴三分之一处,其它部分为第三段。
3、   施工缝留设梁用钢丝网片隔离,顶板用密实度板隔离。

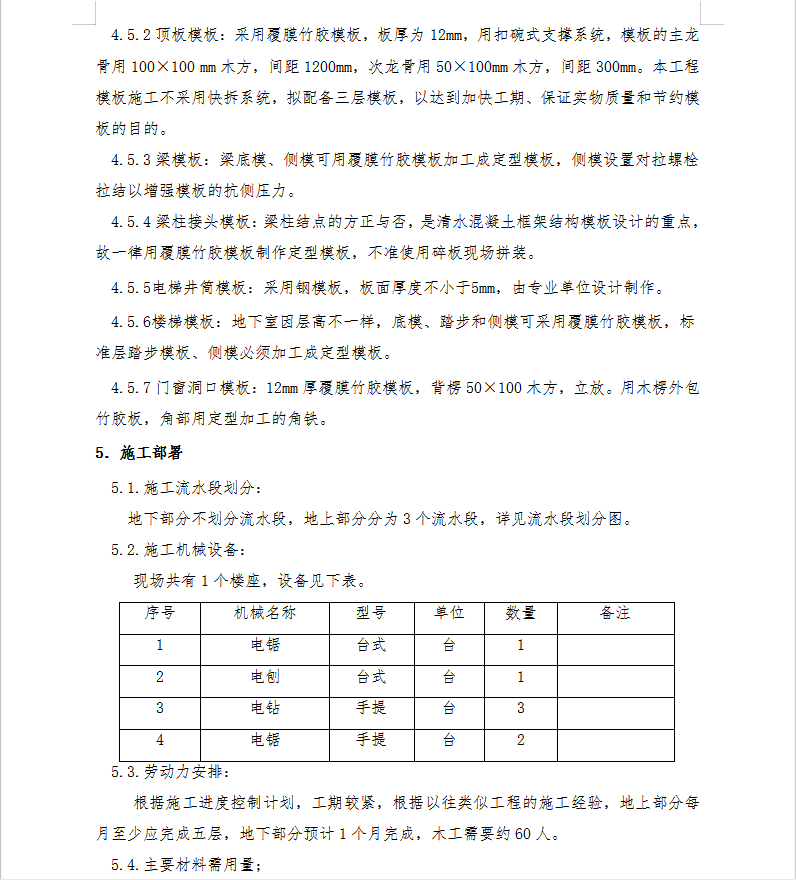

四、    大模板施工方法:
(一)准备工作:
1、   绘制模板组装平面图,注明吊装顺序,对模板逐一编号,并在施工前与平面图进行核对,以确保模板安装准确无误。
2、   大模板进场后,应检查整修,清点数量,清除杂物。涂刷脱模剂。
3、   按照设置好的控制线,内控制线用激光垂准仪投测到施工楼层上,外控制线用经纬仪引测到施工楼层上,然后用钢尺放出墙位线和模板控制线。
4、  抄平:按设好的水准标点用钢尺引测出各层的标高,用水准仪测出模板标高。
5、   安装模板前,应将安装处楼面清理干净,检查墙体轴线和边线,准确无误后方可安装模板。
6、   模板合模前应检查,墙体钢筋、水、暖电气管线、预埋件、门窗洞口模板与穿墙螺栓套是否遗漏,位置是否正确,安装是否牢固,安装是否影响墙体强度,并清除模板内杂物,同时办理好隐蔽工程验收。
地下部分可采用覆膜竹胶模板,地上部分优先采用组合大钢模。钢模板采用2800mm高和2950mm高的定型大钢模。钢管支撑以适应非标准层与标准层的层高要求,墙体模板可用覆膜竹胶模板组装的大块模板,覆膜竹胶模板厚度12mm,不准使用现场散装散拆的模板。
资料截图
  • 回迁住宅楼模板工程施工方案 30P
  • 回迁住宅楼模板工程施工方案 30P
  • 回迁住宅楼模板工程施工方案 30P
