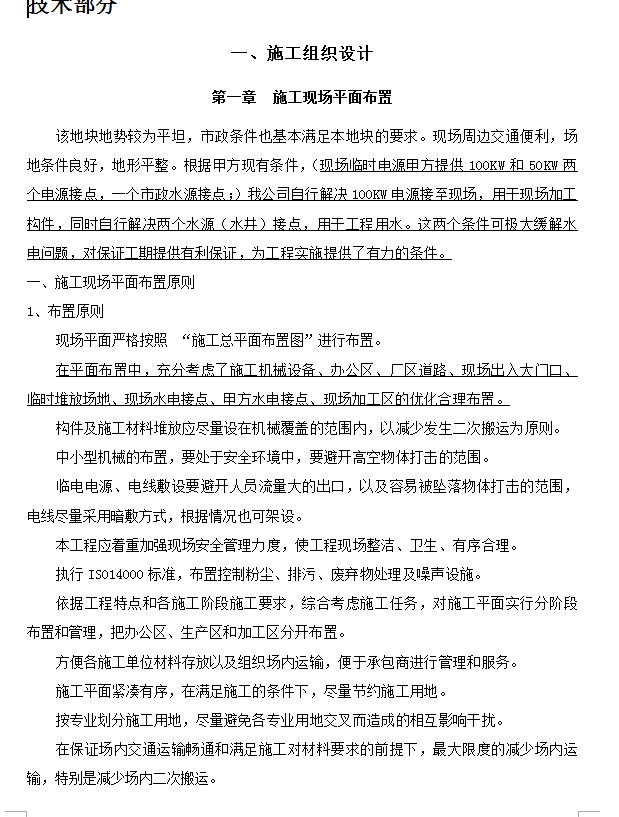

施工重难点及方法
根据本工程特点和相关图纸,工程重点难点在于工期紧任务重、设备基础施工及钢结构安装两个方面。
依照图纸和地勘情况表明,聊城地区地质属于软土地基,设备基础最深处标高为±0.00以下7m,由于地下水位较高,所以对设备基础采用钢板桩支护开挖。
本工程钢结构工程节点工期和安全保障将作为工程施工的重中之重。
3.1.1 施工顺序为:桩基施工及钢结构制作→基础施工→钢结构安装→辅房施工及装饰装修
3.1.2钢结构安装
本工程厂房钢结构安装以车间为单位,11#车间分为1个安装区域;9#车间分为A1、A2、A3、A4四个安装区域,同时展开,平行作业。安装从厂房轴的东端(带有钢架支撑系统的单元)开始,依次整体推进。
第一榀钢架安装完成后,应该立即使用缆风绳对其进行固定,保证此榀钢架的稳定。随即安装第二榀钢架,以及钢架支撑系统,使之成为一个稳定的钢结构单元。第一结构单元安装后必须进行调整至设计及规范要求。
依次安装下一节间钢架及支撑系统并调整至设计和规范要求直至完成全部安装。

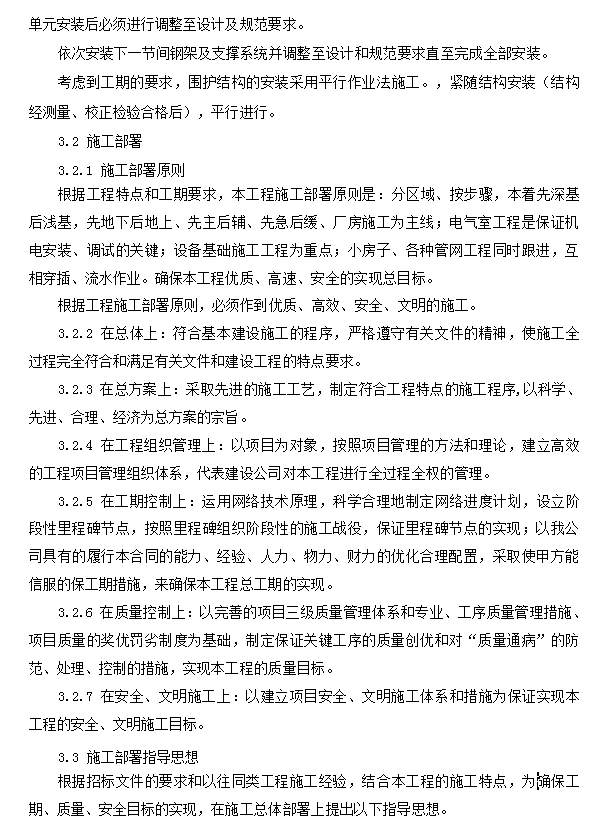

考虑到工期的要求,围护结构的安装采用平行作业法施工。,紧随结构安装(结构经测量、校正检验合格后),平行进行。
