车间高大模板安全专项施工方案  47P
本涂装车间由车间主体、生产辅房及烟囱三大部分组成。
高大支模架立杆基础在强夯地基土上,地基承载力fak=180kpa。支模架搭设之前,每根立杆底部垫200x50mm厚通长实木。
2、搭设的一般规定
(1)架子工应熟悉图纸,熟悉现场具体情况,了解技术交底意图和施工操作方法,并将符合要求的钢管、扣件等材料运至现场,分类存放,搭设前清除障碍物。
(2)架子工作业时,必须佩带好安全帽、系好安全带,严禁穿高跟鞋、拖鞋或硬底带钉易滑鞋作业,工具及零件应放在工具包内,服从指挥,集中思想、相互配合,拆除下来的材料不乱抛、乱扔。架体作业下方不准站人,架子工不准在架上打闹、嬉笑。
(3)遭遇六级以上大风或下雨天气时,不得进行作业。雨后作业应待架体上雨水吹干后进行,防止滑落。

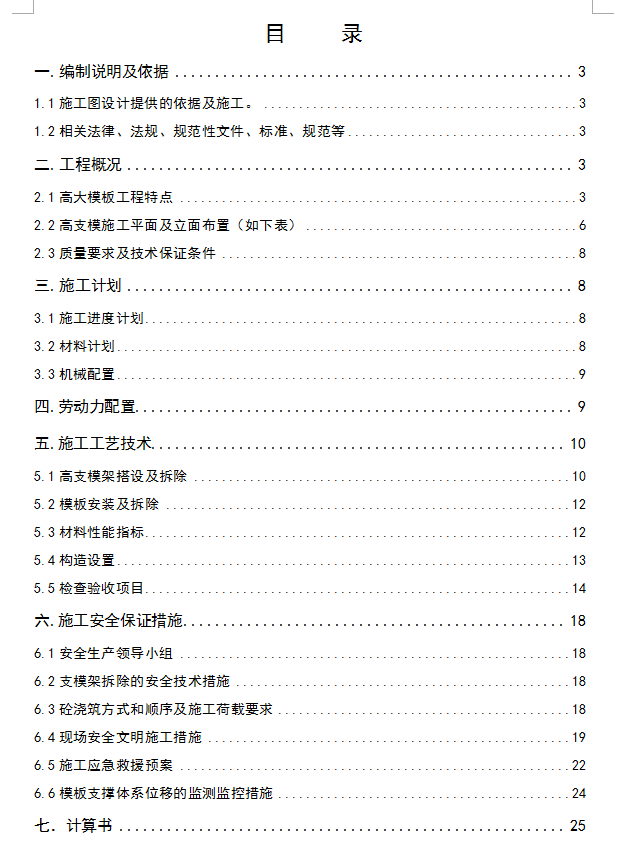

一.编制说明及依据 3
1.1施工图设计提供的依据及施工。 3
1.2相关法律、法规、规范性文件、标准、规范等 3
二.工程概况 3
2.1高大模板工程特点 3

2.2高支模施工平面及立面布置(如下表) 6

2.3质量要求及技术保证条件 8
三.施工计划 8
3.1施工进度计划 8
3.2材料计划 8
3.3机械配置 9
四.劳动力配置 9

五.施工工艺技术 10
5.1高支模架搭设及拆除 10
5.2模板安装及拆除 12
5.3材料性能指标 12
5.4构造设置 13
5.5检查验收项目 14
六.施工安全保证措施 18
6.1安全生产领导小组 18
6.2支模架拆除的安全技术措施 18
6.3砼浇筑方式和顺序及施工荷载要求 18
6.4现场安全文明施工措施 19
6.5施工应急救援预案 22
6.6模板支撑体系位移的监测监控措施 24
七.计算书 25
.......
