办公楼施工总承包钢结构施工方案 36P

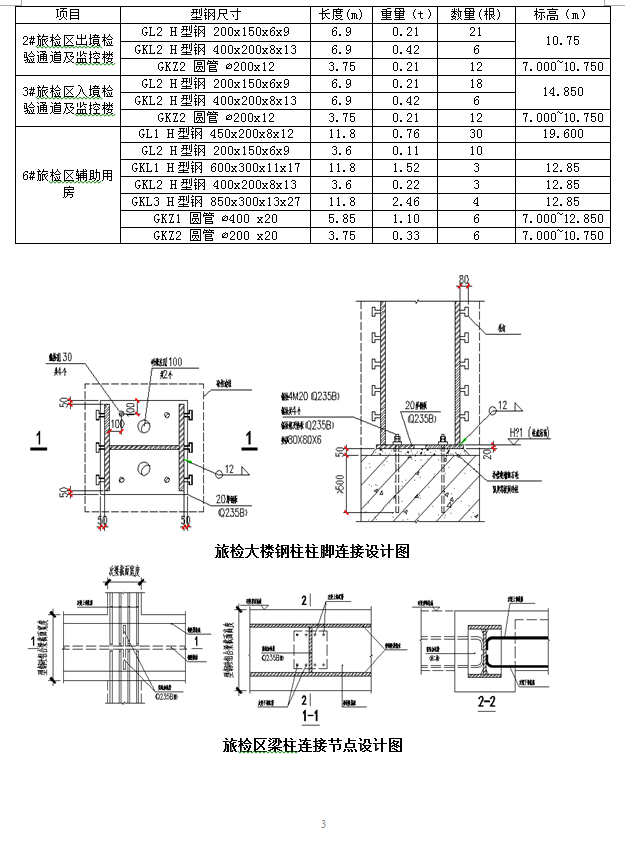

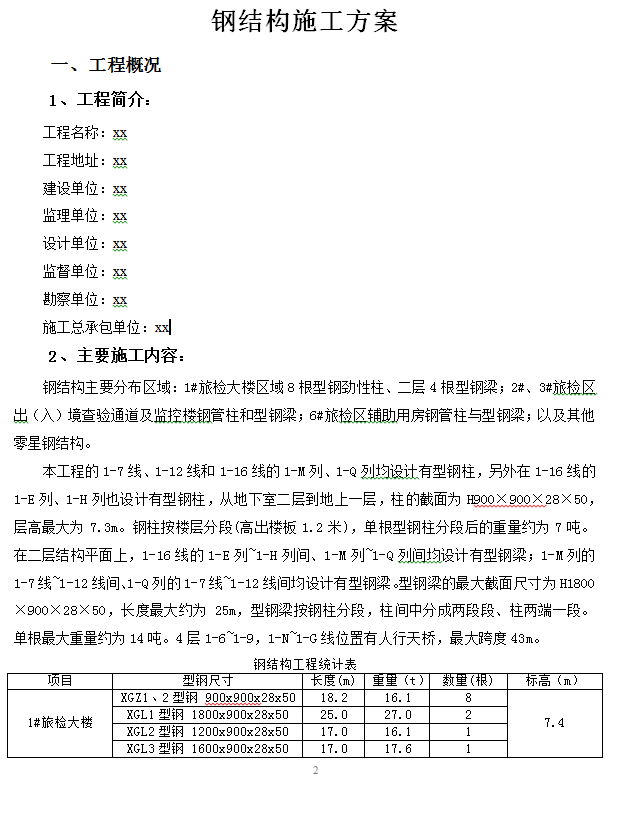

本工程的1-7线、1-12线和1-16线的1-M列、1-Q列均设计有型钢柱,另外在1-16线的1-E列、1-H列也设计有型钢柱,从地下室二层到地上一层,柱的截面为H900×900×28×50,层高最大为7.3m。钢柱按楼层分段(高出楼板1.2米),单根型钢柱分段后的重量约为7吨。在二层结构平面上,1-16线的1-E列~1-H列间、1-M列~1-Q列间均设计有型钢梁;1-M列的1-7线~1-12线间、1-Q列的1-7线~1-12线间均设计有型钢梁。型钢梁的最大截面尺寸为H1800×900×28×50,长度最大约为25m,型钢梁按钢柱分段,柱间中分成两段段、柱两端一段。单根最大重量约为14吨。4层1-6~1-9,1-N~1-G线位置有人行天桥,最大跨度43m。
一、工程概况 1
二、编制依据 3
三、重点、难点 3
四、施工准备 6
五、主要设备 6
六、劳动力需用计划 7
七、材料选用及管理 8
八、钢结构加工 10
九、除锈、涂装工艺 21
十、钢结构安装 22
十一、成品构件保护、钢构件出厂及运输 32
十二、质量保证措施 34
十三、安全保证措施 35
十四、文明施工保证措施 36
......
