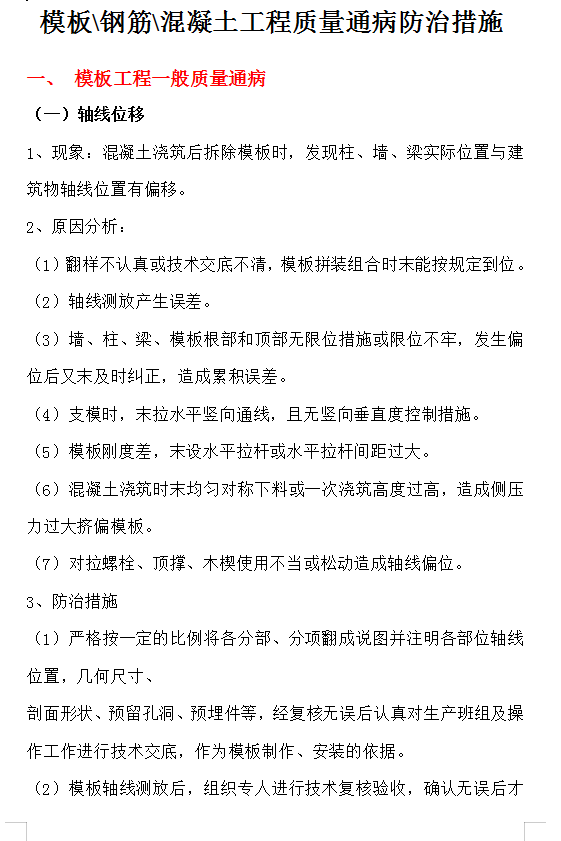

模板_钢筋_混凝土工程质量通病防治措施 40P
1、现象:混凝土浇筑后拆除模板时,发现柱、墙、梁实际位置与建筑物轴线位置有偏移。
2、原因分析:
(1)翻样不认真或技术交底不清,模板拼装组合时末能按规定到位。
(2)轴线测放产生误差。
(3)墙、柱、梁、模板根部和顶部无限位措施或限位不牢,发生偏位后又末及时纠正,造成累积误差。
(4)支模时,末拉水平竖向通线,且无竖向垂直度控制措施。
(5)模板刚度差,末设水平拉杆或水平拉杆间距过大。
(6)混凝土浇筑时末均匀对称下料或一次浇筑高度过高,造成侧压力过大挤偏模板。
(7)对拉螺栓、顶撑、木楔使用不当或松动造成轴线偏位。
