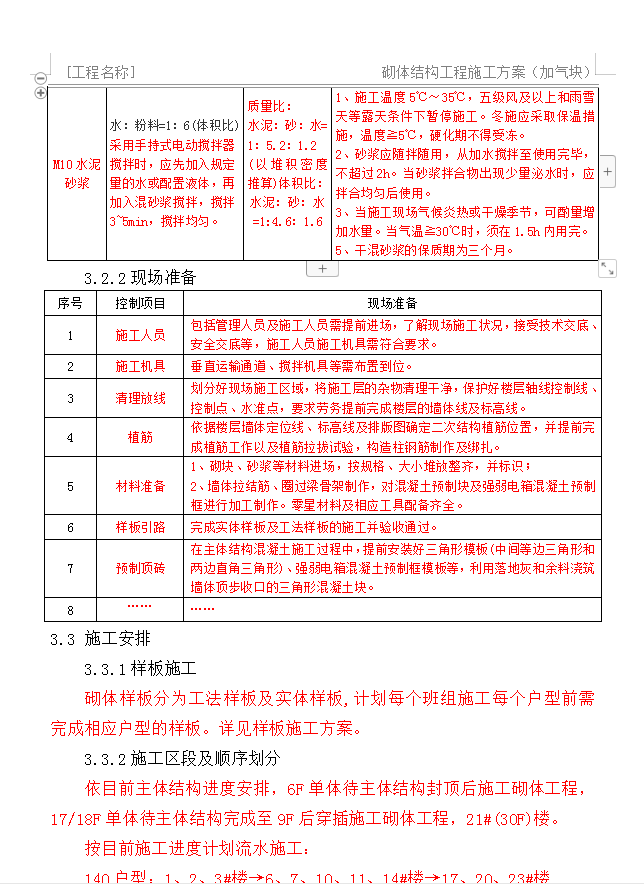

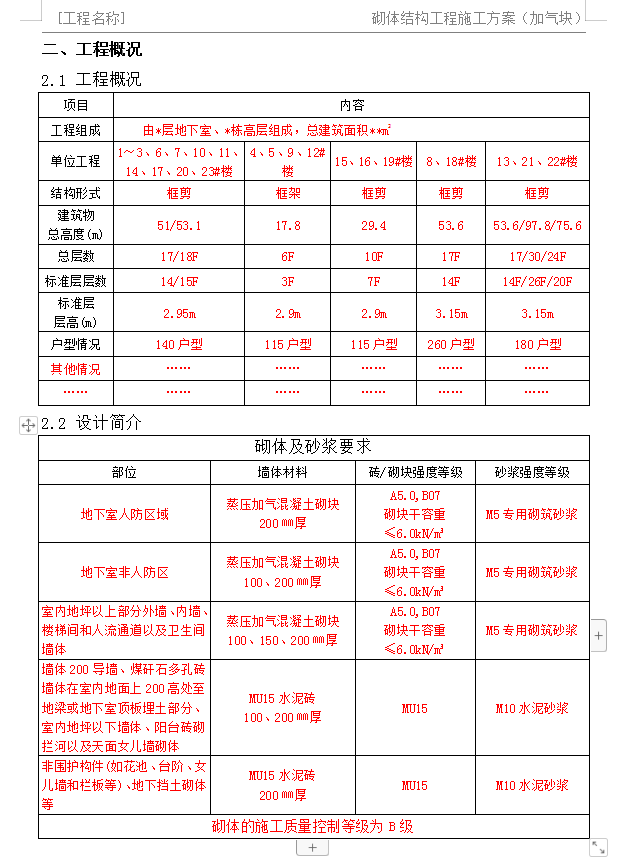

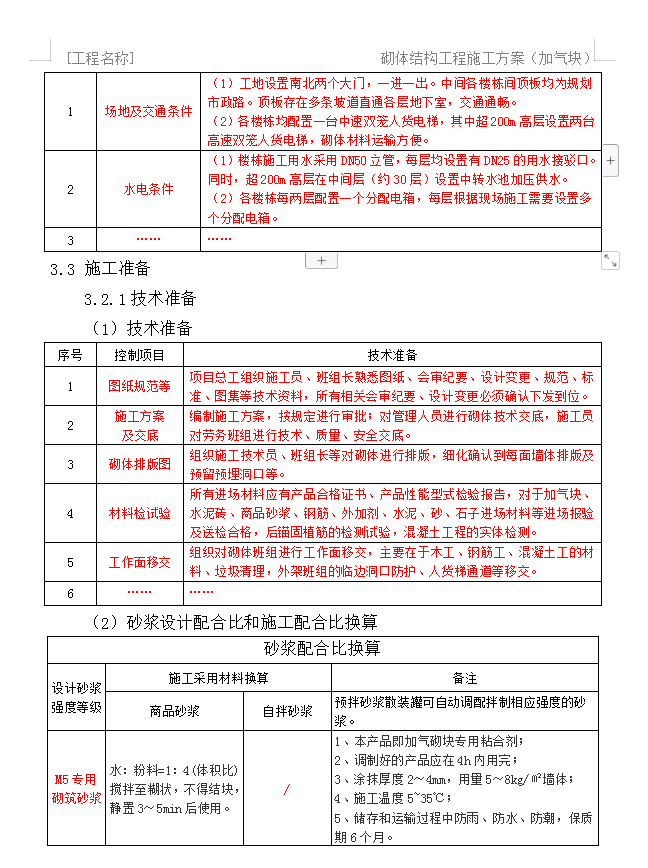

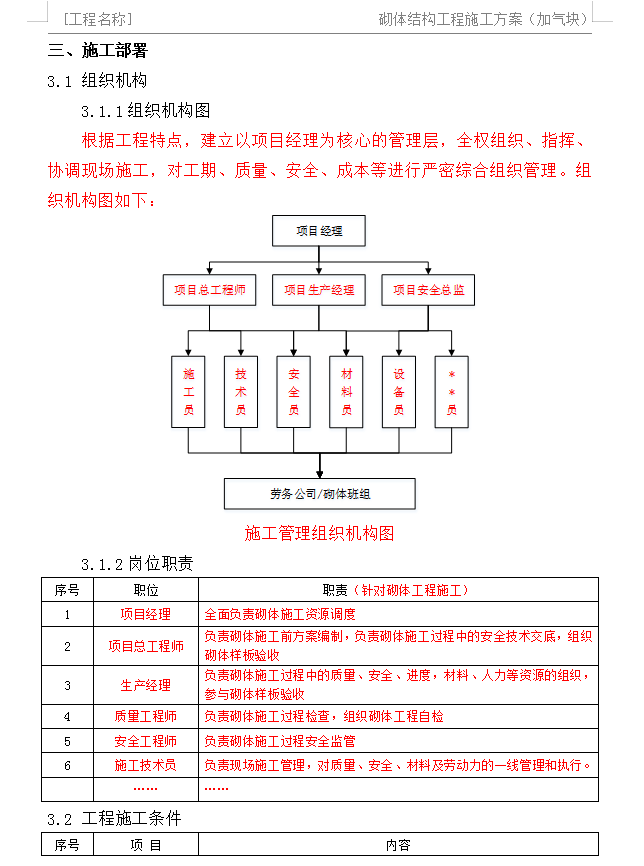

以17/18F楼栋为主要节点安排,4F及10F单体可待主体结构完工后进行砌体穿插,24F/30F为采用SSGF穿插施工,需保证N-4穿插进度。
1、预埋在柱中的拉结钢筋或网片必须准确地砌入填充墙的灰缝中,其埋置长度应符合设计要求,竖向位置偏差不应超过一皮砖或砌块的高度。
2、砌体结构墙体砌筑时应错缝搭砌,蒸汽加压混凝土砌块搭砌长度不应小于砌块长度的1/3,竖向通缝不应大于2皮。
3、砌体灰缝应饱浆粘结,其饱浆粘结应以灰缝与粘结面的有效粘结面积百分率计算,大于80%,灰缝的厚度应控制在3~4mm范围内。
4、砌体竖向灰缝与水平灰缝应采用挤浆法施工。具体工艺要求如下:在砌块的档头部位与砌块全长敷浆,把砌块放置上墙后,对准皮数杆,配合敲击方式挤浆锤击,把砌筑上墙的砌块一次性校平摆正。
5、与框架粘结的砌块应优先砌筑上墙并确保其饱浆粘结,面积应大于90%。
6、砌筑墙体时,当砌筑至梁、板底150~180mm时(或者20~60mm),应间隔14天以上再砌筑斜顶砖。砌筑填充墙斜顶砖时,应采用立砖斜砌挤紧,倾斜度宜为50~75°左右,砌筑砂浆应饱满并达到有效粘结的要求。
7、构造柱马牙槎处的墙体拉结筋设置于阳槎,马牙槎砌块阳槎下口需切45°斜槎。
