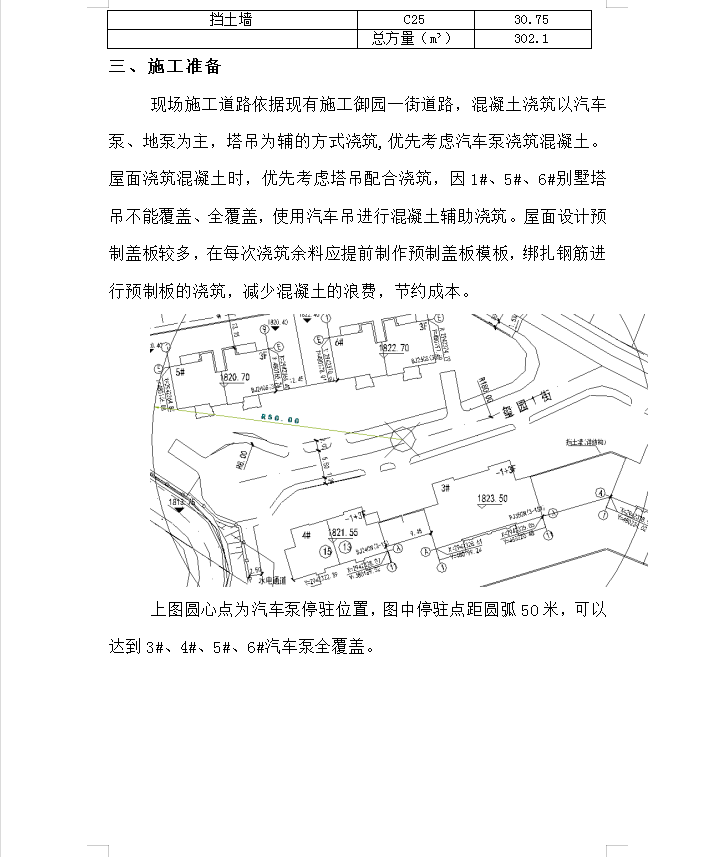

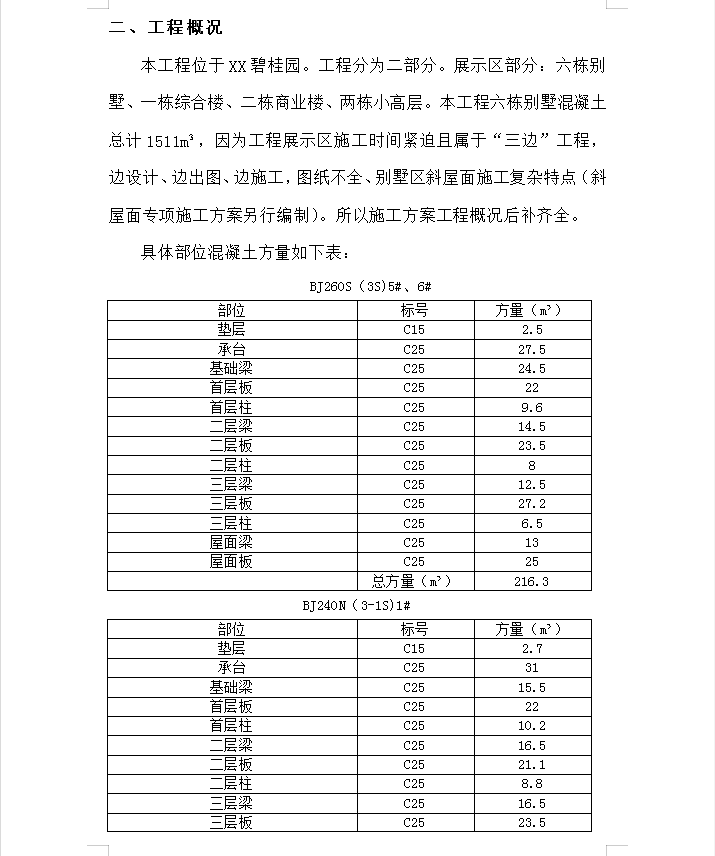

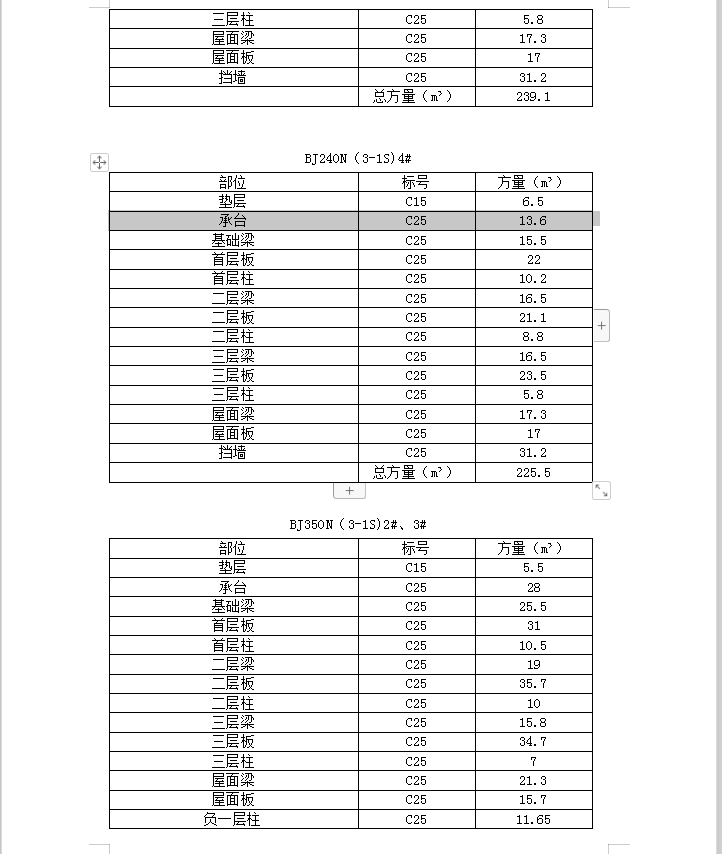

本工程位于XX碧桂园。工程分为二部分。展示区部分:六栋别墅、一栋综合楼、二栋商业楼、两栋小高层。本工程六栋别墅混凝土总计1511m3。
施工缝的留设应符合设计和规范规定
a、楼板、梁水平施工缝和墙竖向施工缝:留置在距支座1/3处。
b、地下一层、外墙体混凝土浇筑到梁底(或板底)以上30㎝,待拆模后,剔凿掉2㎝,使之漏出石子。地下结构在浇筑混凝土时要注意浇筑部位是否有抗渗要求。
c、楼梯的水平施工缝:留在上跑楼梯根1/2休息板梁处,该处板梁全部浇混凝土,墙内梁支座预留梁窝,空开不浇混凝土,在休息板上至少退进去1/3不浇混凝土。施工缝用钢丝网及小模板档牢。墙体水平施工缝采用同配比水泥砂浆做接浆处理,接浆厚度50㎜。楼板、梁、楼梯水平施工缝及墙竖向施工缝刷同配比的水泥素浆处理。
施工缝必须待已浇筑混凝土的抗压强度不小于1.2Mpa时,才允许浇筑混凝土,在继续浇筑混凝土前,施工缝混凝土表面要剔毛,剔除浮动石子,用水冲洗干净并充分湿润,下料时要避免靠近缝边,机械振捣点距缝边30㎝,缝边人工插捣,使新旧混凝土结合密实。
