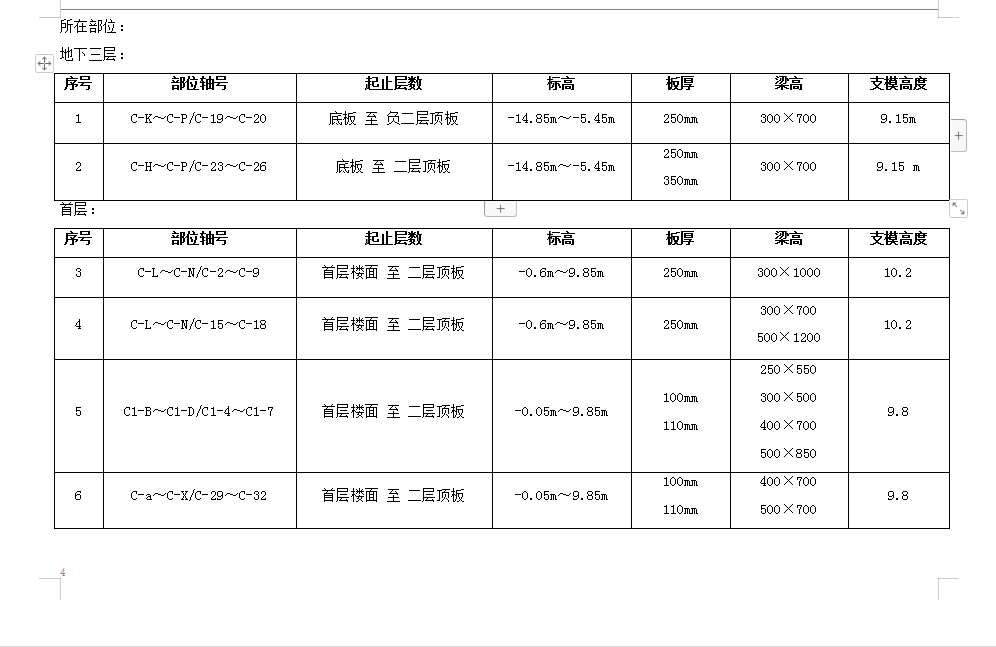

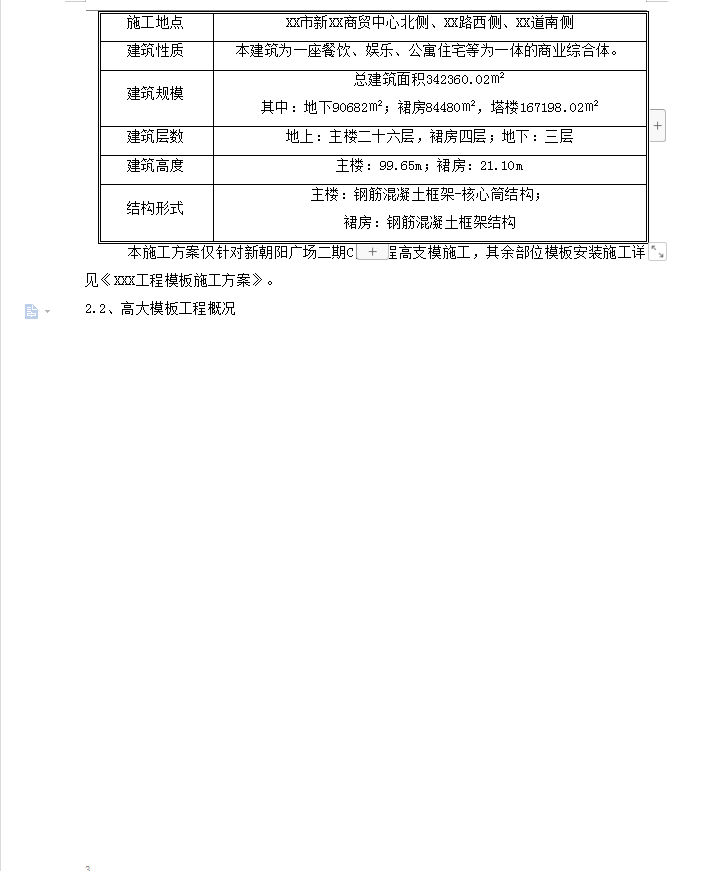

本建筑为一座餐饮、娱乐、公寓住宅等为一体的商业综合体,位于XX市XX商贸中心北侧、XX路西侧、XX道南侧,总建筑面积342360.02㎡,其中:地下90682㎡;裙房84480㎡,塔楼167198.02㎡。
模板支撑架设计

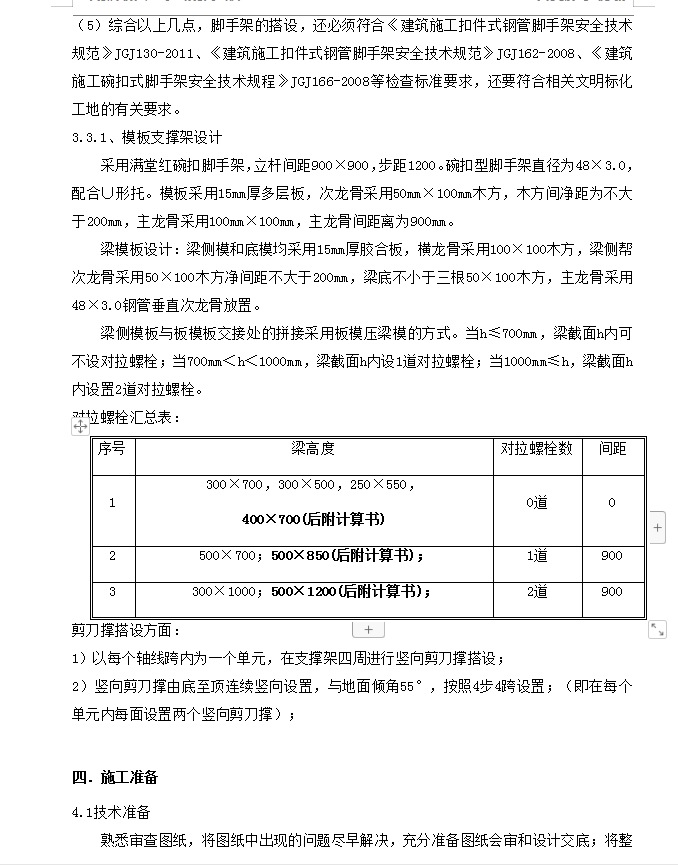

采用满堂红碗扣脚手架,立杆间距900×900,步距1200。碗扣型脚手架直径为48×3.0,配合∪形托。模板采用15mm厚多层板,次龙骨采用50mm×100mm木方,木方间净距为不大于200mm,主龙骨采用100mm×100mm,主龙骨间距离为900mm。
梁模板设计:梁侧模和底模均采用15mm厚胶合板,横龙骨采用100×100木方,梁侧帮次龙骨采用50×100木方净间距不大于200mm,梁底不小于三根50×100木方,主龙骨采用48×3.0钢管垂直次龙骨放置。
梁侧模板与板模板交接处的拼接采用板模压梁模的方式。当h≤700mm,梁截面h内可不设对拉螺栓;当700mm<h<1000mm,梁截面h内设1道对拉螺栓;当1000mm≤h,梁截面h内设置2道对拉螺栓。
剪刀撑搭设方面:
1)以每个轴线跨内为一个单元,在支撑架四周进行竖向剪刀撑搭设;
2)竖向剪刀撑由底至顶连续竖向设置,与地面倾角55°,按照4步4跨设置;(即在每个单元内每面设置两个竖向剪刀撑);
