您当前位置:首页 » 结构工程 » 结构施工
多层框架结构商业住宅楼钢筋专项施工方案 22P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-06-18
  • 资料类型:RAR
  • 资料大小:142 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
多层框架结构商业住宅楼钢筋专项施工方案 22P

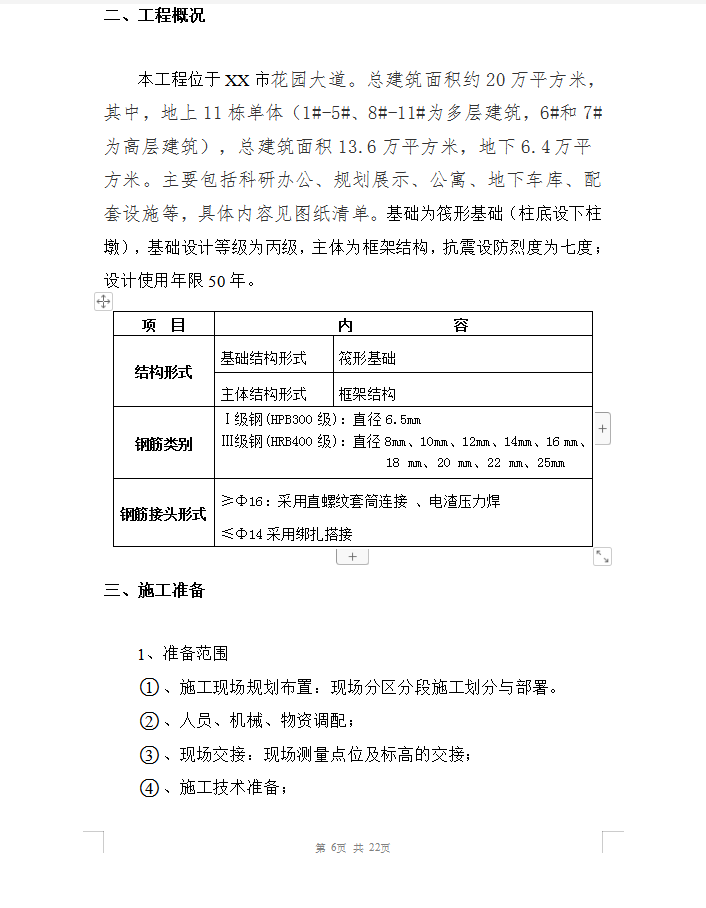

本工程位于XX市花园大道。总建筑面积约20万平方米,其中,地上11栋单体(1#-5#、8#-11#为多层建筑,6#和7#为高层建筑),总建筑面积13.6万平方米,地下6.4万平方米。主要包括科研办公、规划展示、公寓、地下车库、配套设施等,具体内容见图纸清单。基础为筏形基础(柱底设下柱墩),基础设计等级为丙级,主体为框架结构,抗震设防烈度为七度;设计使用年限50年。
5.1钢筋原材
钢筋进场实行见证取样,本工程所用钢筋需现场进行取样送检,同一厂家、同一牌号、同一规格、同一交货状态,每60T为一个检验批,不足60T按照一组计算,应按现行国家标准规定,钢筋进场后技术人员、材料员负责检验,合格后报监理公司人员进行见证取样,每60吨同规格为一批取样检验,送有资质检验单位检验(本工程为临泉建筑工程质量检测中心),检验合格后经项目经理或技术负责签字确认方可用于工程。
进场的钢筋应有出厂合格证,合格证上标明的批号、规格、品种、型号应与钢筋标牌上的内容相吻合。
合格证的重要数据应标注清楚,如:力学性能中的屈服强度、抗拉强度、延伸率、冷弯裂纹记录和化学成分中的碳、硫、磷含量等。
进场的钢筋需要按品种、规格、型号堆放,要设有明显的标志牌。
进场钢筋严格按分部位、分流水段和构件名称分类挂牌堆放,存放钢筋成品场地已硬化并用定型化槽钢放置,设有排水坡度。并砌筑地垄墙架高钢筋防止锈蚀。

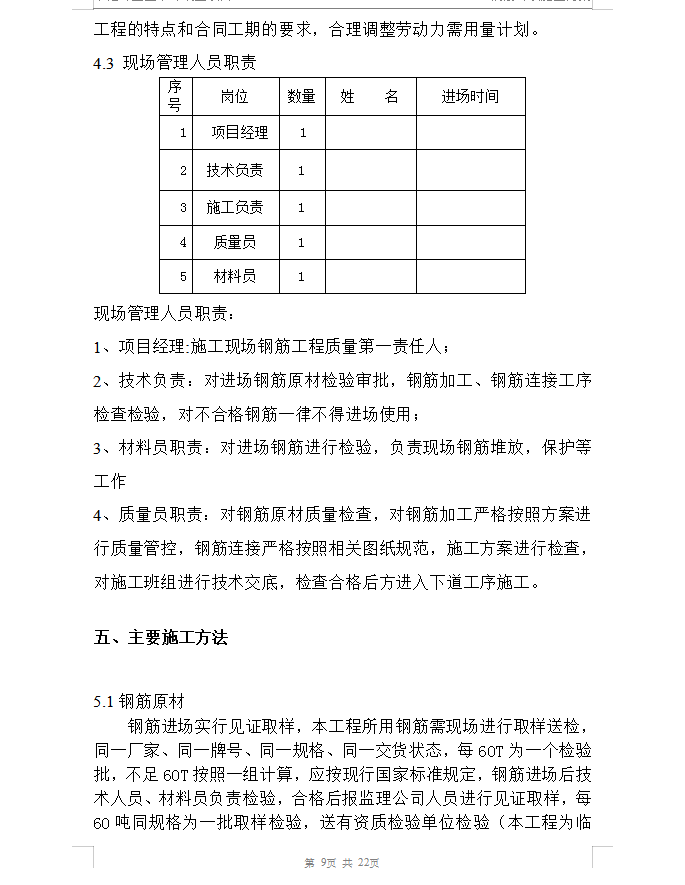

5.2、钢筋加工

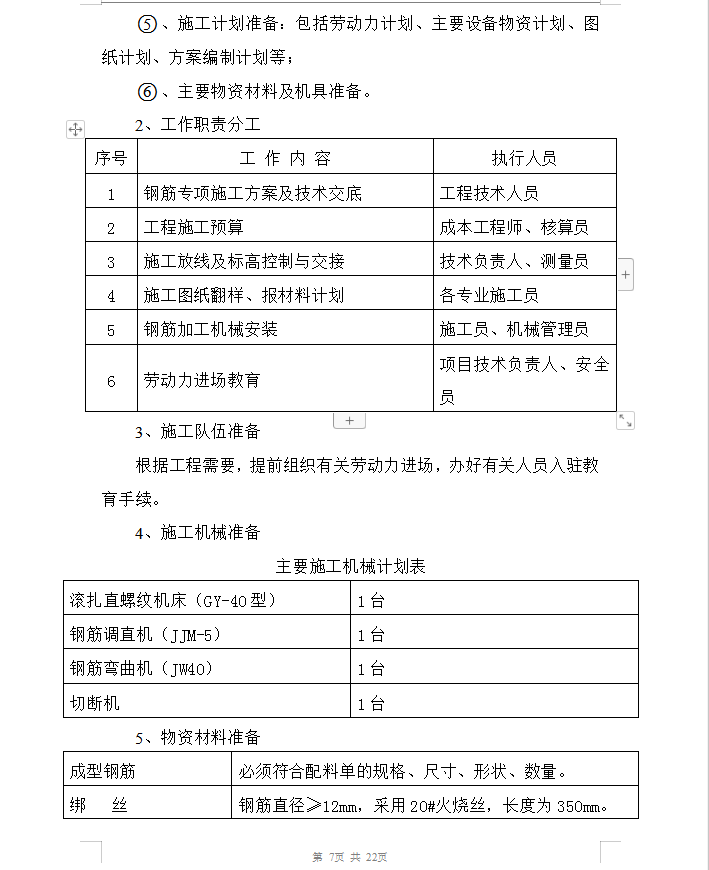

上部结构钢筋下料之前,由钢筋工长根据图纸和规范要求算出配料单,经技术负责人审查后方可用于下料。
下料时,须仔细的核对钢筋与配料单上所注的品种、规格、型号是否一致。
下料时要合理用料,应先下长料后下短料,严禁长料短用。
①、钢筋弯折的弯弧内直径应符合下列规定:
1、光圆钢筋,不应小于钢筋直径的2.5倍;
2、335MPa级、400MPa级带肋钢筋,不应小于钢筋直径的4倍;
3、500MPa级带肋钢筋,当直径为28mm以下时应小于钢筋直径的6倍,当直径为28mm及以上时不应小于钢筋直径的7倍;
资料截图
  • 多层框架结构商业住宅楼钢筋专项施工方案 22P
  • 多层框架结构商业住宅楼钢筋专项施工方案 22P
  • 多层框架结构商业住宅楼钢筋专项施工方案 22P
