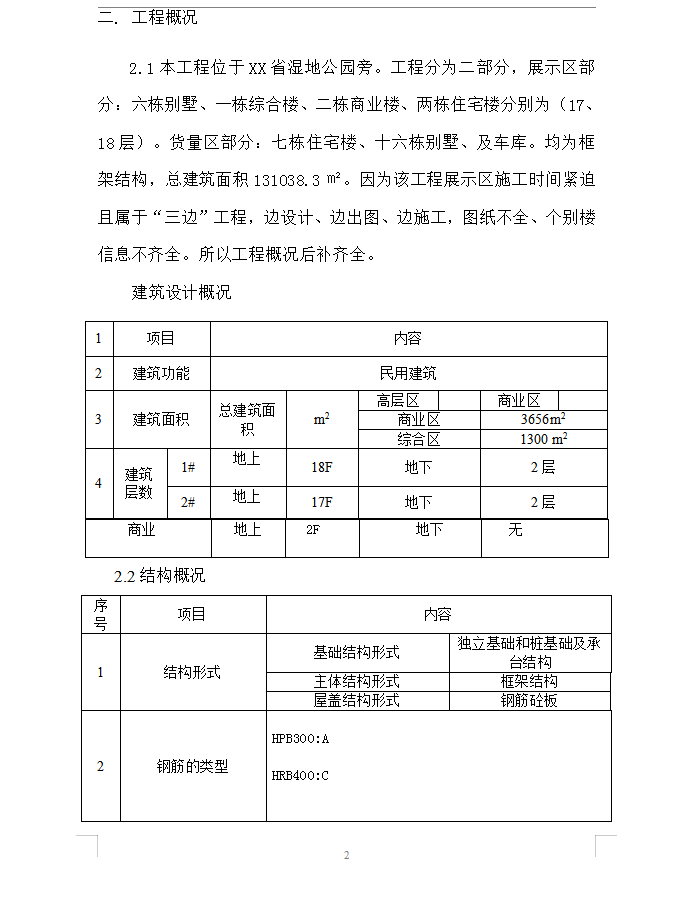

本工程位于XX省湿地公园旁。工程分为二部分,展示区部分:六栋别墅、一栋综合楼、二栋商业楼、两栋住宅楼分别为(17、18层)。货量区部分:七栋住宅楼、十六栋别墅、及车库。均为框架结构,总建筑面积131038.3㎡。因为该工程展示区施工时间紧迫且属于“三边”工程,边设计、边出图、边施工,图纸不全、个别楼信息不齐全。所以工程概况后补齐全。

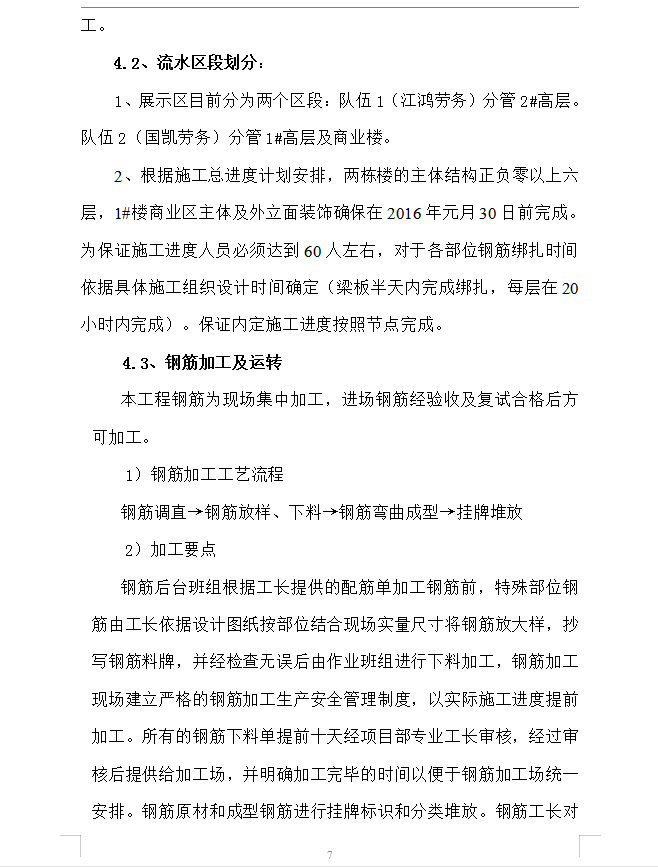

本工程钢筋为现场集中加工,进场钢筋经验收及复试合格后方可加工。钢筋后台班组根据工长提供的配筋单加工钢筋前,特殊部位钢筋由工长依据设计图纸按部位结合现场实量尺寸将钢筋放大样,抄写钢筋料牌,并经检查无误后由作业班组进行下料加工,钢筋加工现场建立严格的钢筋加工生产安全管理制度,以实际施工进度提前加工。所有的钢筋下料单提前十天经项目部专业工长审核,经过审核后提供给加工场,并明确加工完毕的时间以便于钢筋加工场统一安排。钢筋原材和成型钢筋进行挂牌标识和分类堆放。钢筋工长对钢筋加工进行技术交底,在工作过程中进行指导抽查,成品在完成钢筋加工的检验后方可进行绑扎施工。
钢筋如有锈蚀应采用钢丝刷或调直过程中除锈。带有颗粒状或片状老锈的钢筋不得使用。钢筋调直时,其调直冷拉率Ⅰ级钢不大于4%,钢筋拉直后应平直,且无局部曲折。在加工弯折时不得出现裂纹,三级钢筋不得反复弯曲。
