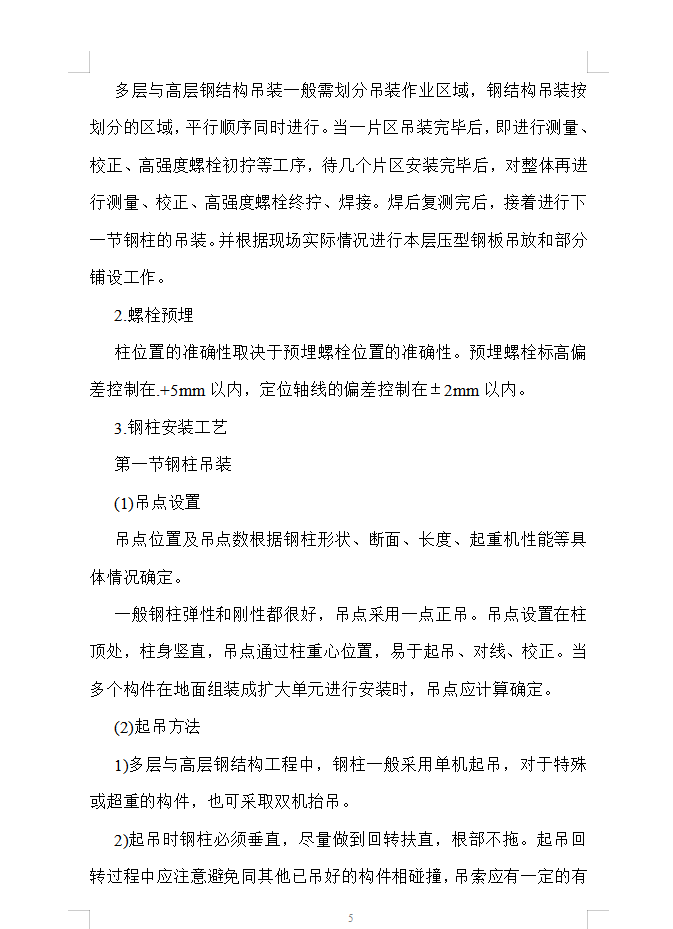

多层与高层钢结构吊装一般需划分吊装作业区域,钢结构吊装按划分的区域,平行顺序同时进行。当一片区吊装完毕后,即进行测量、校正、高强度螺栓初拧等工序,待几个片区安装完毕后,对整体再进行测量、校正、高强度螺栓终拧、焊接。焊后复测完后,接着进行下一节钢柱的吊装。并根据现场实际情况进行本层压型钢板吊放和部分铺设工作。
吊点位置及吊点数根据钢柱形状、断面、长度、起重机性能等具体情况确定。
一般钢柱弹性和刚性都很好,吊点采用一点正吊。吊点设置在柱顶处,柱身竖直,吊点通过柱重心位置,易于起吊、对线、校正。当多个构件在地面组装成扩大单元进行安装时,吊点应计算确定。
(2)起吊方法
1)多层与高层钢结构工程中,钢柱一般采用单机起吊,对于特殊或超重的构件,也可采取双机抬吊。

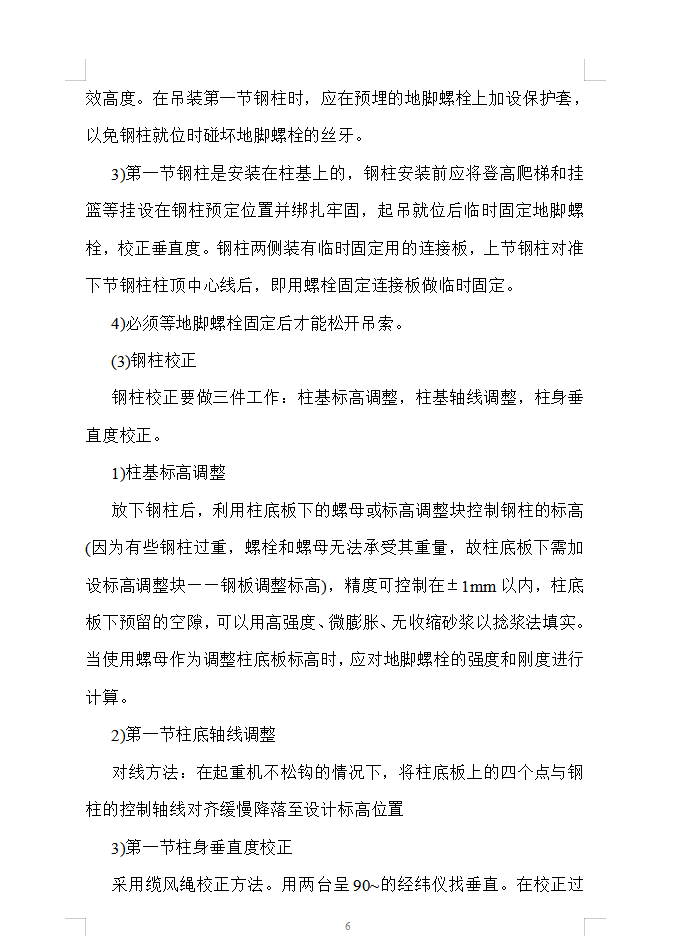

2)起吊时钢柱必须垂直,尽量做到回转扶直,根部不拖。起吊回转过程中应注意避免同其他已吊好的构件相碰撞,吊索应有一定的有效高度。在吊装第一节钢柱时,应在预埋的地脚螺栓上加设保护套,以免钢柱就位时碰坏地脚螺栓的丝牙。
3)第一节钢柱是安装在柱基上的,钢柱安装前应将登高爬梯和挂篮等挂设在钢柱预定位置并绑扎牢固,起吊就位后临时固定地脚螺栓,校正垂直度。钢柱两侧装有临时固定用的连接板,上节钢柱对准下节钢柱柱顶中心线后,即用螺栓固定连接板做临时固定。

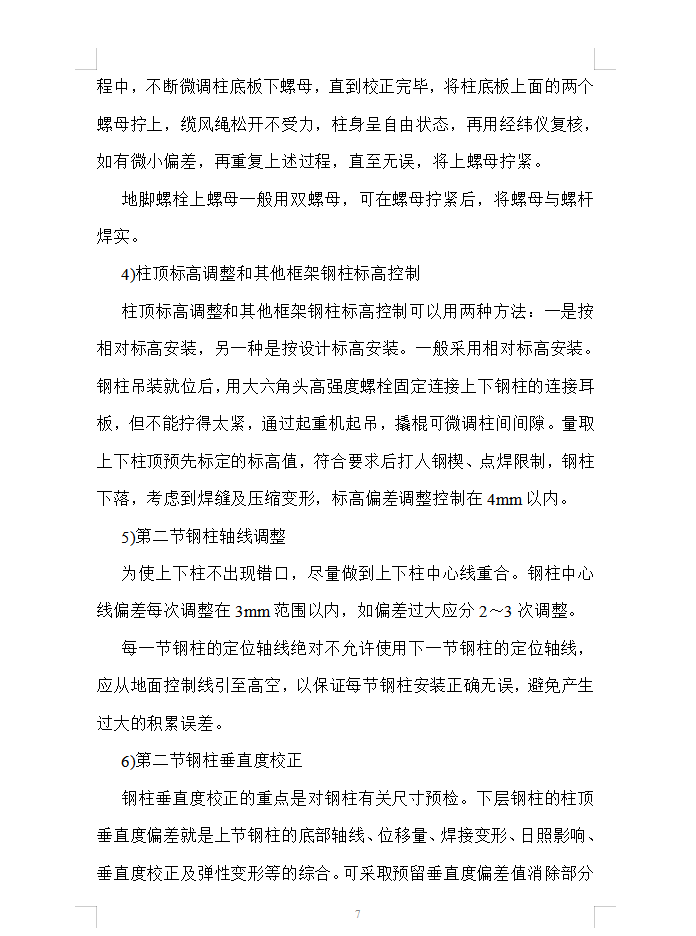

4)必须等地脚螺栓固定后才能松开吊索。
