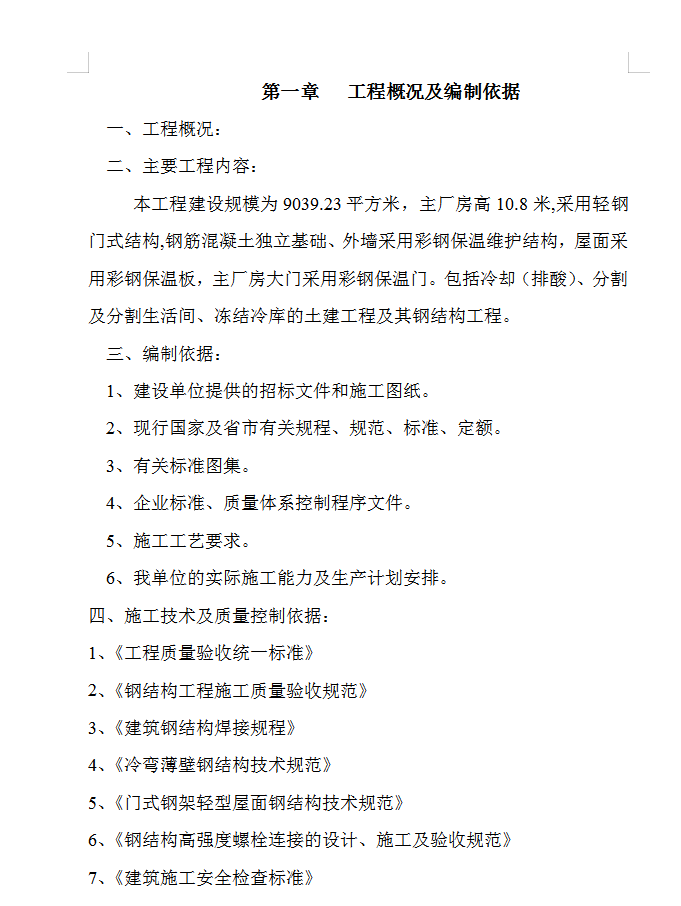

本工程建设规模为9039.23平方米,主厂房高10.8米,采用轻钢门式结构,钢筋混凝土独立基础、外墙采用彩钢保温维护结构,屋面采用彩钢保温板,主厂房大门采用彩钢保温门。包括冷却(排酸)、分割及分割生活间、冻结冷库的土建工程及其钢结构工程。
加工前准备
首先熟悉图纸,进行图纸会审及技术交底,绘制单体部件加工图卡及工艺措施,编制各种需用计划:材料计划、设备计划、工机具计划、用电计划、试验检验计划;办理开工报告,组织劳动力等资源配备。
组织施工人员入厂,搭设下料组装施工平台,制作适用于本工程的胎、卡具。包括如下几种:
a. 下料架及平台的搭设
下料架搭设在数控切割机的两轨道之间,以轨道标高为下料架标高参照点,进行找平,避免因下料架不平而导致切出的板口倾斜,影响工程质量,
