您当前位置:首页 » 结构工程 » 结构施工
四层框架结构工艺品市场脚手架工程专项施工方案 46P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-06-30
  • 资料类型:RAR
  • 资料大小:418 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
四层框架结构工艺品市场脚手架工程专项施工方案 46P

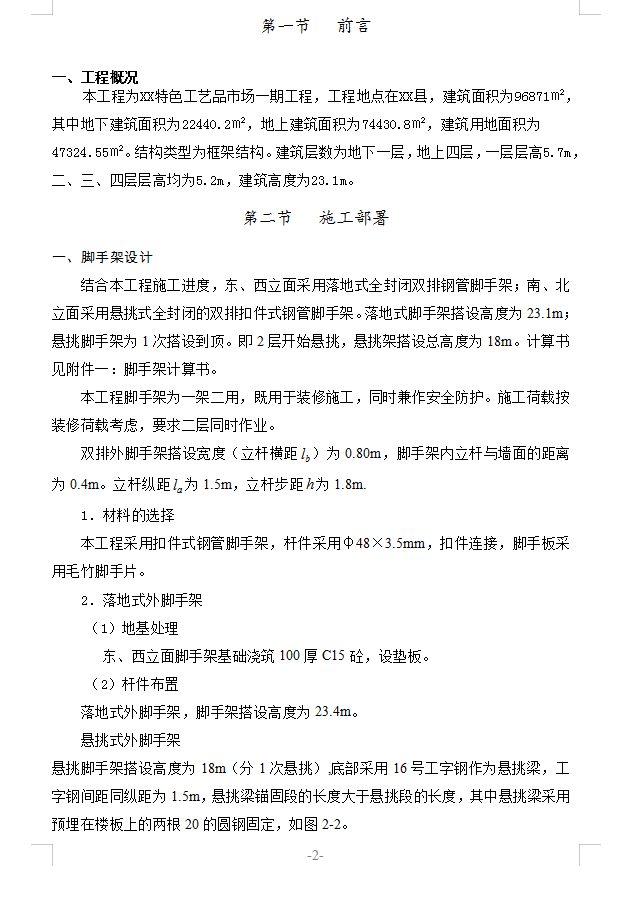

本工程为XX特色工艺品市场一期工程,工程地点在XX县,建筑面积为96871㎡,其中地下建筑面积为22440.2㎡,地上建筑面积为74430.8㎡,建筑用地面积为47324.55㎡。结构类型为框架结构。建筑层数为地下一层,地上四层,一层层高5.7m,二、三、四层层高均为5.2m,建筑高度为23.1m。本工程脚手架为一架二用,既用于装修施工,同时兼作安全防护。
本工程采用扣件式钢管脚手架,杆件采用φ48×3.5mm,扣件连接,脚手板采用毛竹脚手片。
(1)地基处理
东、西立面脚手架基础浇筑100厚C15砼,设垫板。
(2)杆件布置
落地式外脚手架,脚手架搭设高度为23.4m。
悬挑式外脚手架
悬挑脚手架搭设高度为18m(分1次悬挑),底部采用16号工字钢作为悬挑梁,工字钢间距同纵距为1.5m,悬挑梁锚固段的长度大于悬挑段的长度,其中悬挑梁采用预埋在楼板上的两根20的圆钢固定

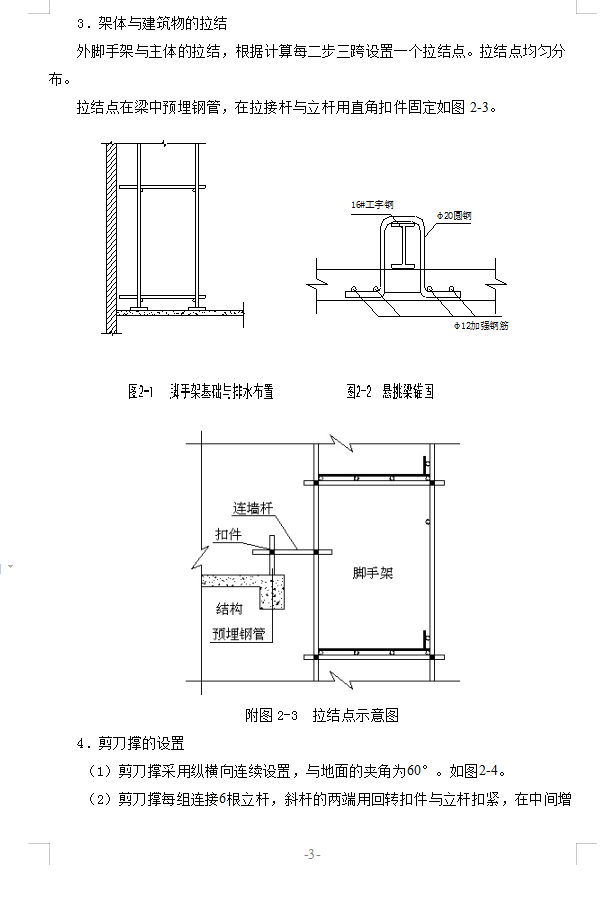

3.架体与建筑物的拉结

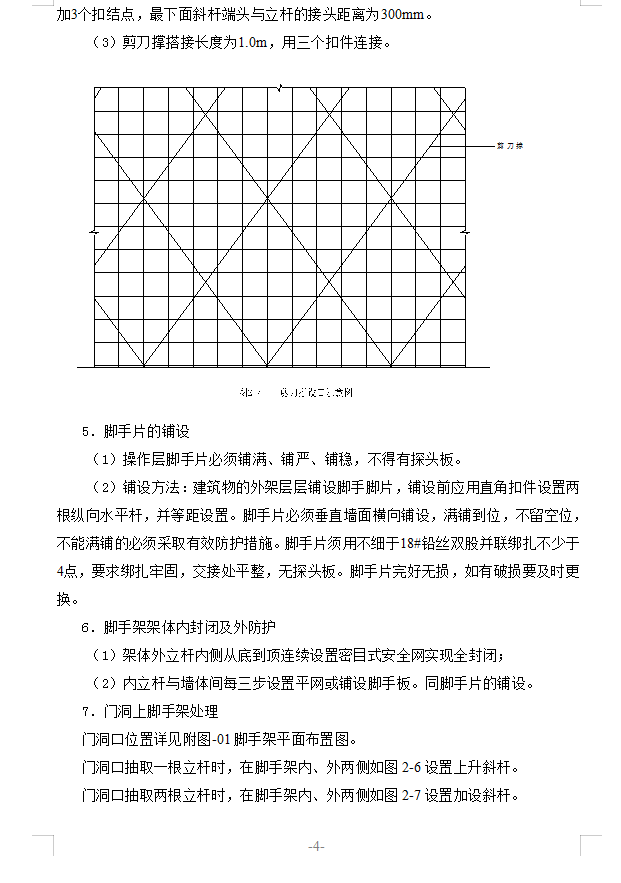

外脚手架与主体的拉结,根据计算每二步三跨设置一个拉结点。拉结点均匀分布。
1.纵向水平杆要求
(1)纵向水平杆应设置在立杆内侧,长度≥3跨;
(2)纵向水平杆接长应采用对接扣件连接,局部可采用搭接,对接、搭接符合下列规定:
a.纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不应设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不应大于纵距的1/3;如图4-1:
b.纵向水平杆的搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm;
c.当使用冲压钢脚手板、木脚手板、竹串片脚手板时,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上;当使用竹笆脚手板时,纵向水平杆应采用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于400mm;如图4-2:
2.横向水平杆要求
(1)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除;主节点处两个直角扣件的中心距不应大于150mm。在双排脚手架中,靠墙一端的外伸长度a不应大于0.4,且不应大于500mm;
(2)作业层上非主节点处的横向水平杆,应根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2;
(3)当使用冲压钢脚手板、木脚手板、竹串片脚手板时,双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上;单排脚手架的横各水平杆的一端,应用直角扣件固定在纵向水平杆上,另一端应插入墙内,插入长度不应小于180mm。
(4)使用竹笆脚手板时,双排脚手架的横向水平杆两端,应用直角扣件固定在立杆上;单排脚手架的横向水平杆的一端,应用直角扣件固定在立杆上,另一端应插入墙内,插入长度亦不应小于180mm。
资料截图
  • 四层框架结构工艺品市场脚手架工程专项施工方案 46P
  • 四层框架结构工艺品市场脚手架工程专项施工方案 46P
  • 四层框架结构工艺品市场脚手架工程专项施工方案 46P
  • 四层框架结构工艺品市场脚手架工程专项施工方案 46P
