您当前位置:首页 » 结构工程 » 结构施工
住宅项目工程坡屋面施工方案 15P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-07-01
  • 资料类型:RAR
  • 资料大小:490 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
住宅项目工程坡屋面施工方案 15P
工程位于XX区XX市XX区XX铁路北侧,整体地形呈菱形,四面邻道路。其中地上各层均为居住功能;地下一层的南向为首层住户的下复式住宅,其余为设备用房、难燃物品库房等;地下二层主要为难燃物品库房,以及设有住宅楼通向地下车库的通道。

预埋φ10钢筋
1、浇筑混凝土屋面板时距板端200mm处起预埋φ10钢筋,预埋钢筋按照中距双向900mm进行预埋,如屋脊处、距檐沟端200mm处不存在φ10预埋钢筋时必须单独进行预埋,所有预埋钢筋露出屋面板长度均为为80mm;
2、预埋φ10钢筋高度超出保温层的部分,均需做防腐处理。

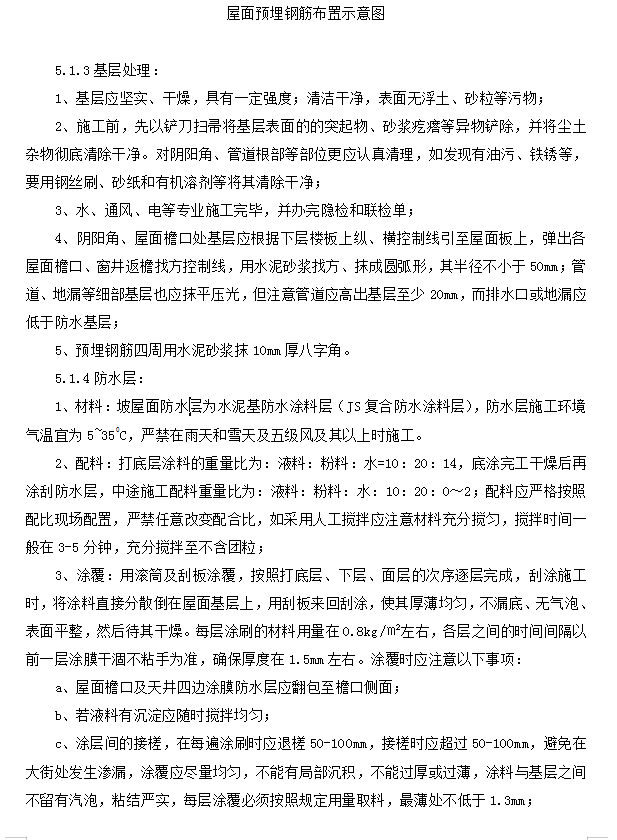

基层处理:
1、基层应坚实、干燥,具有一定强度;清洁干净,表面无浮土、砂粒等污物;
2、施工前,先以铲刀扫帚将基层表面的的突起物、砂浆疙瘩等异物铲除,并将尘土杂物彻底清除干净。对阴阳角、管道根部等部位更应认真清理,如发现有油污、铁锈等,要用钢丝刷、砂纸和有机溶剂等将其清除干净;
3、水、通风、电等专业施工完毕,并办完隐检和联检单;
4、阴阳角、屋面檐口处基层应根据下层楼板上纵、横控制线引至屋面板上,弹出各屋面檐口、窗井返檐找方控制线,用水泥砂浆找方、抹成圆弧形,其半径不小于50mm;管道、地漏等细部基层也应抹平压光,但注意管道应高出基层至少20mm,而排水口或地漏应低于防水基层;
5、预埋钢筋四周用水泥砂浆抹10mm厚八字角。
5.1.4防水层:
1、材料:坡屋面防水层为水泥基防水涂料层(JS复合防水涂料层),防水层施工环境气温宜为5~350C,严禁在雨天和雪天及五级风及其以上时施工。
2、配料:打底层涂料的重量比为:液料:粉料:水=10:20:14,底涂完工干燥后再涂刮防水层,中途施工配料重量比为:液料:粉料:水:10:20:0~2;配料应严格按照配比现场配置,严禁任意改变配合比,如采用人工搅拌应注意材料充分搅匀,搅拌时间一般在3-5分钟,充分搅拌至不含团粒;
3、涂覆:用滚筒及刮板涂覆,按照打底层、下层、面层的次序逐层完成,刮涂施工时,将涂料直接分散倒在屋面基层上,用刮板来回刮涂,使其厚薄均匀,不漏底、无气泡、表面平整,然后待其干燥。每层涂刷的材料用量在0.8kg/㎡左右,各层之间的时间间隔以前一层涂膜干涸不粘手为准,确保厚度在1.5mm左右。涂覆时应注意以下事项:
a、屋面檐口及天井四边涂膜防水层应翻包至檐口侧面;
b、若液料有沉淀应随时搅拌均匀;
c、涂层间的接槎,在每遍涂刷时应退槎50-100mm,接槎时应超过50-100mm,避免在大街处发生渗漏,涂覆应尽量均匀,不能有局部沉积,不能过厚或过薄,涂料与基层之间不留有汽泡,粘结严实,每层涂覆必须按照规定用量取料,最薄处不低于1.3mm;
d、流平性差的涂料,为便于抹压,可采用分条间隔施工的方法,间隔大小为0.8-1m,如下图,待阴影处涂层干燥后,再抹空白处;
资料截图
  • 住宅项目工程坡屋面施工方案 15P
  • 住宅项目工程坡屋面施工方案 15P
  • 住宅项目工程坡屋面施工方案 15P
