本工程采用的PC结构,其要点是:预制构件的工厂制作;现场装配构件的吊装;临时固定连接;配套机械的选用;预制结构和现浇结构的连接;节点防水措施;植筋施工与灌浆施工,专业多工种施工劳动力组织。
PC项目新技术点与内容是:产业化程度高,资源节约与绿色环保;构件工厂预制和制作精度控制;构件的深化加工设计图与现场的可操作性的相符性;施工垂直吊运机械选用与构件的尺寸组合;装配构件的临时固定连接方法;校正方法及应用工具;装配误差控制;预制构件连接控制与节点防水措施;施工工序控制与施工技术流程;专业多工种施工劳动力组织与熟练人员培训;装配式结构非常规安全技术措施以及产品的保护,高强灌浆新技术的施工的应用,为新技术的推广走出了贡献。
本工程为预制装配式混凝土结构,其主要特点是:

(1)现场结构施工采用预制装配式方法,外墙墙板、阳台、设备平台、凸窗以及楼梯的成品构件。
(2)预制装配式构件的产业化。所有预制构件全部采用在工厂流水加工制作,制作的产品直接用于现场装配。
(3)在设计过程中,运用BIM技术,模拟构件的拼装,减少安装时的冲突。局部外墙PC结构采用波纹套筒、高强灌浆施工的新技术施工工艺,将PC结构与PC结构进行有效连接,增加了PC结构的施工使用率,提高施工效率。

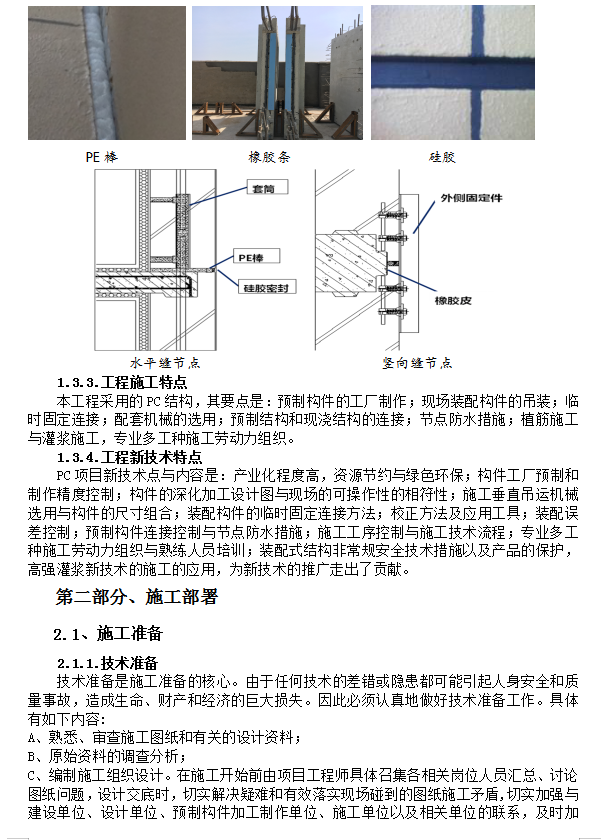

节点自防水。本次施工的装配式外墙挂板防水方法:
(1)连接止水条,预制外墙板连接时,预先在板墙侧边和上下粘贴防水橡胶条条的形式防水
(2)空腔构造防水,预制外墙板之间在预制板侧边和上下设置沟(槽)排水的构造方法
(3)外墙密封防水胶,预制外墙板外侧用与密封板缝隙和接缝的密封的防水粘结(胶体)材料
堆场

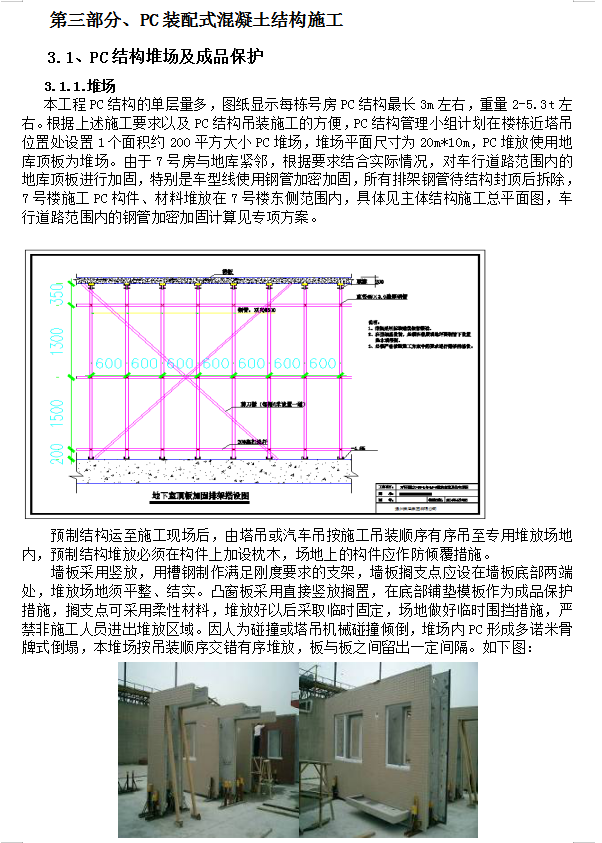

本工程PC结构的单层量多,图纸显示每栋号房PC结构最长3m左右,重量2-5.3t左右。根据上述施工要求以及PC结构吊装施工的方便,PC结构管理小组计划在楼栋近塔吊位置处设置1个面积约200平方大小PC堆场,堆场平面尺寸为20m*10m,PC堆放使用地库顶板为堆场。由于7号房与地库紧邻,根据要求结合实际情况,对车行道路范围内的地库顶板进行加固,特别是车型线使用钢管加密加固,所有排架钢管待结构封顶后拆除,7号楼施工PC构件、材料堆放在7号楼东侧范围内,具体见主体结构施工总平面图,车行道路范围内的钢管加密加固计算见专项方案。
预制结构运至施工现场后,由塔吊或汽车吊按施工吊装顺序有序吊至专用堆放场地内,预制结构堆放必须在构件上加设枕木,场地上的构件应作防倾覆措施。
墙板采用竖放,用槽钢制作满足刚度要求的支架,墙板搁支点应设在墙板底部两端处,堆放场地须平整、结实。凸窗板采用直接竖放搁置,在底部铺垫模板作为成品保护措施,搁支点可采用柔性材料,堆放好以后采取临时固定,场地做好临时围挡措施,严禁非施工人员进出堆放区域。因人为碰撞或塔吊机械碰撞倾倒,堆场内PC形成多诺米骨牌式倒塌,本堆场按吊装顺序交错有序堆放,板与板之间留出一定间隔。
