模板工程设计与施工方案指南(钢管扣件式)27P
楼梯

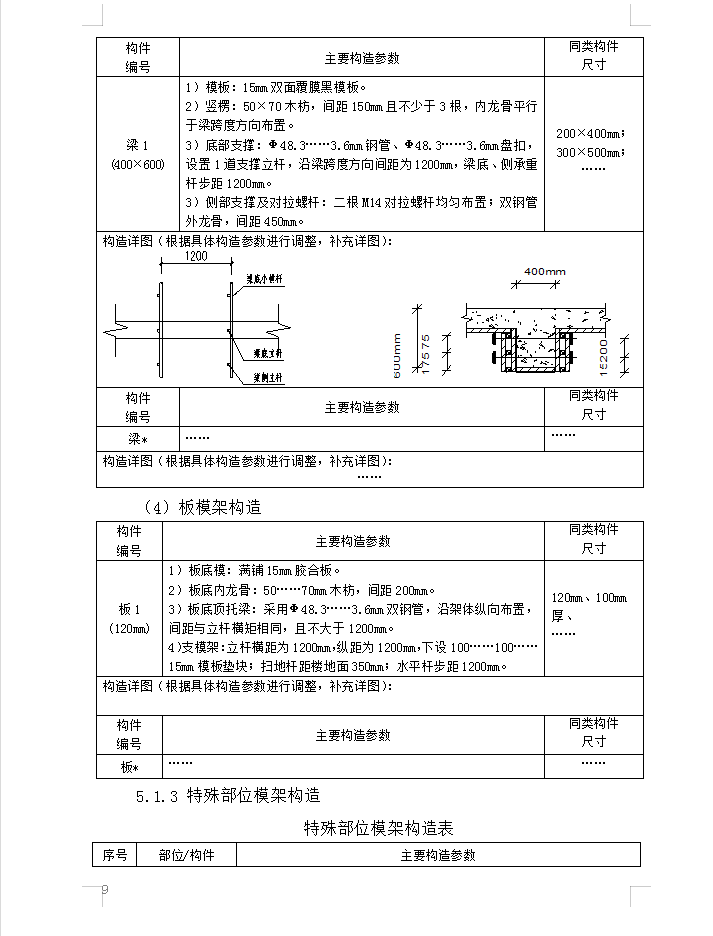

楼梯模板采用封闭式模板,踏步上模板中部预留排气孔。楼梯模板采用15厚的覆膜黑模板及50×70的木枋现场放样后配制,踏步模板用木模板及50×70mm木枋预制成定型木模,而楼梯侧模用木枋及与踏步几何尺寸相关的三角形模板拼制。顶模与底模沿纵向各背2道钢管用M14对拉螺栓扣紧,对拉螺杆竖向间距按照每2台阶设置,水平间距按照每500mm设置。
后浇带
后浇带施工时与周围楼板一起搭设支模架,拆模时后浇带支模架不拆除,且左右各一跨均保留,严禁拆除后回顶;挡土墙后浇带混凝土浇筑前才搭设模板,支模架纵横距、步距等参数同相应层支模架。

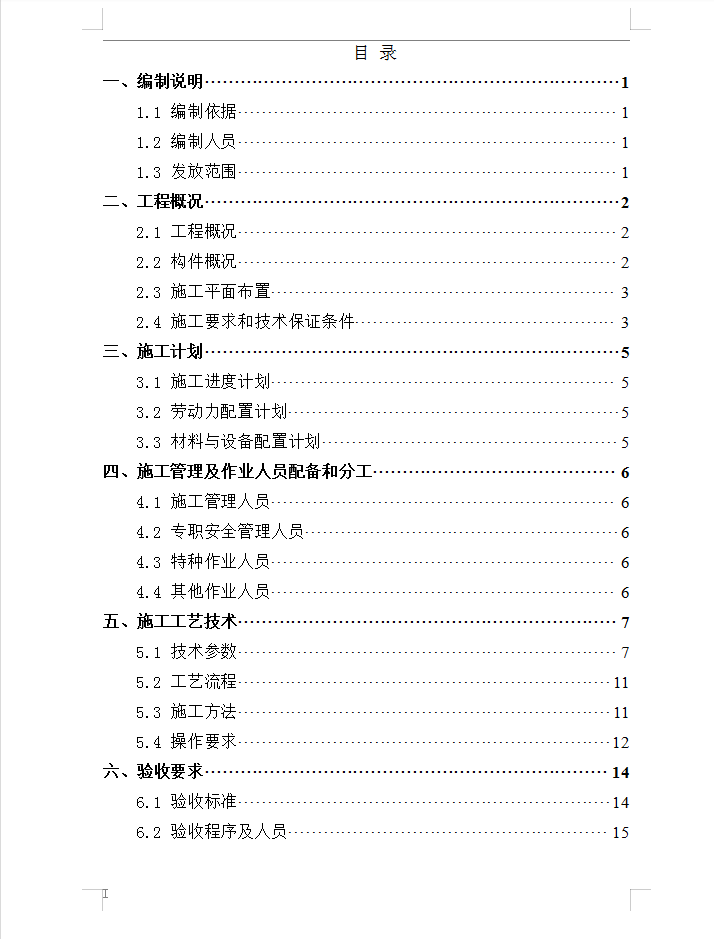

目录
一、编制说明...............................................................................1
1.1 编制依据.................................................................................1
1.2 编制人员...........................................................................1
................
9.2 主要荷载取值.........................................................................22
9.3 墙、柱、梁、板、楼梯、异型模板及其支架计算..........................22
十、相关施工图纸.........................................................................24
