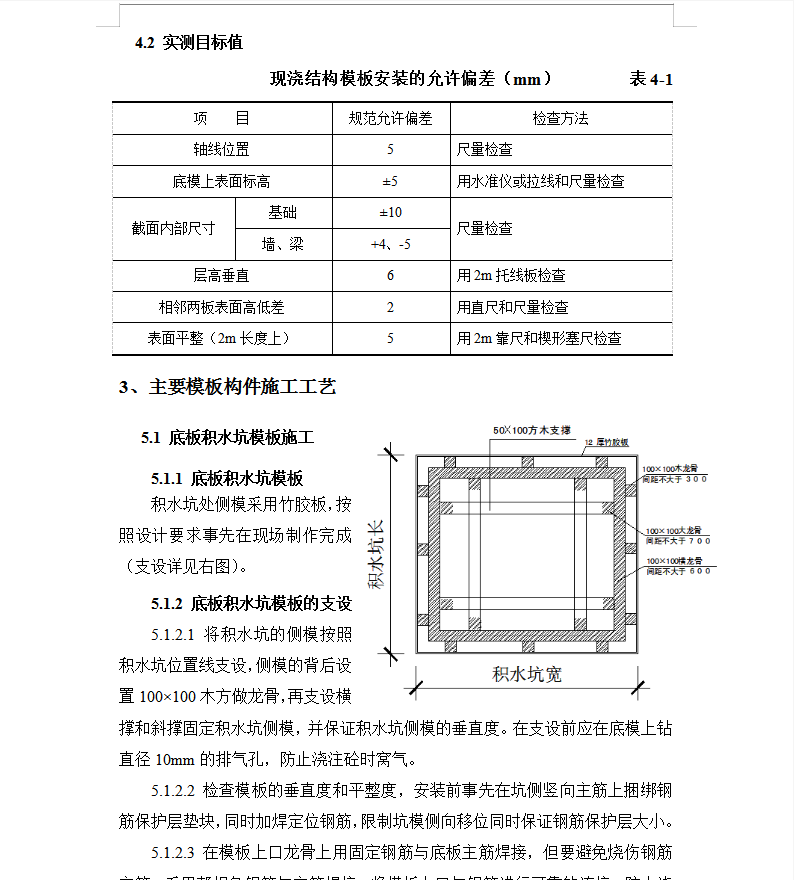

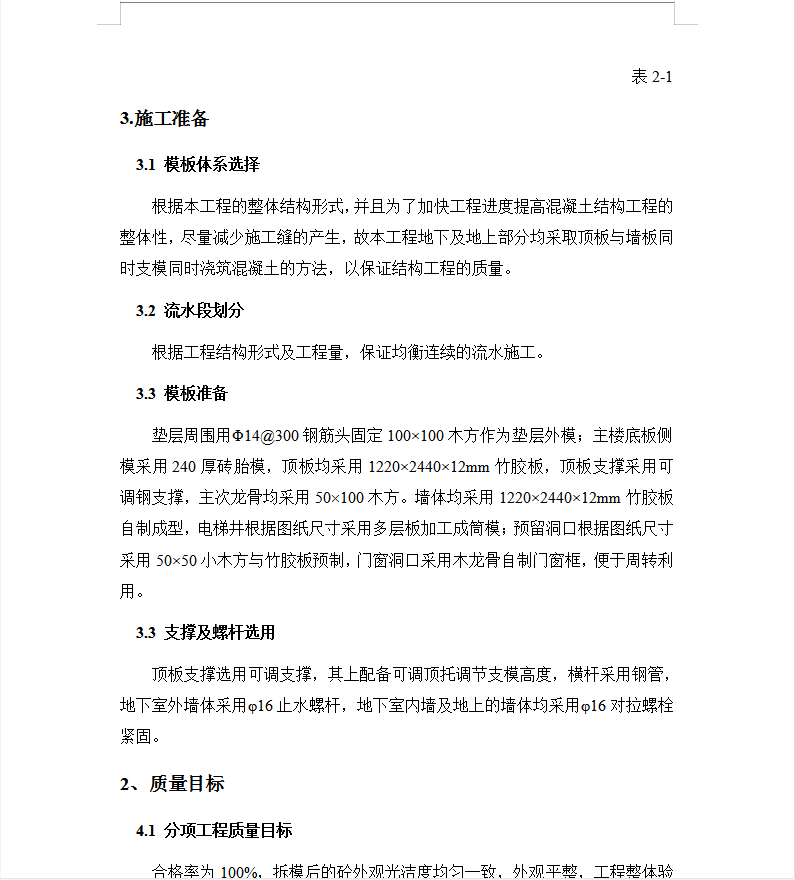

3.施工准备
3.1 模板体系选择
根据本工程的整体结构形式,并且为了加快工程进度提高混凝土结构工程的整体性,尽量减少施工缝的产生,故本工程地下及地上部分均采取顶板与墙板同时支模同时浇筑混凝土的方法,以保证结构工程的质量。
3.2 流水段划分
根据工程结构形式及工程量,保证均衡连续的流水施工。
3.3 模板准备
垫层周围用Φ14@300钢筋头固定100×100木方作为垫层外模;主楼底板侧模采用240厚砖胎模,顶板均采用1220×2440×12mm竹胶板,顶板支撑采用可调钢支撑,主次龙骨均采用50100木方。墙体均采用1220×2440×12mm竹胶板自制成型,电梯井根据图纸尺寸采用多层板加工成筒模;预留洞口根据图纸尺寸采用50×50小木方与竹胶板预制,门窗洞口采用木龙骨自制门窗框,便于周转利用。
3.3 支撑及螺杆选用
顶板支撑选用可调支撑,其上配备可调顶托调节支模高度,横杆采用钢管,地下室外墙体采用φ16止水螺杆,地下室内墙及地上的墙体均采用φ16对拉螺栓紧固。
