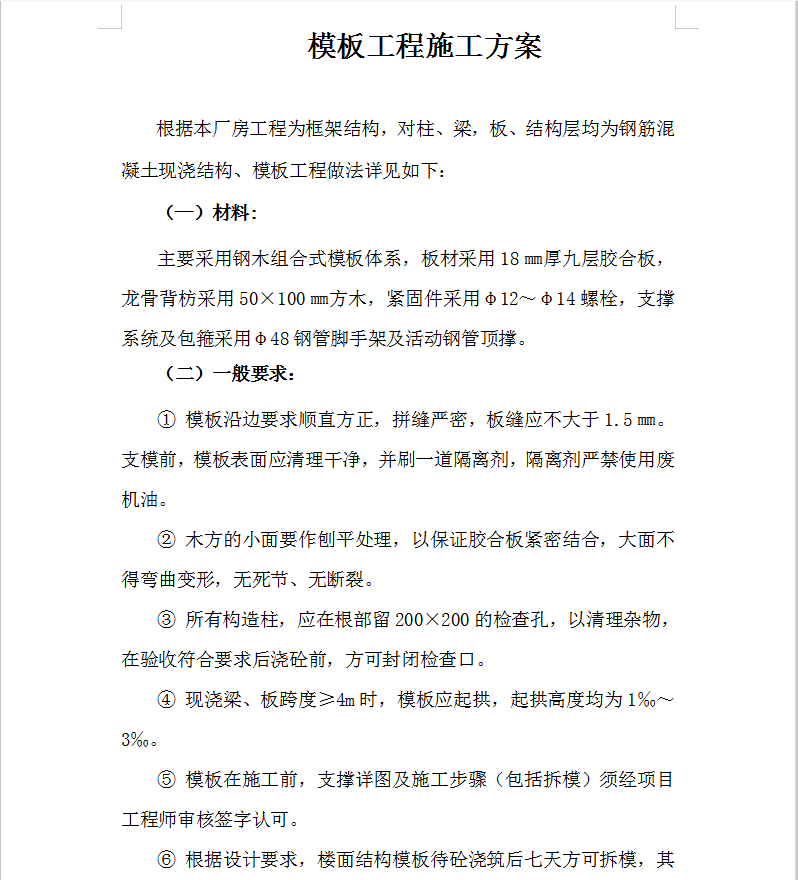

根据本厂房工程为框架结构,对柱、梁,板、结构层均为钢筋混凝土现浇结构、模板工程做法详见如下:
(—)材料:
主要采用钢木组合式模板体系,板材采用18㎜厚九层胶合板,龙骨背枋采用50×100㎜方木,紧固件采用φ12~φ14螺栓,支撑系统及包箍采用φ48钢管脚手架及活动钢管顶撑。
(二)一般要求:
① 模板沿边要求顺直方正,拼缝严密,板缝应不大于1.5㎜。支模前,模板表面应清理干净,并刷一道隔离剂,隔离剂严禁使用废机油。
② 木方的小面要作刨平处理,以保证胶合板紧密结合,大面不得弯曲变形,无死节、无断裂。
③ 所有构造柱,应在根部留200×200的检查孔,以清理杂物,在验收符合要求后浇砼前,方可封闭检查口。
④ 现浇梁、板跨度≥4m时,模板应起拱,起拱高度均为1‰~3‰。
⑤ 模板在施工前,支撑详图及施工步骤(包括拆模)须经项目工程师审核签字认可。

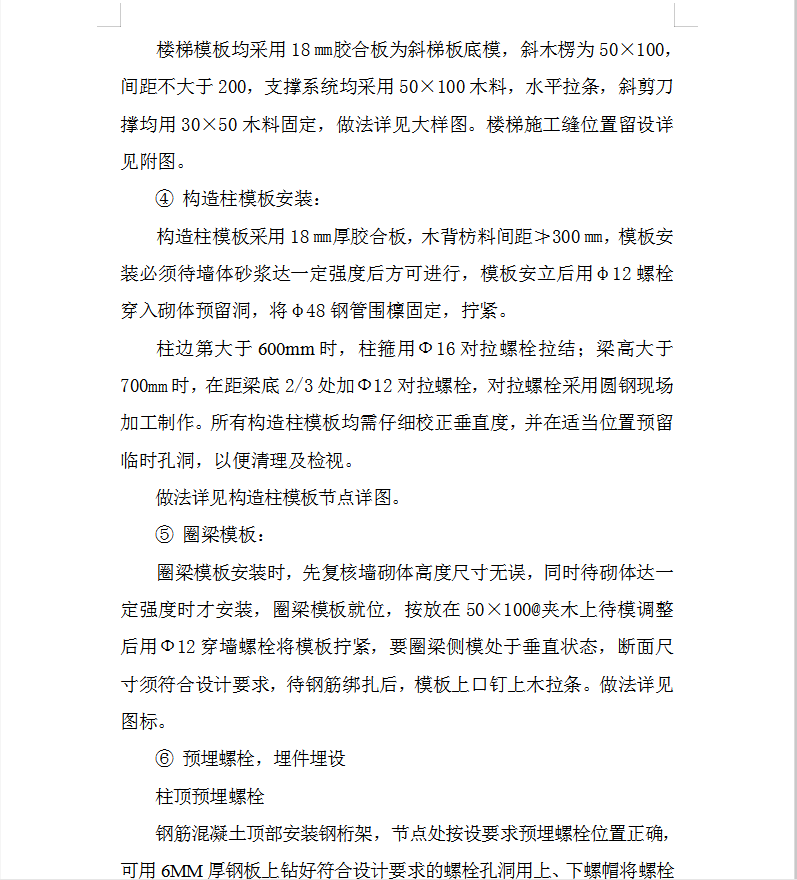

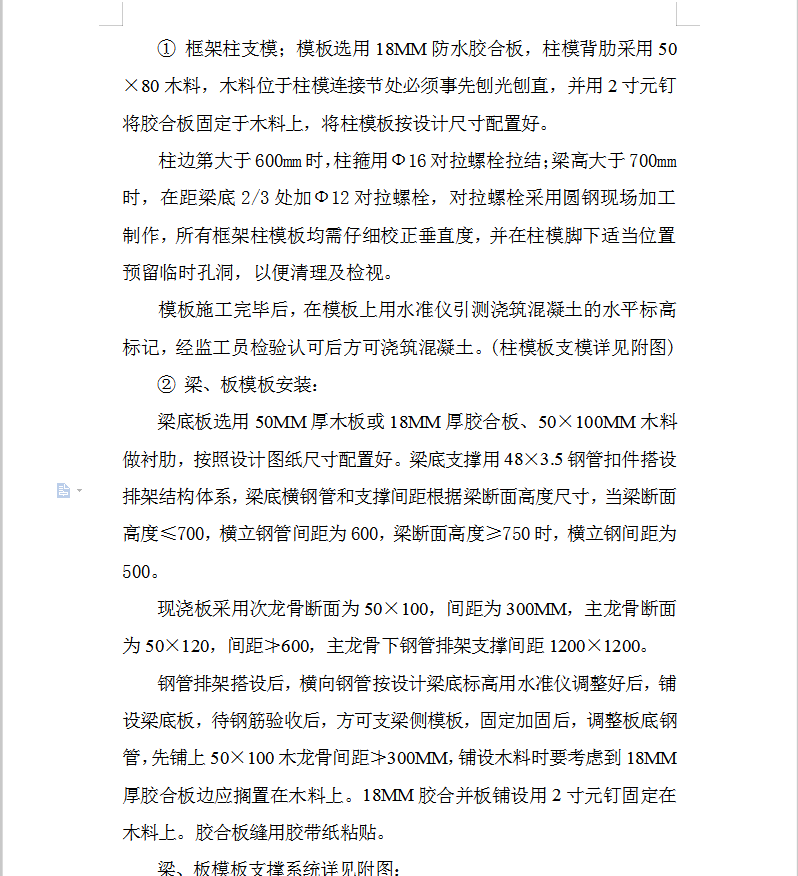

⑥ 根据设计要求,楼面结构模板待砼浇筑后七天方可拆模,其它特殊部位须经监理认可后方可拆除,同时必须符合规范要求。
