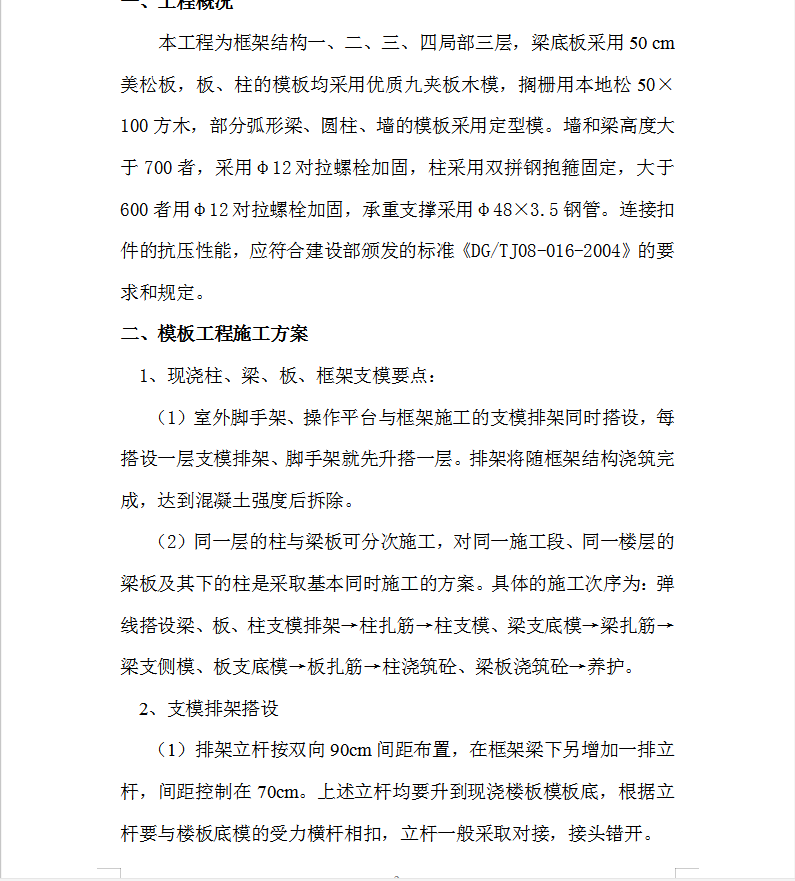

一、工程概况
本工程为框架结构一、二、三、四局部三层,梁底板采用50 cm美松板,板、柱的模板均采用优质九夹板木模,搁栅用本地松50×100方木,部分弧形梁、圆柱、墙的模板采用定型模。墙和梁高度大于700者,采用φ12对拉螺栓加固,柱采用双拼钢抱箍固定,大于600者用φ12对拉螺栓加固,承重支撑采用φ48×3.5钢管。连接扣件的抗压性能,应符合建设部颁发的标准《DG/TJ08-016-2004》的要求和规定。
二、模板工程施工方案
1、现浇柱、梁、板、框架支模要点:
(1)室外脚手架、操作平台与框架施工的支模排架同时搭设,每搭设一层支模排架、脚手架就先升搭一层。排架将随框架结构浇筑完成,达到混凝土强度后拆除。
(2)同一层的柱与梁板可分次施工,对同一施工段、同一楼层的梁板及其下的柱是采取基本同时施工的方案。具体的施工次序为:弹线搭设梁、板、柱支模排架→柱扎筋→柱支模、梁支底模→梁扎筋→
梁支侧模、板支底模→板扎筋→柱浇筑砼、梁板浇筑砼→养护。
