五、模板设计

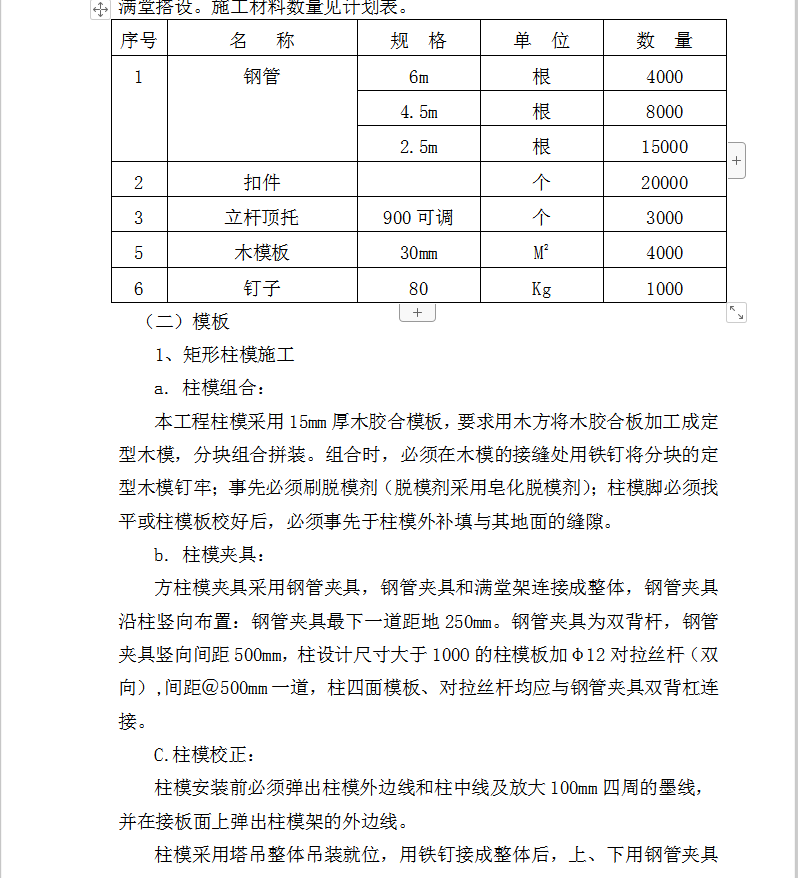

(一)模板及支撑配置数量
根据工程实际情况及施工进度要求,模板支撑采用扣件式钢管架子,满堂搭设。
(二)模板
1、矩形柱模施工
a. 柱模组合:
本工程柱模采用15mm厚木胶合模板,要求用木方将木胶合板加工成定型木模,分块组合拼装。组合时,必须在木模的接缝处用铁钉将分块的定型木模钉牢;事先必须刷脱模剂(脱模剂采用皂化脱模剂);柱模脚必须找平或柱模板校好后,必须事先于柱模外补填与其地面的缝隙。
b. 柱模夹具:
方柱模夹具采用钢管夹具,钢管夹具和满堂架连接成整体,钢管夹具沿柱竖向布置:钢管夹具最下一道距地250mm。钢管夹具为双背杆,钢管夹具竖向间距500mm,柱设计尺寸大于100O的柱模板加φ12对拉丝杆(双向),间距@500mm一道,柱四面模板、对拉丝杆均应与钢管夹具双背杠连接。
C.柱模校正:
柱模安装前必须弹出柱模外边线和柱中线及放大100mm四周的墨线,
并在接板面上弹出柱模架的外边线。
柱模采用塔吊整体吊装就位,用铁钉接成整体后,上、下用钢管夹具定位,下部定位以模板外边线为准,上部采用双面吊线的办法,即对准放大100mm四周墨线用尺量准确后夹具定位,确保柱不产生搓角和确保上下垂直;上下定位准确后,先夹柱中部,用线锤吊四角和中线,校正垂直度,最后按竖向间距夹紧柱模,检查校正。
柱模下部浇筑砼前用草纸或水泥砂浆将其与地面间隙封闭,以免砼浇筑时漏浆,柱底模部位产生烂根。
