本工程建筑类型为地下框架剪力墙+空间钢结构,地下1层、地上5层,建筑高度66米。本工程部分基础为柱下独立基础+防水板,部分为桩基承台。

4.3 施工方法
4.3.1 主体结构验收合格后,把砌筑基层楼地面的建筑垃圾清理干净并进行弹线,填充墙的边线、门窗洞口位置线要准确,偏差控制在规范允许的范围内,皮数杆尽可能立在填充墙的两端或转角处,并拉通线,砌筑面上提前洒水湿润。

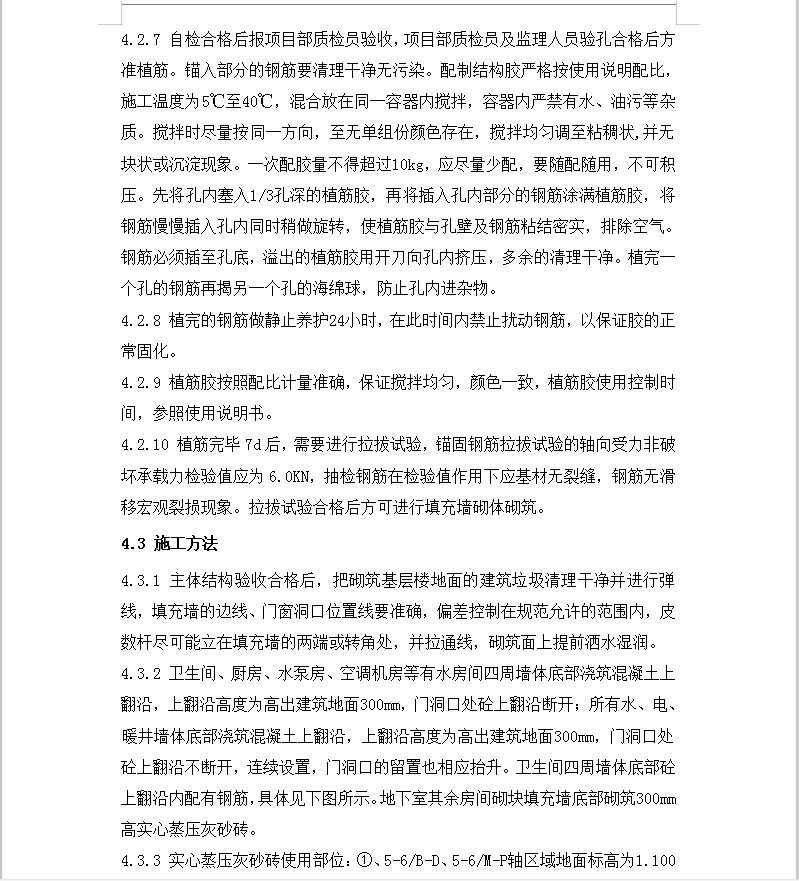

4.3.2 卫生间、厨房、水泵房、空调机房等有水房间四周墙体底部浇筑混凝土上翻沿,上翻沿高度为高出建筑地面300mm,门洞口处砼上翻沿断开;所有水、电、暖井墙体底部浇筑混凝土上翻沿,上翻沿高度为高出建筑地面300mm,门洞口处
砼上翻沿不断开,连续设置,门洞口的留置也相应抬升。卫生间四周墙体底部砼上翻沿内配有钢筋,具体见下图所示。地下室其余房间砌块填充墙底部砌筑300mm高实心蒸压灰砂砖。
4.3.3 实心蒸压灰砂砖使用部位:①、5-6/B-D、5-6/M-P轴区域地面标高为1.100和0.150间的填充墙底部,灰砂砖砌筑顶标高为1.100m;②、±0.00以下房间填充墙底部300mm高范围(填充墙底部需要浇筑砼上翻沿的房间除外)。其余部位均使用蒸压加气混凝土砌块进行砌筑。
