66913㎡框架-剪力墙结构厂房及配套设施模板工程施工方案 42P

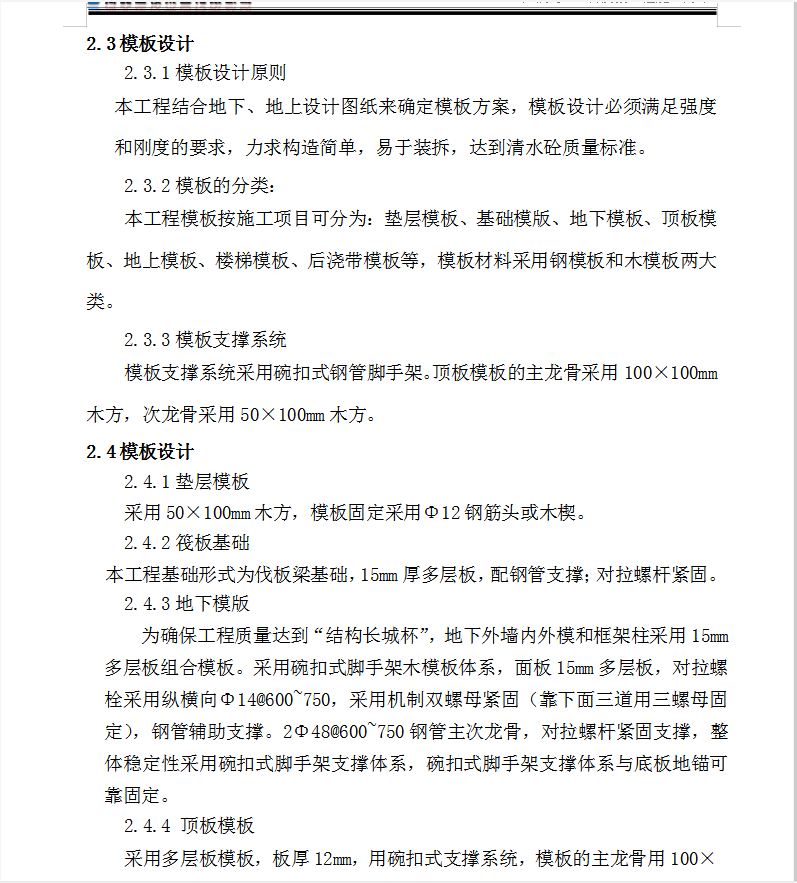

2.3模板设计
2.3.1模板设计原则
本工程结合地下、地上设计图纸来确定模板方案,模板设计必须满足强度和刚度的要求,力求构造简单,易于装拆,达到清水砼质量标准。
2.3.2模板的分类:
本工程模板按施工项目可分为:垫层模板、基础模版、地下模板、顶板模板、地上模板、楼梯模板、后浇带模板等,模板材料采用钢模板和木模板两大类。
2.3.3模板支撑系统
模板支撑系统采用碗扣式钢管脚手架。顶板模板的主龙骨采用100×100mm木方,次龙骨采用50×100mm木方。
2.4模板设计
2.4.1垫层模板
采用50×100mm木方,模板固定采用Φ12钢筋头或木楔。
2.4.2筏板基础
本工程基础形式为伐板梁基础,15mm厚多层板,配钢管支撑;对拉螺杆紧固。
2.4.3地下模版
为确保工程质量达到“结构长城杯”,地下外墙内外模和框架柱采用15mm多层板组合模板。采用碗扣式脚手架木模板体系,面板15mm多层板,对拉螺栓采用纵横向Φ14@600~750,采用机制双螺母紧固(靠下面三道用三螺母固定),钢管辅助支撑。2Φ48@600~750钢管主次龙骨,对拉螺杆紧固支撑,整体稳定性采用碗扣式脚手架支撑体系,碗扣式脚手架支撑体系与底板地锚可靠固定。
2.4.4 顶板模板
采用多层板模板,板厚12mm,用碗扣式支撑系统,模板的主龙骨用100×100mm木方,间距900mm,次龙骨用50×100mm木方,间距300mm。

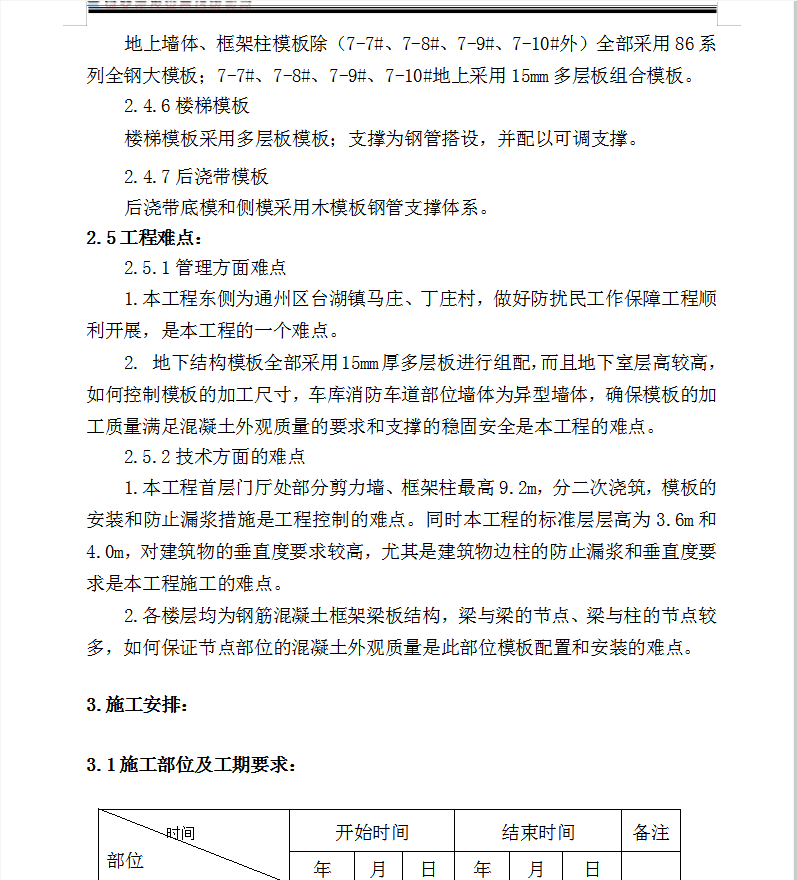

2.4.5地上模板
地上墙体、框架柱模板除(7-7#、7-8#、7-9#、7-10#外)全部采用86系列全钢大模板;7-7#、7-8#、7-9#、7-10#地上采用15mm多层板组合模板。
2.4.6楼梯模板
楼梯模板采用多层板模板;支撑为钢管搭设,并配以可调支撑。
2.4.7后浇带模板
后浇带底模和侧模采用木模板钢管支撑体系。
