主要施工方法及措施
1、流水段划分
施工流水段界限尽量与结构自然界限(后浇带)相吻合,流水施工可以使工程有节奏、均衡、连续施工。流水段划分以各栋号楼为准。

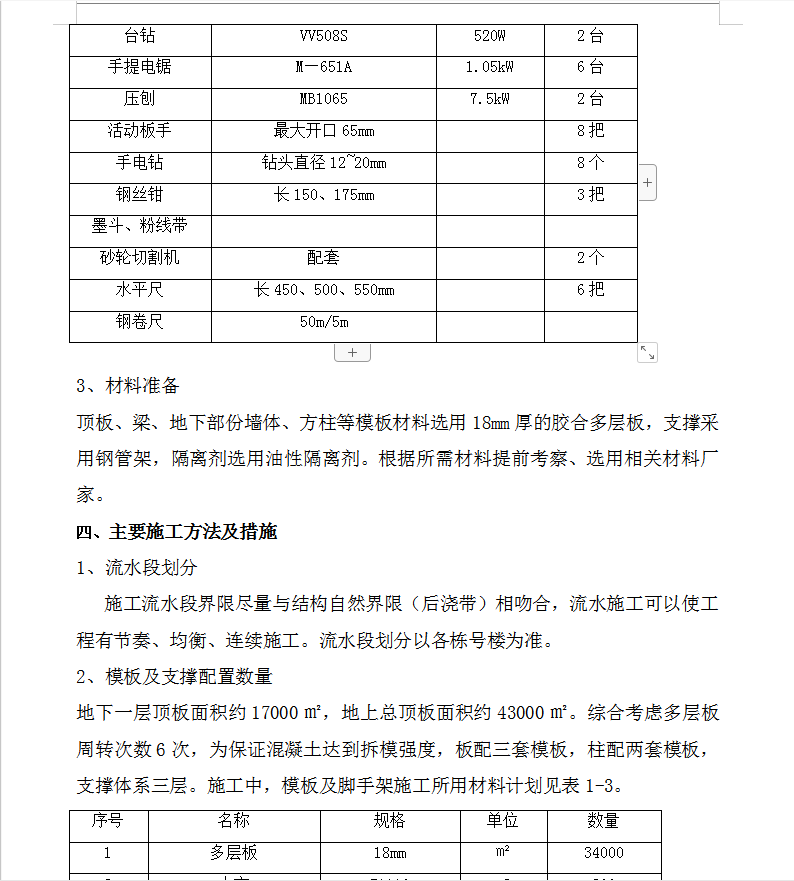

2、模板及支撑配置数量

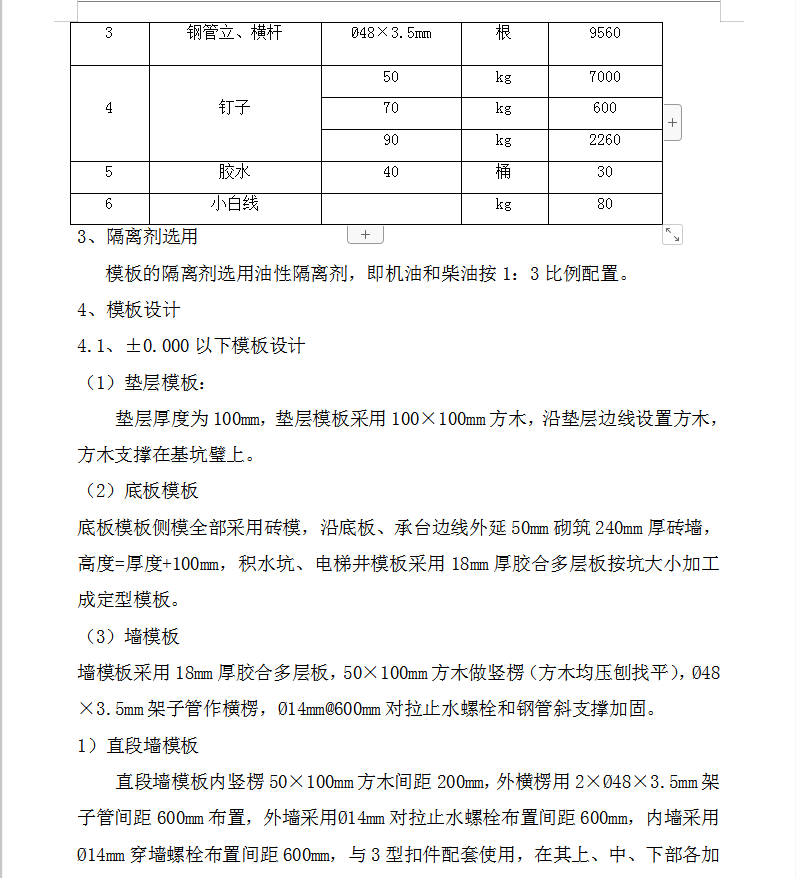

地下一层顶板面积约17000㎡,地上总顶板面积约43000㎡。综合考虑多层板周转次数6次,为保证混凝土达到拆模强度,板配三套模板,柱配两套模板,支撑体系三层。
3、隔离剂选用
模板的隔离剂选用油性隔离剂,即机油和柴油按1:3比例配置。
4、模板设计
4.1、±0.000以下模板设计
(1)垫层模板:
垫层厚度为100mm,垫层模板采用100×100mm方木,沿垫层边线设置方木,方木支撑在基坑璧上。
(2)底板模板
底板模板侧模全部采用砖模,沿底板、承台边线外延50mm砌筑240mm厚砖墙,高度=厚度+100mm,积水坑、电梯井模板采用18mm厚胶合多层板按坑大小加工成定型模板。
(3)墙模板
墙模板采用18mm厚胶合多层板,50×100mm方木做竖楞(方木均压刨找平),Ø48×3.5mm架子管作横楞,Ø14mm@600mm对拉止水螺栓和钢管斜支撑加固。
1)直段墙模板
直段墙模板内竖楞50×100mm方木间距200mm,外横楞用2×Ø48×3.5mm架子管间距600mm布置,外墙采用Ø14mm对拉止水螺栓布置间距600mm,内墙采用Ø14mm穿墙螺栓布置间距600mm,与3型扣件配套使用,在其上、中、下部各加一排Ø48×3.5mm钢管斜撑,间距600mm,上下排交错布置,斜撑将力传至预埋在底板Ø25锚筋上。
