现浇钢筋混凝土框架结构生活服务中心综合楼模板工程施工方案 14P
(一)基础底板及导墙模板
1、根据设计图纸要求,基础底板沿南北方向设置一道施工变形缝,将底板分成二个施工区,具体分区见附图所示。

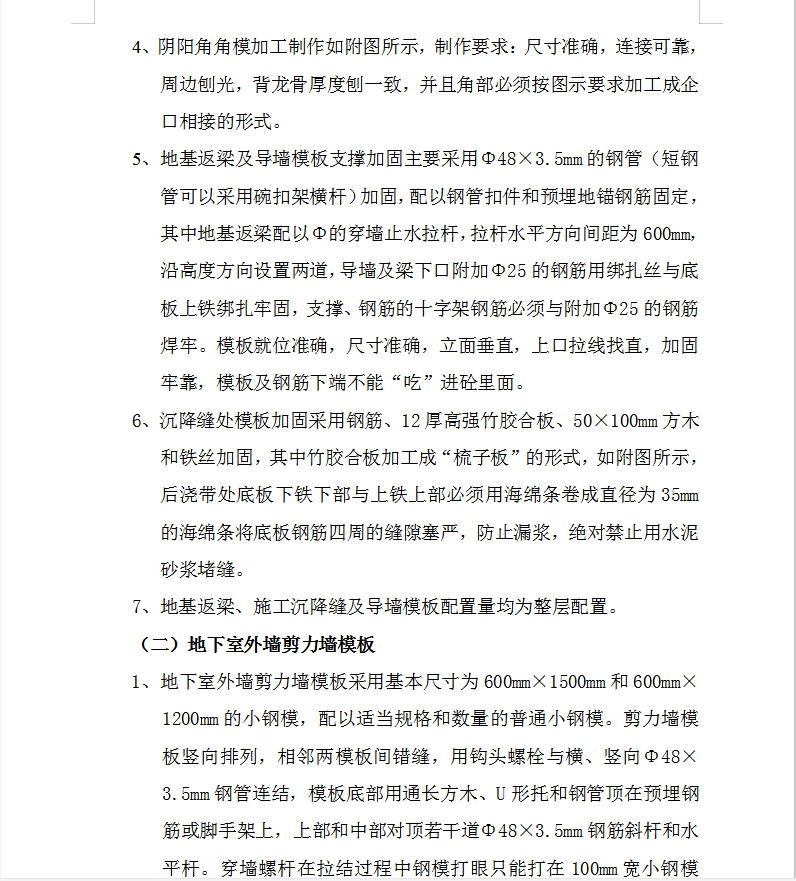

2、基础底板四周外侧模板考虑到防水及其保护层施工的要求,采用砌筑240厚红机砖模做永久性模板,砖模抹灰总厚度为45mm(其中底层1:3水泥砂浆找平层厚度为20厚,面层1:2.5水泥砂浆保护层厚度为25厚);独立柱基四周外侧模板采用12mm厚高强竹胶合板;地基返梁、导墙模板采用12mm厚高强竹胶合板、5cm厚脚手板、50×100mm的方木加工。
3、地基返梁及导墙模板加工如附图所示,制作要求:尺寸准确,连接可靠,周边刨光,龙骨位置正确,背龙骨厚度刨一致。
4、阴阳角角模加工制作如附图所示,制作要求:尺寸准确,连接可靠,周边刨光,背龙骨厚度刨一致,并且角部必须按图示要求加工成企口相接的形式。
5、地基返梁及导墙模板支撑加固主要采用Φ48×3.5mm的钢管(短钢管可以采用碗扣架横杆)加固,配以钢管扣件和预埋地锚钢筋固定,其中地基返梁配以Φ的穿墙止水拉杆,拉杆水平方向间距为600mm,沿高度方向设置两道,导墙及梁下口附加Φ25的钢筋用绑扎丝与底板上铁绑扎牢固,支撑、钢筋的十字架钢筋必须与附加Φ25的钢筋焊牢。模板就位准确,尺寸准确,立面垂直,上口拉线找直,加固牢靠,模板及钢筋下端不能“吃”进砼里面。
6、沉降缝处模板加固采用钢筋、12厚高强竹胶合板、50×100mm方木和铁丝加固,其中竹胶合板加工成“梳子板”的形式,如附图所示,后浇带处底板下铁下部与上铁上部必须用海绵条卷成直径为35mm的海绵条将底板钢筋四周的缝隙塞严,防止漏浆,绝对禁止用水泥砂浆堵缝。
7、地基返梁、施工沉降缝及导墙模板配置量均为整层配置。
