您当前位置:首页 » 结构工程 » 结构施工
16层住宅楼砖砌体工程冬期施工方案 10P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-12-27
  • 资料类型:RAR
  • 资料大小:36.3 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

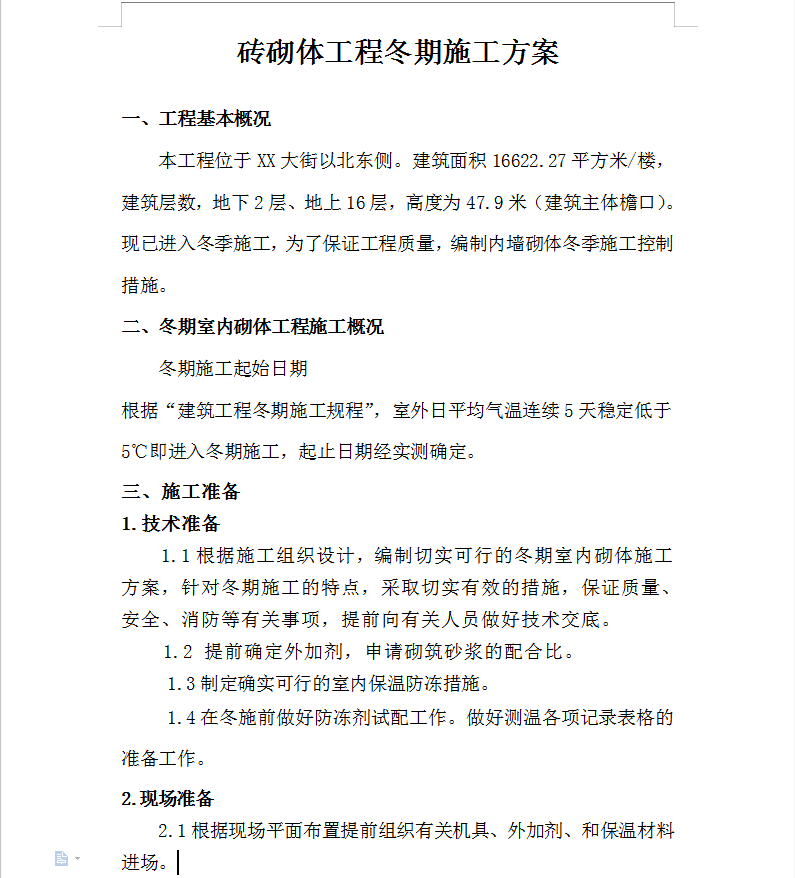

16层住宅楼砖砌体工程冬期施工方案 10P
一、工程基本概况
本工程位于XX大街以北东侧。建筑面积16622.27平方米/楼,建筑层数,地下2层、地上16层,高度为47.9米(建筑主体檐口)。
现已进入冬季施工,为了保证工程质量,编制内墙砌体冬季施工控制措施。
二、冬期室内砌体工程施工概况
冬期施工起始日期
根据“建筑工程冬期施工规程”,室外日平均气温连续5天稳定低于5℃即进入冬期施工,起止日期经实测确定。
三、施工准备
1.技术准备
1.1根据施工组织设计,编制切实可行的冬期室内砌体施工方案,针对冬期施工的特点,采取切实有效的措施,保证质量、安全、消防等有关事项,提前向有关人员做好技术交底。
1.2 提前确定外加剂,申请砌筑砂浆的配合比。
1.3制定确实可行的室内保温防冻措施。
1.4在冬施前做好防冻剂试配工作。做好测温各项记录表格的准备工作。
2.现场准备
2.1根据现场平面布置提前组织有关机具、外加剂、和保温材料进场。
2.2做好全部临时上水管的防冻保温。
2.3材料堆放选在无积水、积冰的地方。

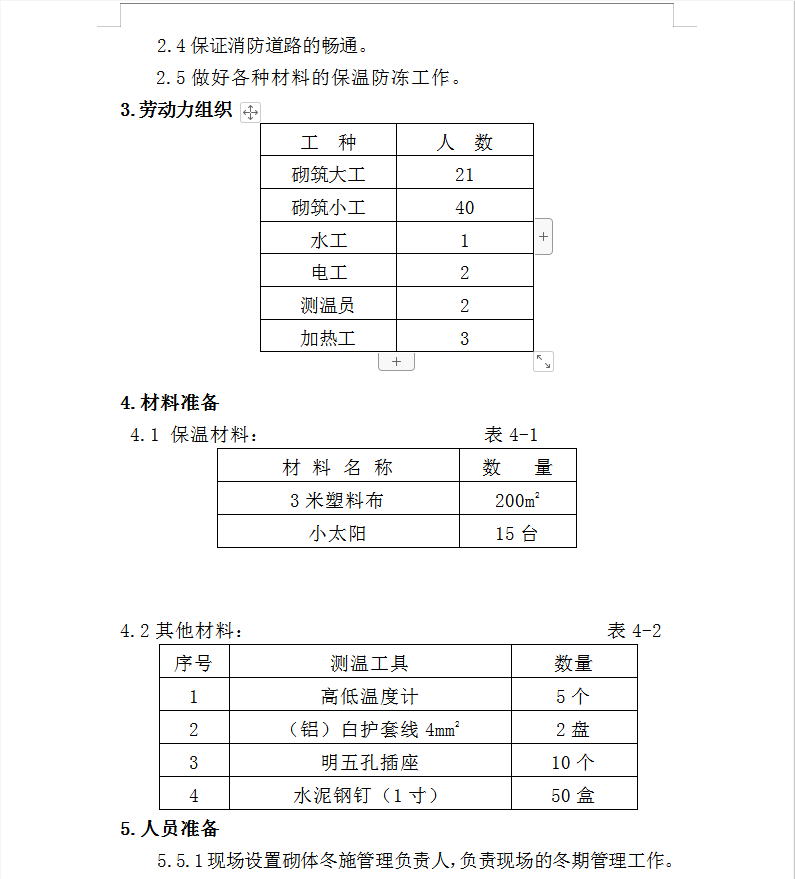

2.4保证消防道路的畅通。

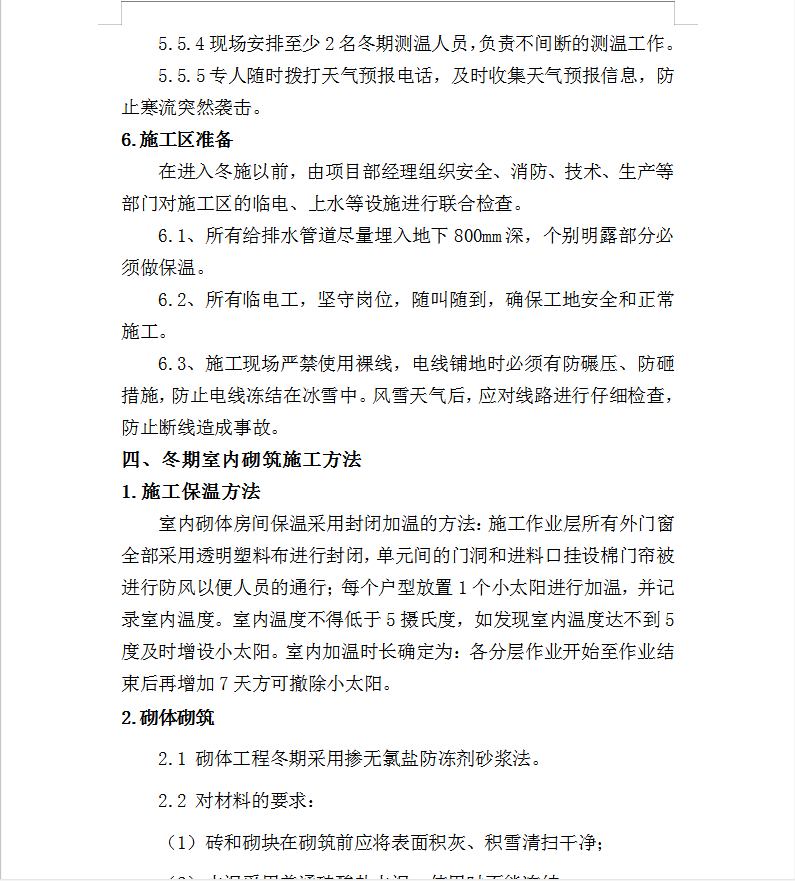

2.5做好各种材料的保温防冻工作。
资料截图
  • 16层住宅楼砖砌体工程冬期施工方案 10P
  • 16层住宅楼砖砌体工程冬期施工方案 10P
  • 16层住宅楼砖砌体工程冬期施工方案 10P
