XX居住区一期工程2#楼,总建筑面积21760m2,建筑高度104.9m,地下一层,地上三十四层,钢筋砼剪力墙结构,室内±0.000相当于绝对标高393.7m,室外地坪设计标高-0.30相当于绝对标高393.4m。

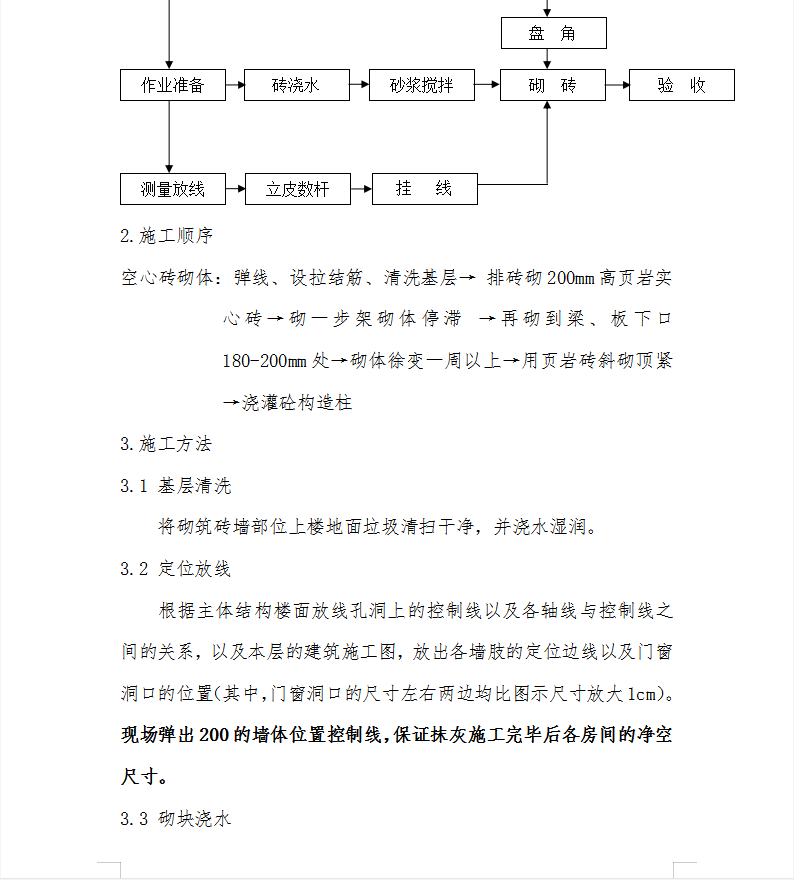

3.施工方法
3.1 基层清洗
将砌筑砖墙部位上楼地面垃圾清扫干净,并浇水湿润。
3.2 定位放线
根据主体结构楼面放线孔洞上的控制线以及各轴线与控制线之间的关系,以及本层的建筑施工图,放出各墙肢的定位边线以及门窗洞口的位置(其中,门窗洞口的尺寸左右两边均比图示尺寸放大1cm)。现场弹出200的墙体位置控制线,保证抹灰施工完毕后各房间的净空尺寸。
3.3 砌块浇水
所有多孔砖必须提前1~2d浇水湿润(约湿润2~3mm壁厚的深度)。机制红砖应在施工前1d浇水彻底湿润。
3.4 砂浆搅拌
所有砌体均采用M5水泥砂浆砌筑。水泥砂浆采用机械搅拌,自投料完算起,搅拌时间不得小于2min;砂浆随拌随用,应在3h内使用完毕;当施工期间最高气温超过30℃时,应在拌成后2h内使用完毕,不得使用过夜砂浆。
3.5 操作规程
3.5.1砖砌体操作规程
3.5.1.1地下室墙采用承重多孔砖砌体,多孔砖的组砌方法应正确,一般采用一顺一丁砌法,上下错缝,内外搭砌。砌筑前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠,如有偏差要及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平灰缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。
3.5.1.2多孔砖砌体砌筑前,应根据多孔砖的模数与墙长之间的关系,按实地尺寸和砌块规格尺寸进行试摆,以确定组砌调节方式(3~5㎜可用灰缝调节)。当最下一皮砌块下的找平层厚度大于30mm时,应采用细石砼进行找平后再进行砌筑。
3.5.1.3所有厨房墙体底部砌筑1800㎜高机制红砖、所有卫生间墙体底部砌筑1800㎜高机制红砖、其它部位底部砌筑三线200㎜高页岩实心砖。所有梁下口230㎜~270㎜范围、窗台上口砌筑机制红砖,在砌筑600高时,应校正其垂直度,以后随砌随校。每次砌筑的墙体高度不得超过1.4m。砌筑页岩机制红砖时,采用全顺或一顺一丁砌筑方法。
