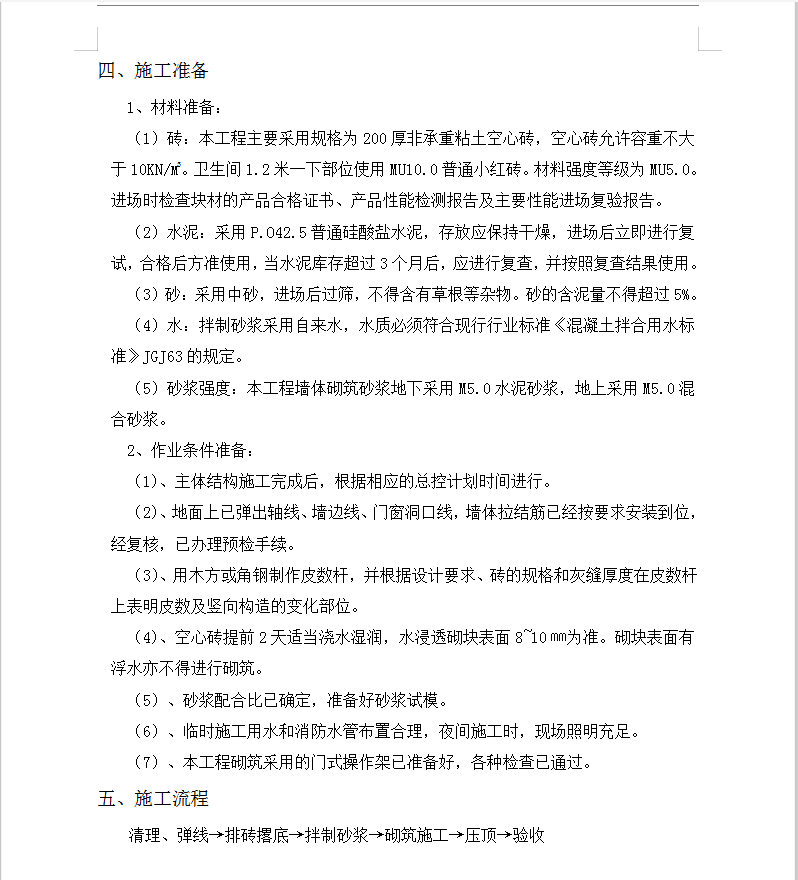

本工程为钢筋混凝土框架结构,砌筑墙体均为填充墙。框架填充墙砌筑材料为200厚非承重粘土空心砖。
四、施工准备
1、材料准备:
(1)砖:本工程主要采用规格为200厚非承重粘土空心砖,空心砖允许容重不大于10KN/m3。卫生间1.2米一下部位使用MU10.0普通小红砖。材料强度等级为MU5.0。进场时检查块材的产品合格证书、产品性能检测报告及主要性能进场复验报告。
(2)水泥:采用P.O42.5普通硅酸盐水泥,存放应保持干燥,进场后立即进行复试,合格后方准使用,当水泥库存超过3个月后,应进行复查,并按照复查结果使用。
(3)砂:采用中砂,进场后过筛,不得含有草根等杂物。砂的含泥量不得超过5%。
(4)水:拌制砂浆采用自来水,水质必须符合现行行业标准《混凝土拌合用水标准》JGJ63的规定。
(5)砂浆强度:本工程墙体砌筑砂浆地下采用M5.0水泥砂浆,地上采用M5.0混合砂浆。
2、作业条件准备:
(1)、主体结构施工完成后,根据相应的总控计划时间进行。
(2)、地面上已弹出轴线、墙边线、门窗洞口线,墙体拉结筋已经按要求安装到位,经复核,已办理预检手续。
(3)、用木方或角钢制作皮数杆,并根据设计要求、砖的规格和灰缝厚度在皮数杆上表明皮数及竖向构造的变化部位。
(4)、空心砖提前2天适当浇水湿润,水浸透砌块表面8~10㎜为准。砌块表面有浮水亦不得进行砌筑。
(5)、砂浆配合比已确定,准备好砂浆试模。
(6)、临时施工用水和消防水管布置合理,夜间施工时,现场照明充足。
(7)、本工程砌筑采用的门式操作架已准备好,各种检查已通过。
