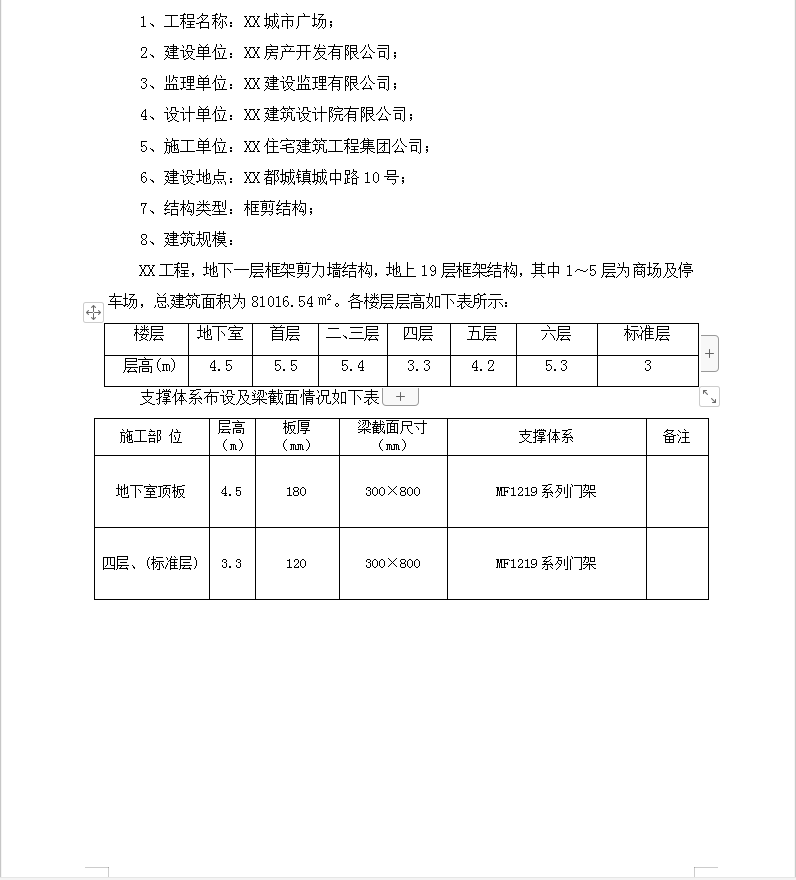

XX工程,地下一层框架剪力墙结构,地上19层框架结构,其中1~5层为商场及停车场,总建筑面积为81016.54㎡。

1.施工顺序:
放线→搭设支模架→安装梁底模→安装梁侧模→安装板底模→安装梁柱节点模
(1)放线:
模板安装前,根据测量标记在柱上弹出的标高、中心线和模板安装控制内边线,并按满堂架设计要求定出安模架立杆位置线。
(2)搭设支模架:
当支模架支承在楼板面上时,应在立杆下部设置木垫块(150×200)。
(3)安装梁底模:
梁跨≥4m时,按梁跨全长度2‰~3‰起拱。
梁底模下设50×100方木@250,就位于支撑上后,用广线拉通线校正底模中心线和边线以及标高,校正无误后将底模固定支模架上。
(4)安装梁侧模:
当梁底模安装校正后,再拼装梁侧模两面,安装时应注意侧模模型的上口高度控制,同时须加设木龙骨间距为:@400,并将侧模与底板连接,板模盖侧模,用铁钉固定,模板装完后,应检查梁模中心线及标高、断面尺寸,用木方加固。
(5)安装板底模:
支架必须稳固、不下沉。按方案要求搭设门字架。支模架搭设时应拉通线控制高度及垂直度,并抄平检查。
楼板模板铺设下设木龙骨间距@300,板模应从四周向中间铺设,楼板模板应与支承的木龙骨、梁侧模连接,用铁钉钉牢。板模盖梁侧模,模板板缝采用胶带粘贴,然后经检查合格后涂刷脱模剂。

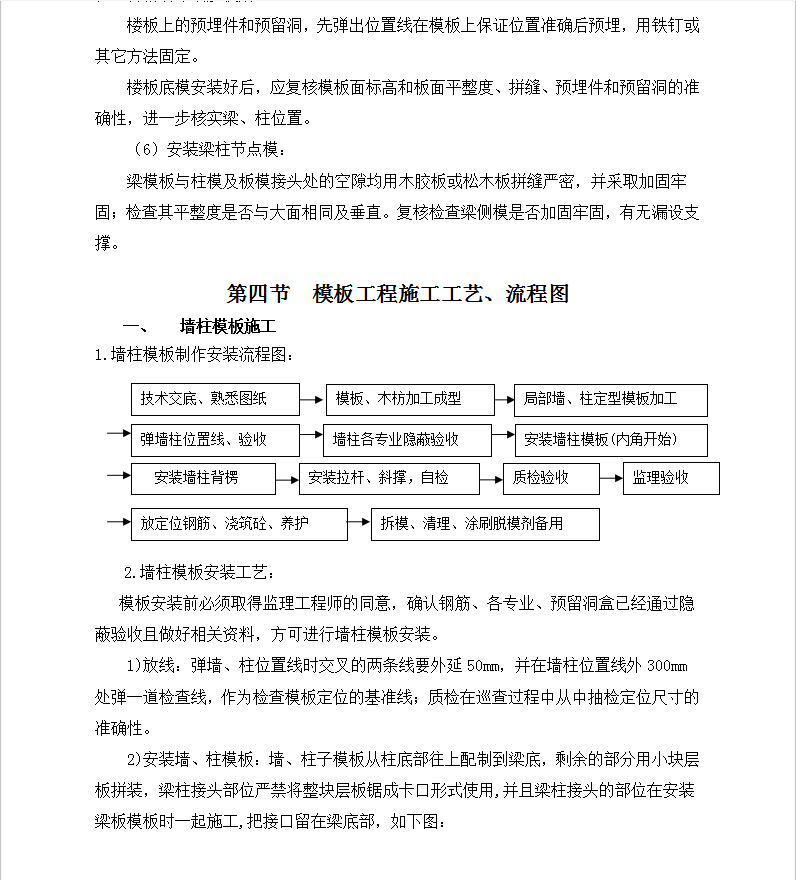

楼板上的预埋件和预留洞,先弹出位置线在模板上保证位置准确后预埋,用铁钉或其它方法固定。
楼板底模安装好后,应复核模板面标高和板面平整度、拼缝、预埋件和预留洞的准确性,进一步核实梁、柱位置。
(6)安装梁柱节点模:
梁模板与柱模及板模接头处的空隙均用木胶板或松木板拼缝严密,并采取加固牢固;检查其平整度是否与大面相同及垂直。复核检查梁侧模是否加固牢固,有无漏设支撑。
