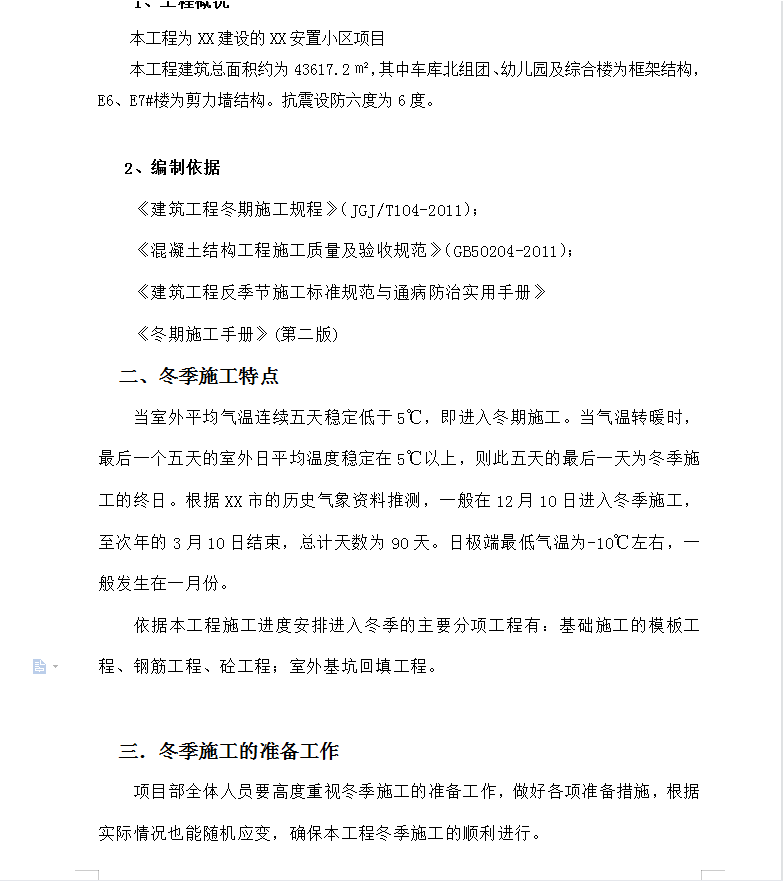

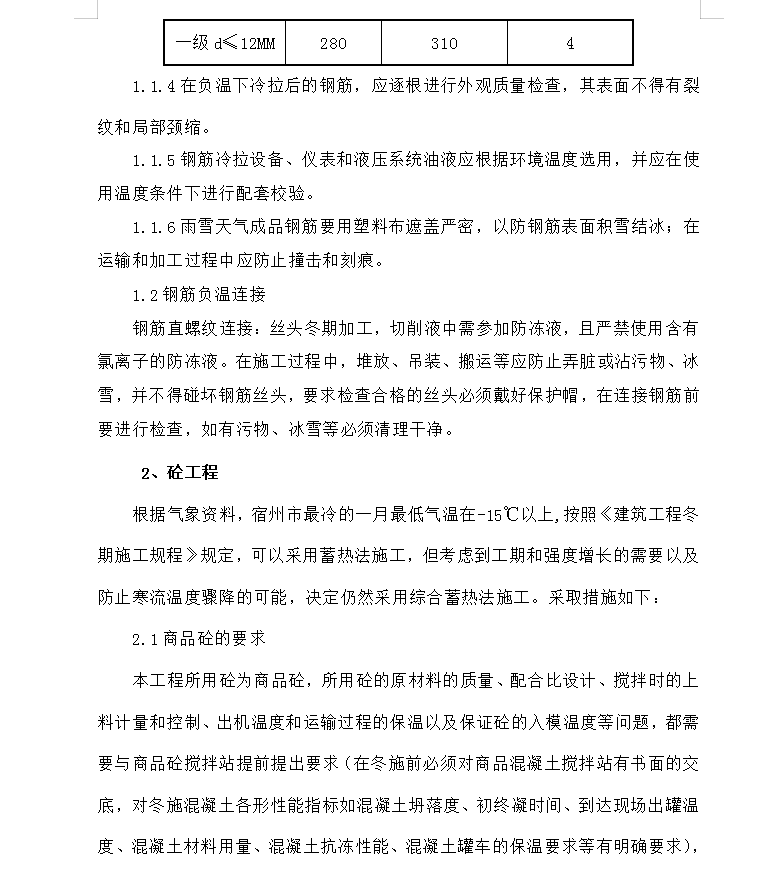

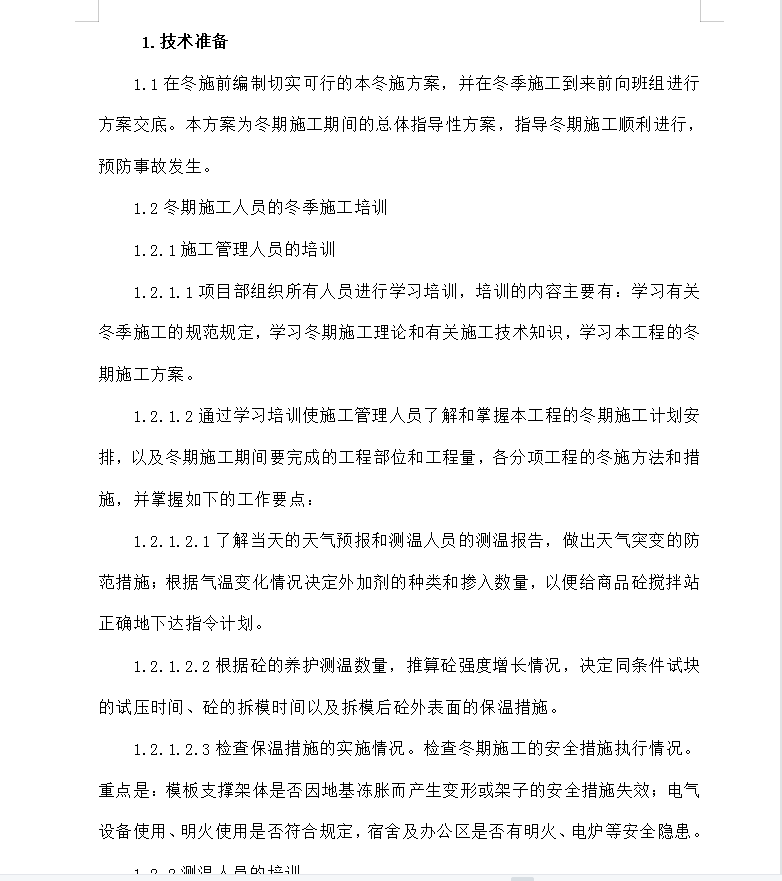

本工程为XX建设的XX安置小区项目。本工程建筑总面积约为43617.2㎡,其中车库北组团、幼儿园及综合楼为框架结构, E6、E7#楼为剪力墙结构。抗震设防六度为6度。当室外平均气温连续五天稳定低于5℃,即进入冬期施工。当气温转暖时,最后一个五天的室外日平均温度稳定在5℃以上,则此五天的最后一天为冬季施工的终日。根据XX市的历史气象资料推测,一般在12月10日进入冬季施工,至次年的3月10日结束,总计天数为90天。日极端最低气温为-10℃左右,一般发生在一月份。依据本工程施工进度安排进入冬季的主要分项工程有:基础施工的模板工程、钢筋工程、砼工程;室外基坑回填工程。
