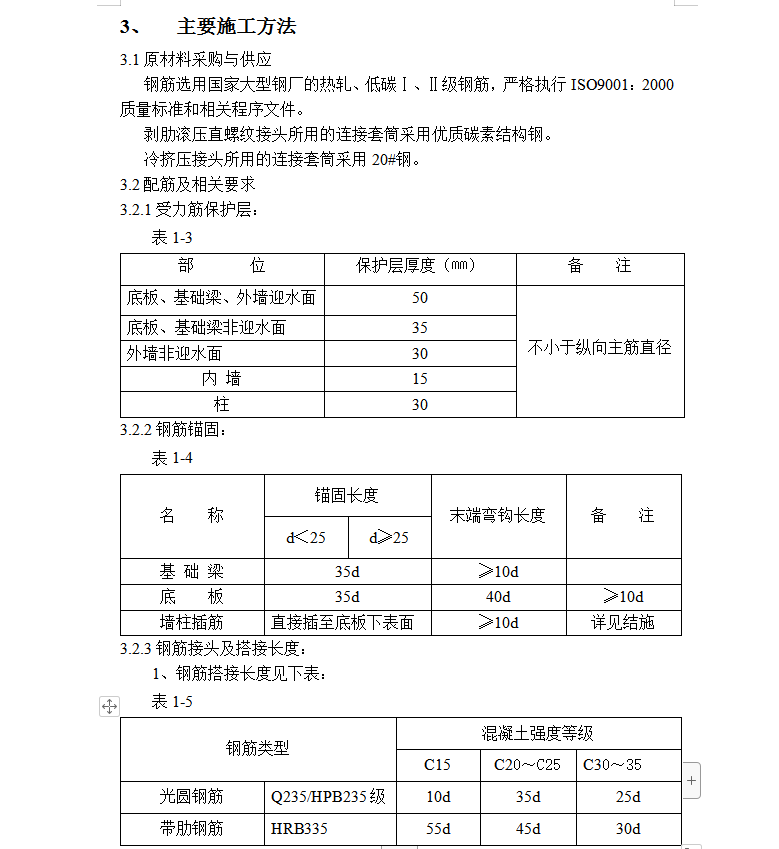

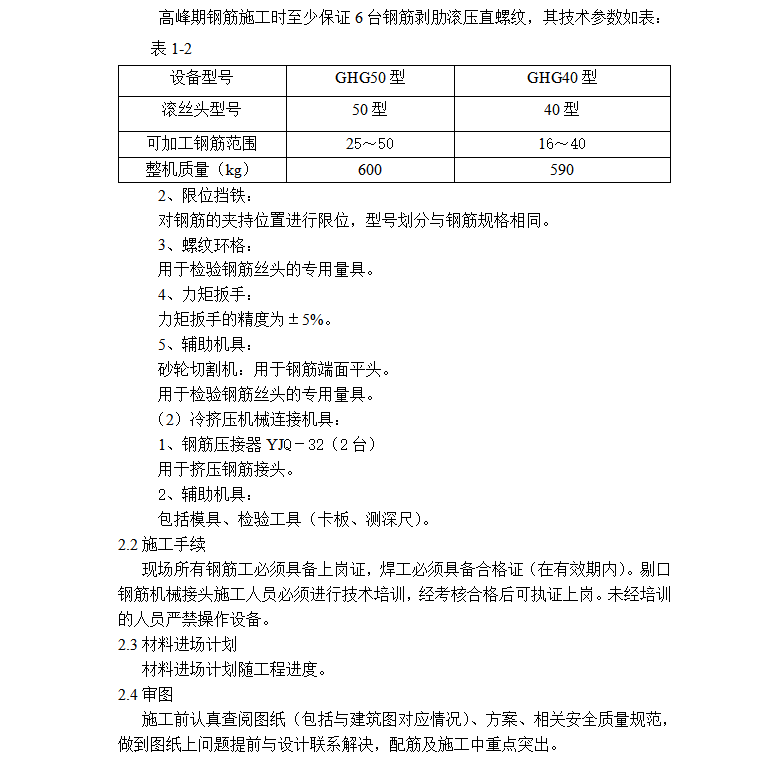

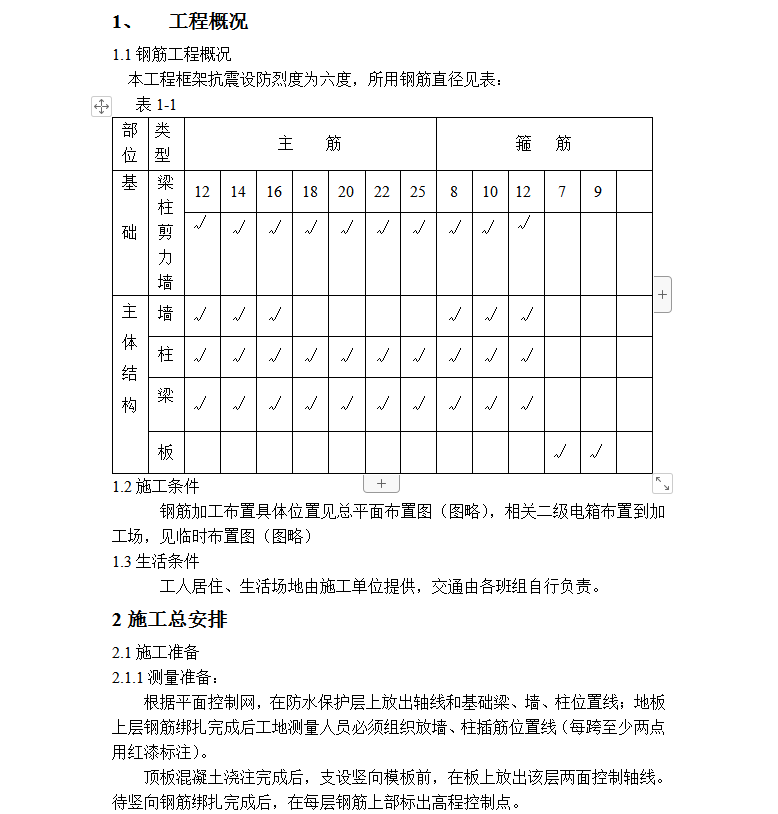

建筑工程项目钢筋工程施工方案 6P
本工程框架抗震设防烈度为六度。根据平面控制网,在防水保护层上放出轴线和基础梁、墙、柱位置线;地板上层钢筋绑扎完成后工地测量人员必须组织放墙、柱插筋位置线(每跨至少两点用红漆标注)。
顶板混凝土浇注完成后,支设竖向模板前,在板上放出该层两面控制轴线。待竖向钢筋绑扎完成后,在每层钢筋上部标出高程控制点。 钢筋选用国家大型钢厂的热轧、低碳Ⅰ、Ⅱ级钢筋,严格执行ISO9001:2000质量标准和相关程序文件。剥肋滚压直螺纹接头所用的连接套筒采用优质碳素结构钢。冷挤压接头所用的连接套筒采用20#钢。
