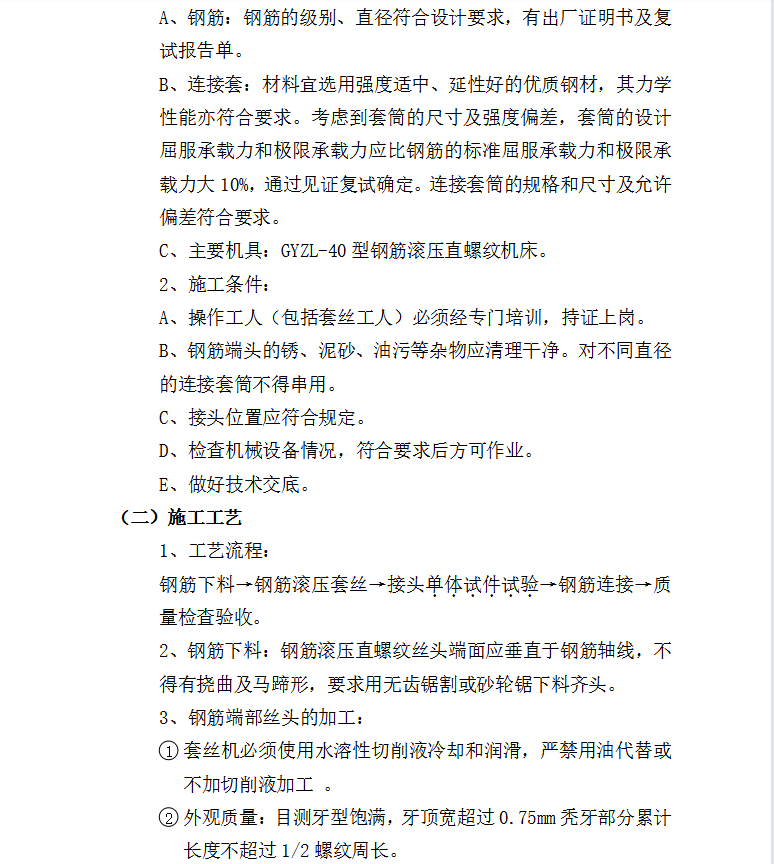

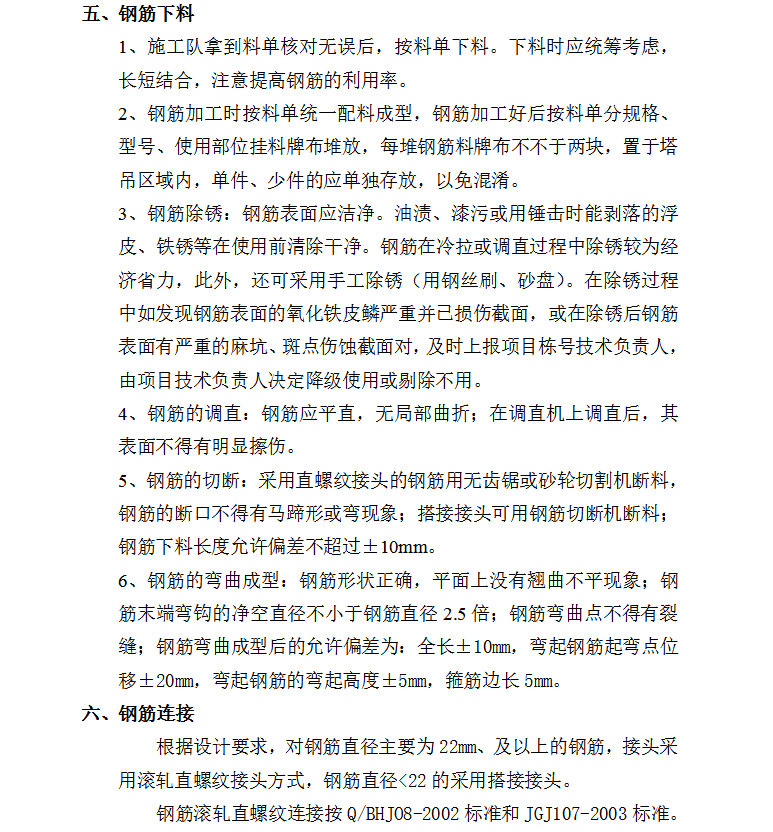

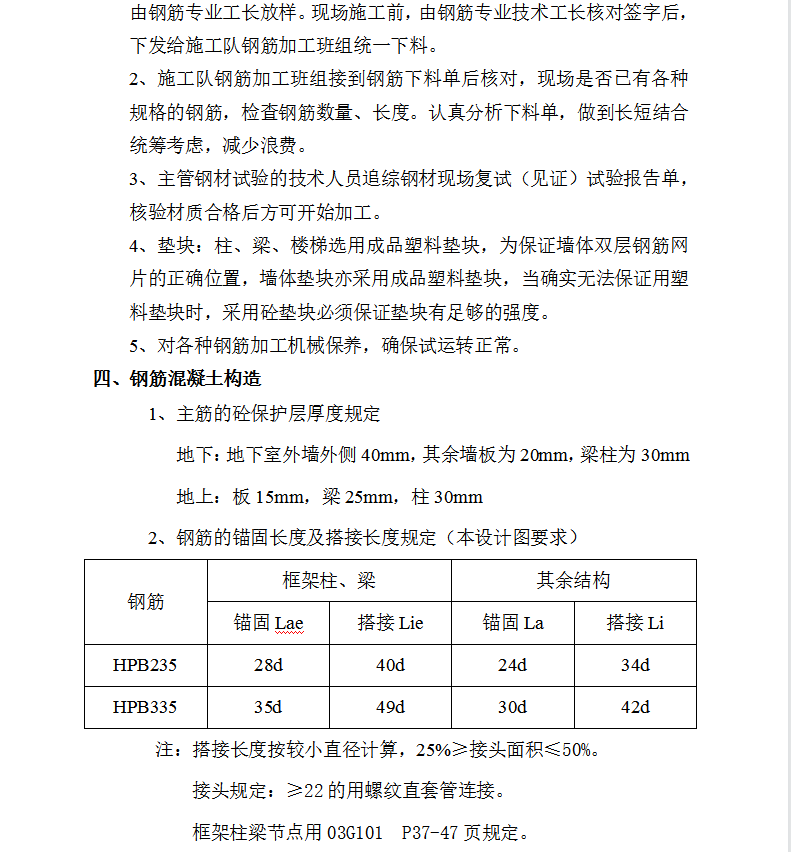

生活服务中心综合楼钢筋工程施工方案 12P
施工流程:画主次梁箍筋间距→放主次梁箍筋→穿主梁底层纵筋→穿次梁底层纵筋并与箍筋固定→穿主梁上层纵筋→按箍筋间距绑扎→穿次梁上层纵筋→按箍筋间距绑扎。在梁侧模板上画出箍筋间距,摆放箍筋,主次梁钢筋绑扎同时配合进行,按设计要求在主次梁交接处附加吊筋,梁端第一个箍筋设置在距离柱节点边缘50mm处,箍筋加密区的长度为按设计要求确定。
