多层框架结构商业综合体临时用电施工方案 19P
建设单位电源设在场地东北角、西南角、东南角,三个10KVA变压器,工程配电室设在建筑东侧一个(配电室A)、西侧一个(配电室B),东北角一个(配电室C)、工人宿舍区设置配电室D。详见配电平面图,共设十三个分配电箱,现场设四个钢筋加工区及四个木工加工区,并设有七台塔吊。

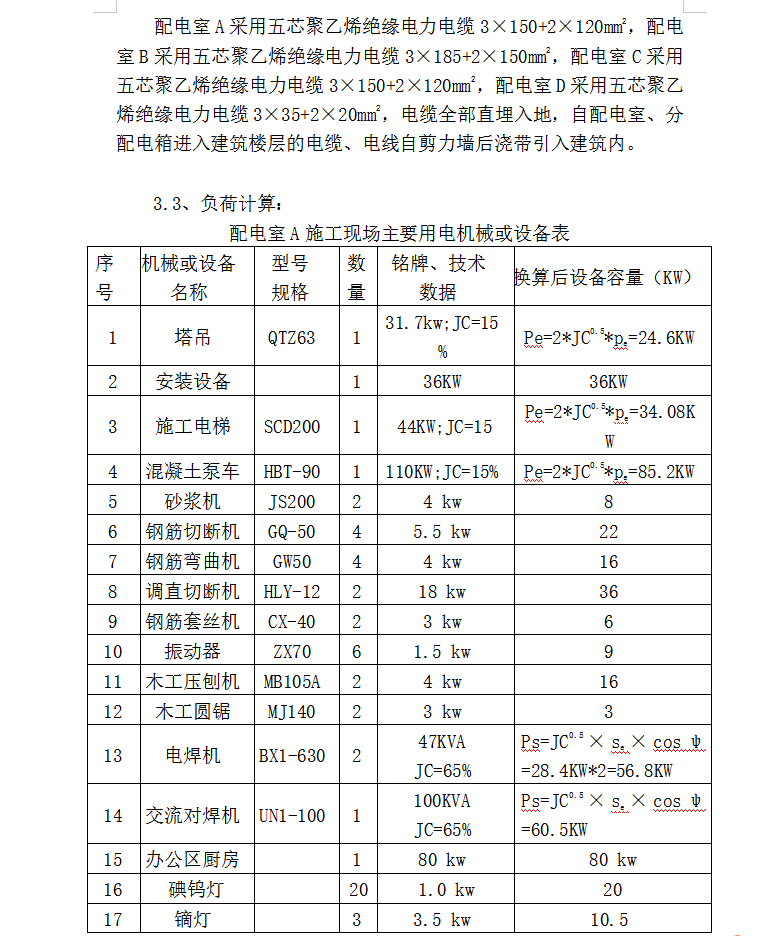

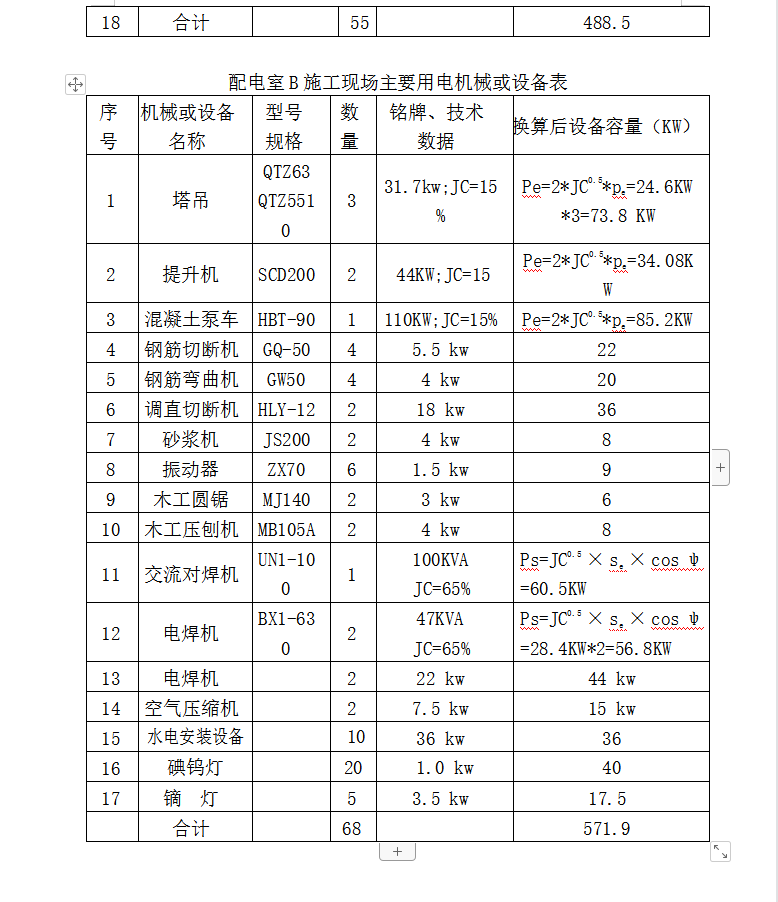

配电室A采用五芯聚乙烯绝缘电力电缆3×150+2×120mm2,配电室B采用五芯聚乙烯绝缘电力电缆3×185+2×150mm2,配电室C采用五芯聚乙烯绝缘电力电缆3×150+2×120mm2,配电室D采用五芯聚乙烯绝缘电力电缆3×35+2×20mm2,电缆全部直埋入地,自配电室、分配电箱进入建筑楼层的电缆、电线自剪力墙后浇带引入建筑内。
