您当前位置:首页 » 结构工程 » 结构施工
22层住宅后浇带施工方案 14p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-05-11
  • 资料类型:RAR
  • 资料大小:3.41 MB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
22层住宅后浇带施工方案 14p

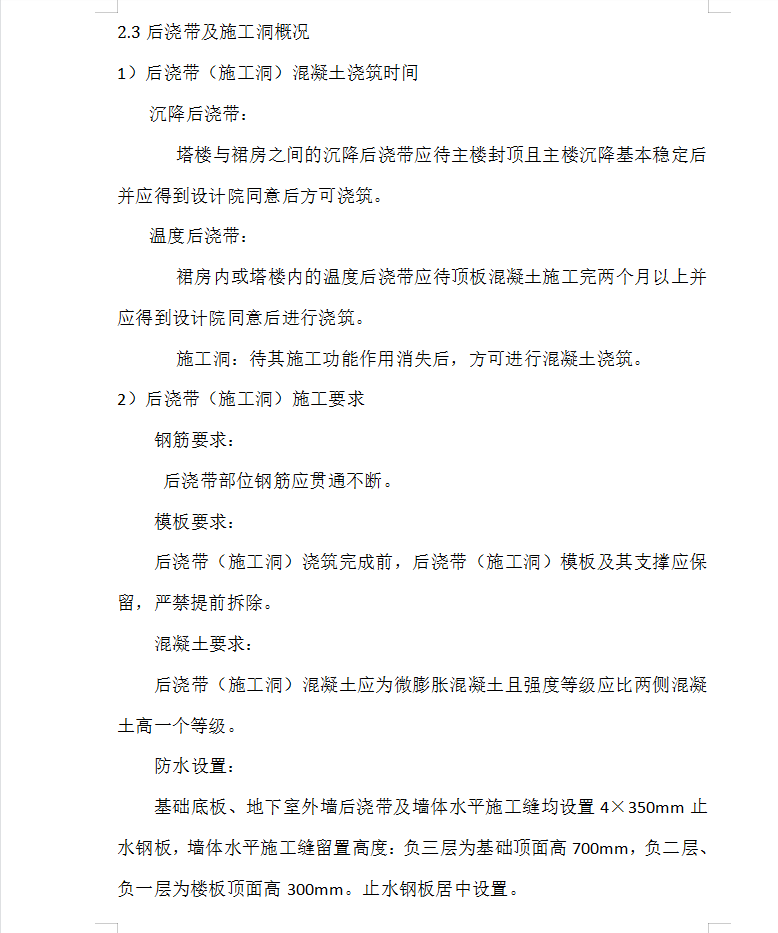

后浇带及施工洞概况:塔楼与裙房之间的沉降后浇带应待主楼封顶且主楼沉降基本稳定后并应得到设计院同意后方可浇筑。裙房内或塔楼内的温度后浇带应待顶板混凝土施工完两个月以上并应得到设计院同意后进行浇筑。施工洞:待其施工功能作用消失后,方可进行混凝土浇筑。
资料截图

  • 22层住宅后浇带施工方案 14p

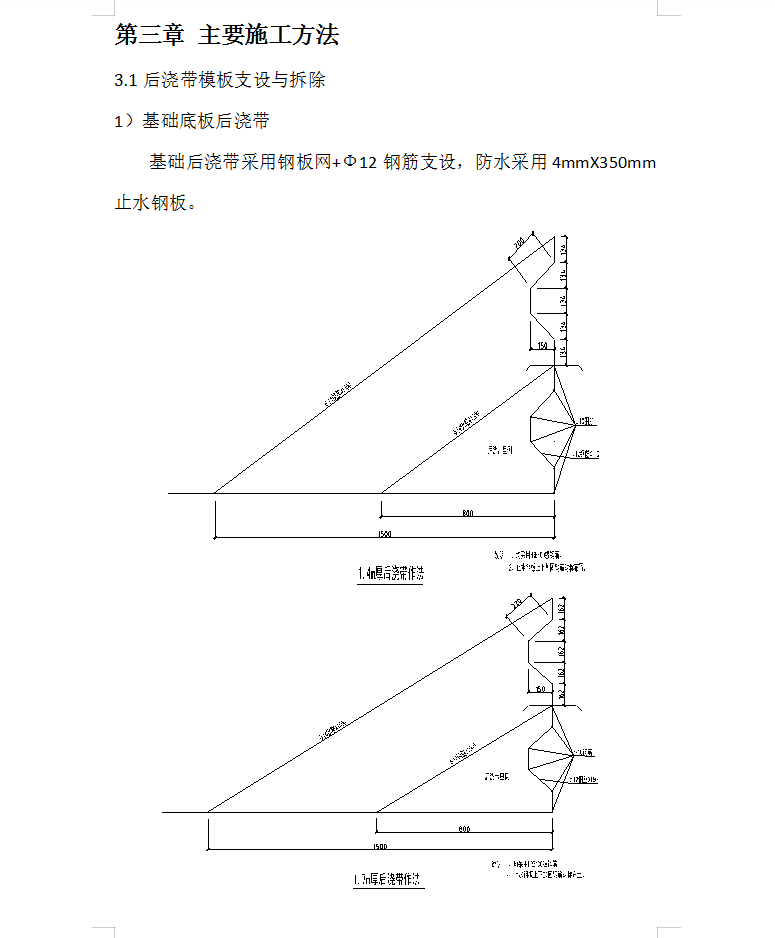

  • 22层住宅后浇带施工方案 14p
  • 22层住宅后浇带施工方案 14p
