您当前位置:首页 » 结构工程 » 结构施工

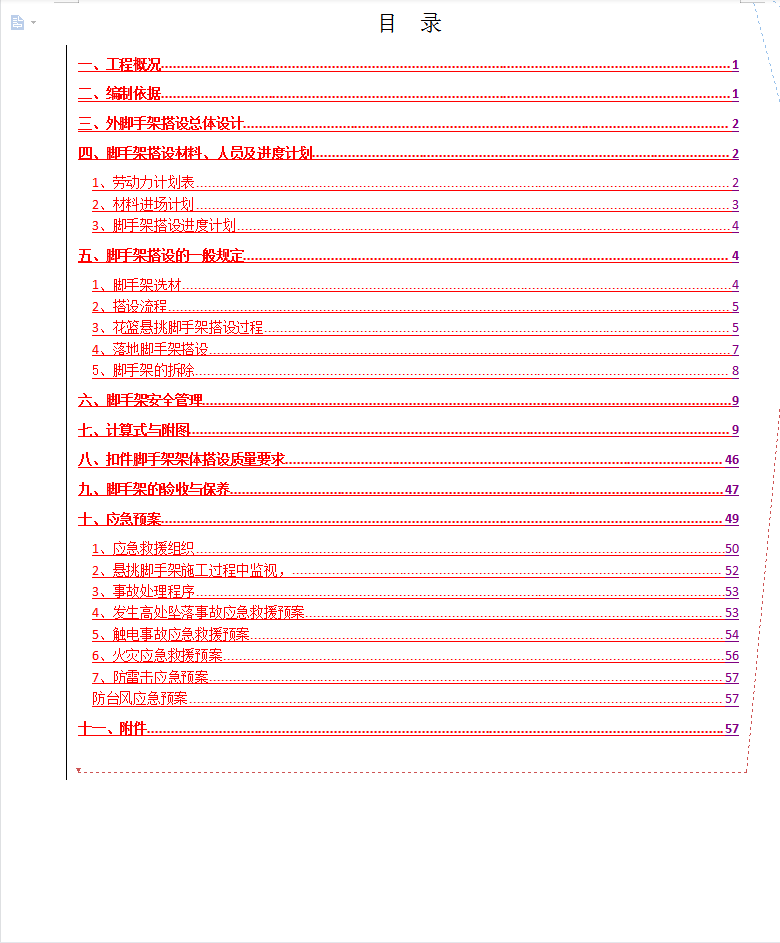

超高层文化广场悬挑脚手架施工方案 63P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-05-11
  • 资料类型:RAR
  • 资料大小:2.58 MB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
超高层文化广场悬挑脚手架施工方案 63P

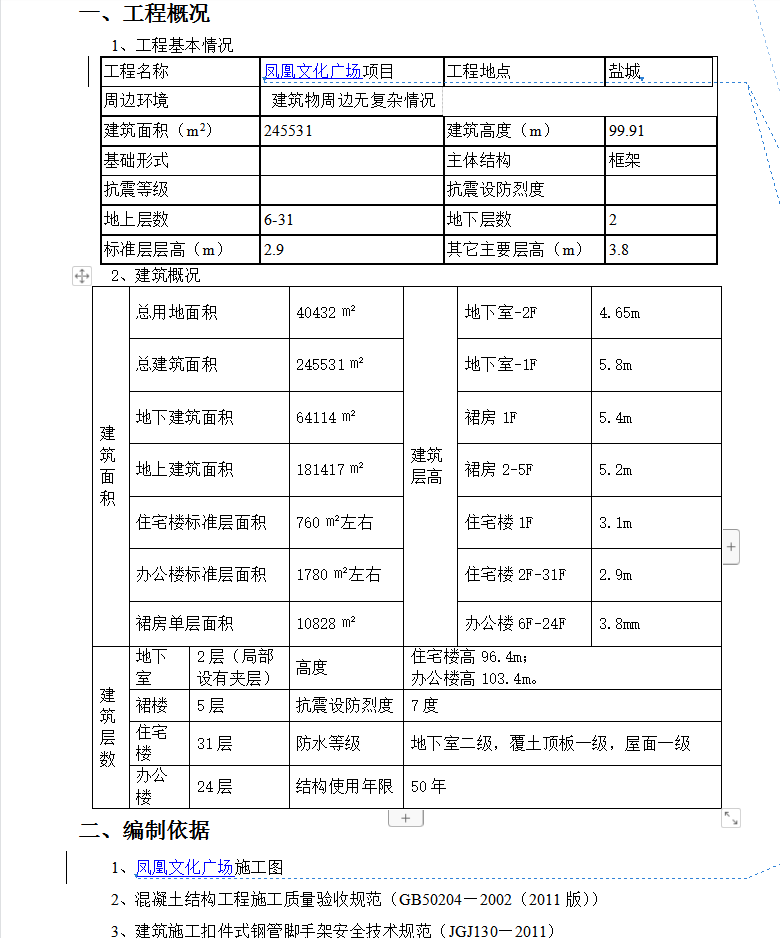

结合工程实际情况,为便于后续穿插施工,合理安排现场平面布局,建筑外脚手架采用工字钢上拉式悬挑承力架结合落地脚手架方案。架体采用Ф48×3.0钢管搭设,立杆纵距1.5m,立杆横距0.90m,立杆步距1.8m,内立杆离墙(飘窗板)40cm。连墙件按2步3跨设置,脚手板采用钢笆片,隔步铺设。
资料截图
  • 超高层文化广场悬挑脚手架施工方案 63P
  • 超高层文化广场悬挑脚手架施工方案 63P
  • 超高层文化广场悬挑脚手架施工方案 63P
