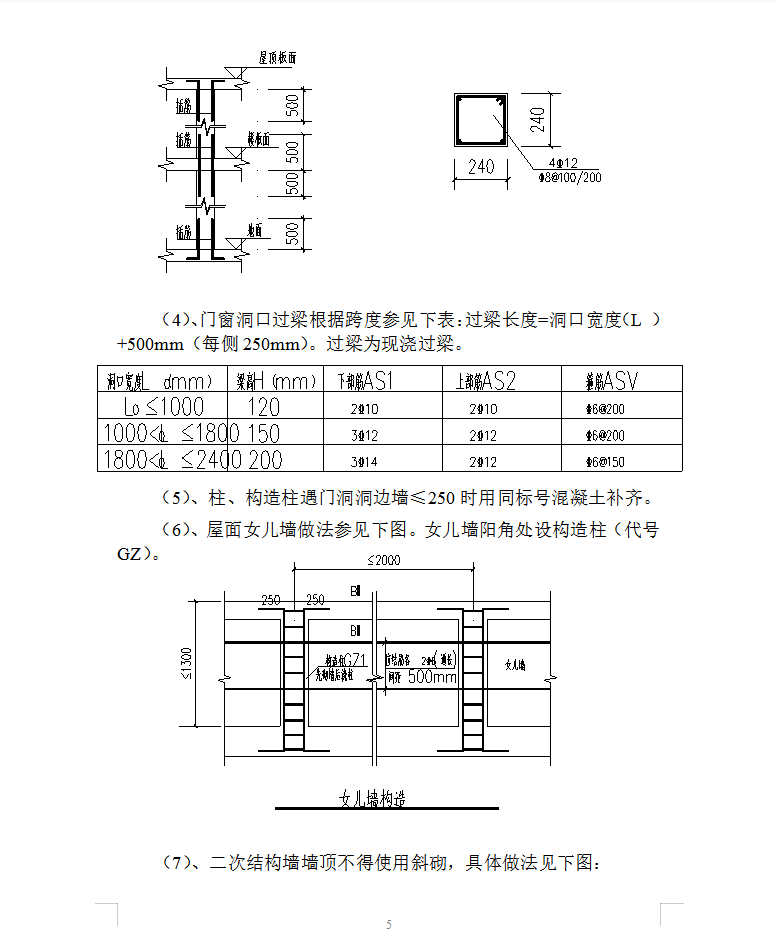

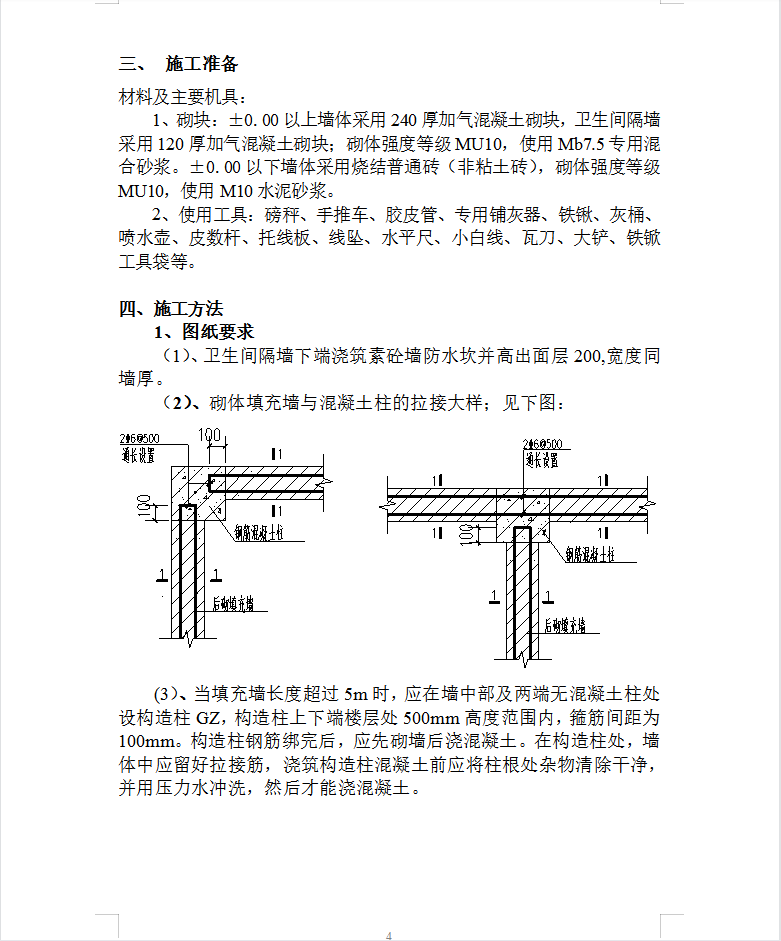

施工工艺:放线、立皮数杆→砖浇水→基层清理→砂浆搅拌→排砖撂底→砌筑、勾缝→圈梁、构造柱、门窗过梁→钢筋,支模,砼浇筑→验收。
干混预拌砂浆加水拌合要用专用容器(可提前用模板制作拌料槽),禁止直接在楼面上加水搅拌。干料搅拌时间不得少于2min,砂浆随拌随用,水泥砂浆在拌成2小时内使用完毕,当施工期间地高气温超过30℃时,必须在拌成后1.5小时内使用完毕。严禁使用过夜砂浆。
