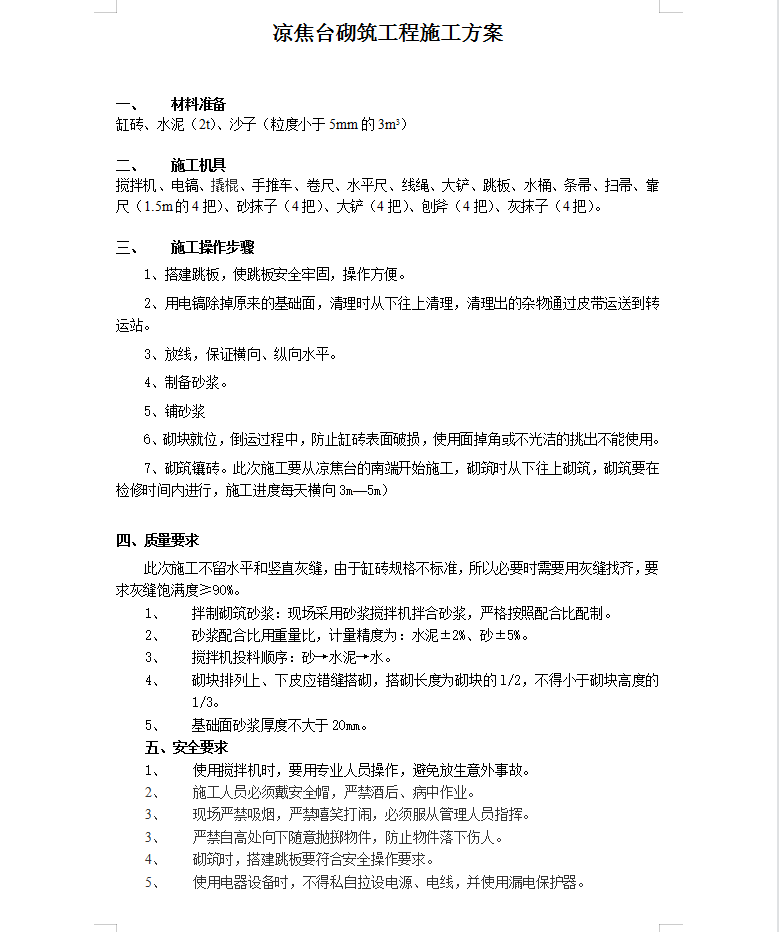

凉焦台砌筑工程施工方案 2P

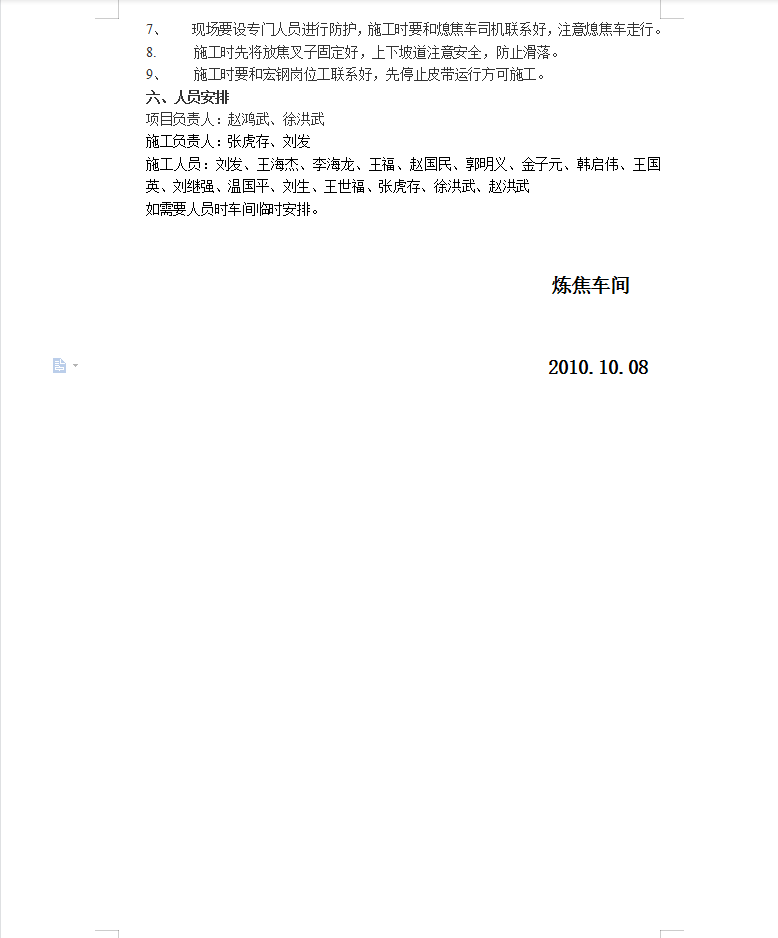

施工操作步骤:搭建跳板,使跳板安全牢固,操作方便。用电镐除掉原来的基础面,清理时从下往上清理,清理出的杂物通过皮带运送到转运站。放线,保证横向、纵向水平。制备砂浆。铺砂浆。砌块就位,倒运过程中,防止缸砖表面破损,使用面掉角或不光洁的挑出不能使用。砌筑镶砖。此次施工要从凉焦台的南端开始施工,砌筑时从下往上砌筑,砌筑要在检修时间内进行,施工进度每天横向3m—5m)。
