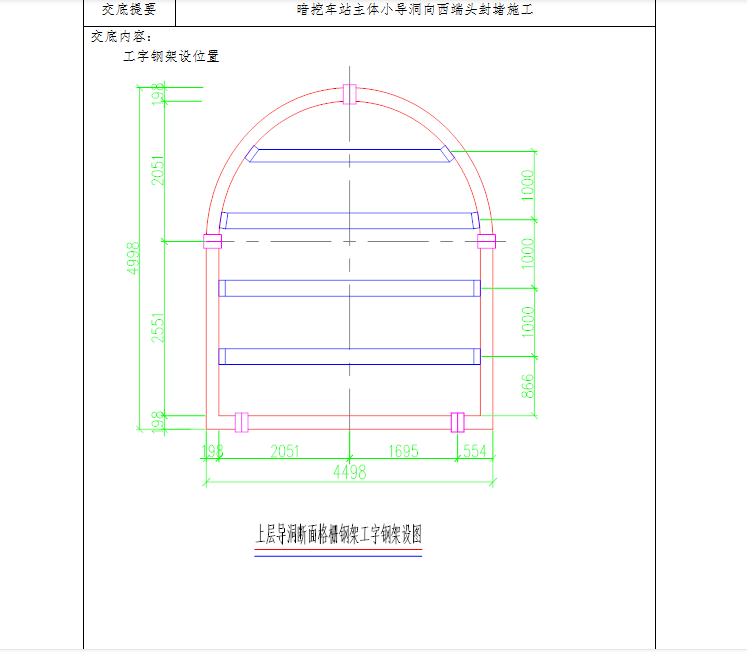

技术交底小导洞向西端头封堵 5P
技术交底小导洞向西端头封堵

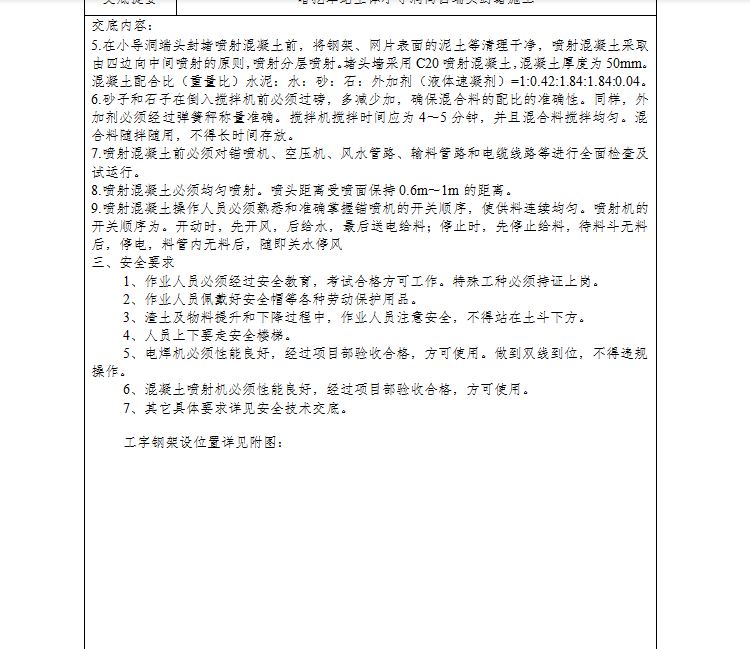

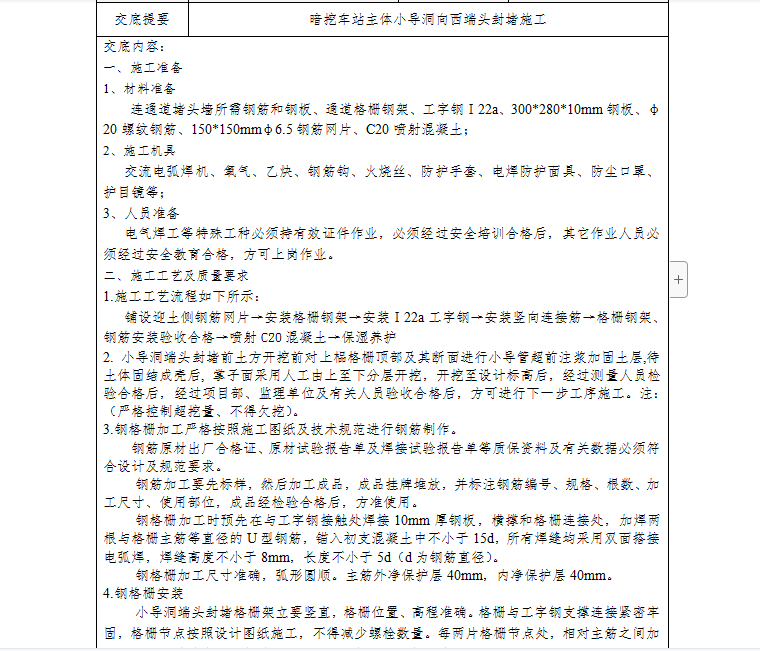

小导洞端头封堵前土方开挖前对上榀格栅顶部及其断面进行小导管超前注浆加固土层,待土体固结成壳后, 掌子面采用人工由上至下分层开挖,开挖至设计标高后,经过测量人员检验合格后,经过项目部、监理单位及有关人员验收合格后,方可进行下一步工序施工。注:(严格控制超挖量、不得欠挖)
