您当前位置:首页 » 结构工程 » 结构施工
关键工序质量控制措施 33P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-07-10
  • 资料类型:RAR
  • 资料大小:123 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
关键工序质量控制措施 33P

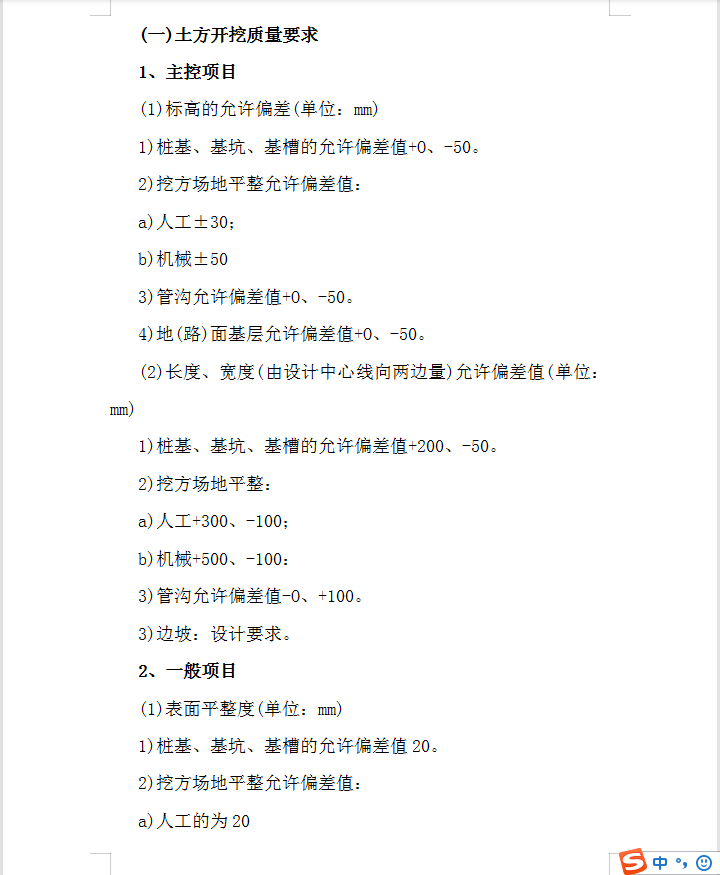

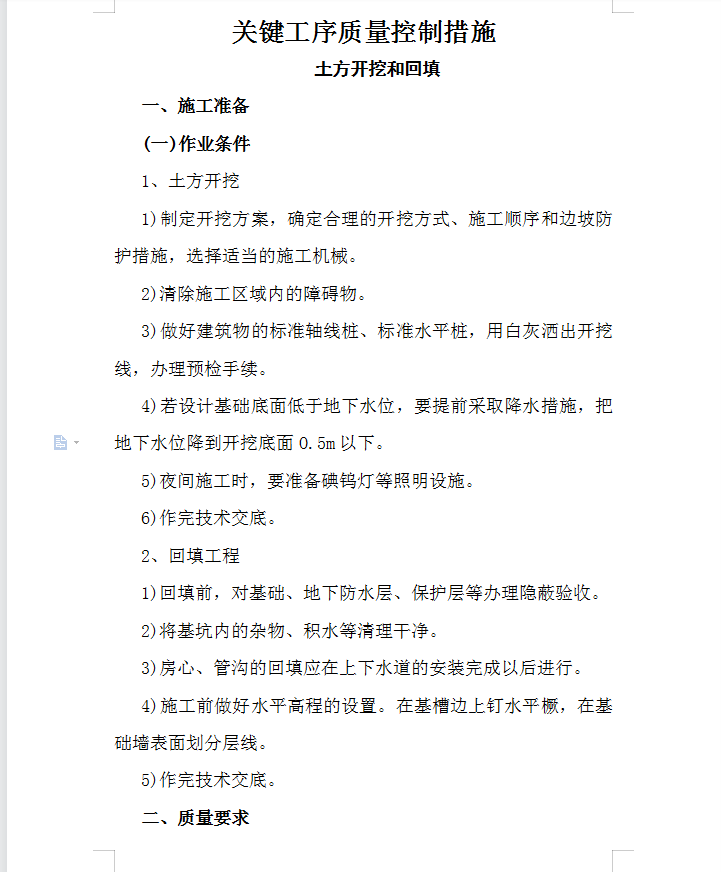

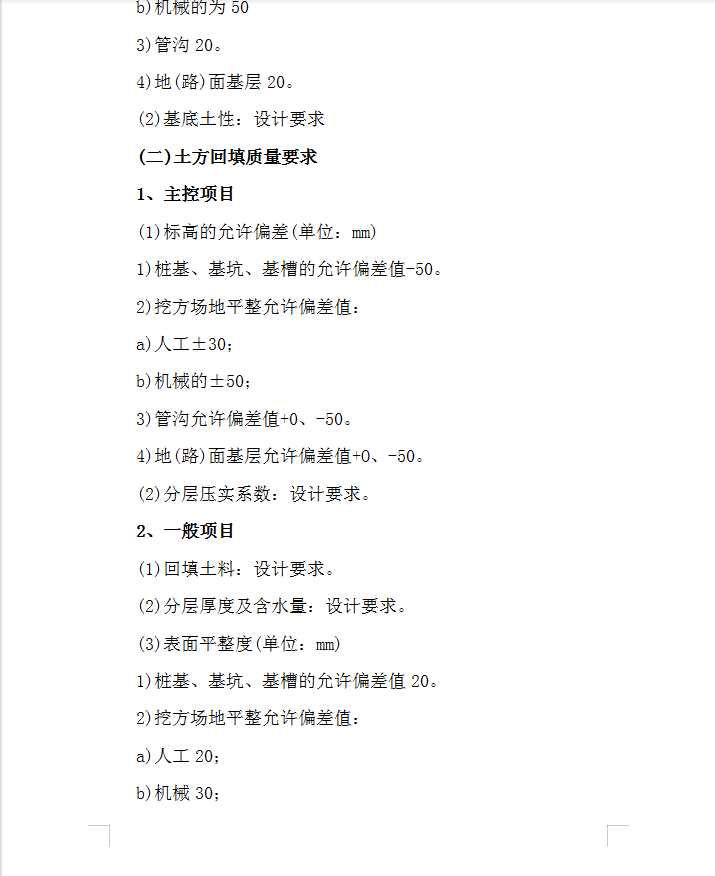

制定开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械。清除施工区域内的障碍物。做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,办理预检手续。若设计基础底面低于地下水位,要提前采取降水措施,把地下水位降到开挖底面O.5m以下。夜间施工时,要准备碘钨灯等照明设施。作完技术交底。回填前,对基础、地下防水层、保护层等办理隐蔽验收。将基坑内的杂物、积水等清理干净。房心、管沟的回填应在上下水道的安装完成以后进行。施工前做好水平高程的设置。在基槽边上钉水平橛,在基础墙表面划分层线。
资料截图
  • 关键工序质量控制措施 33P
  • 关键工序质量控制措施 33P
  • 关键工序质量控制措施 33P
