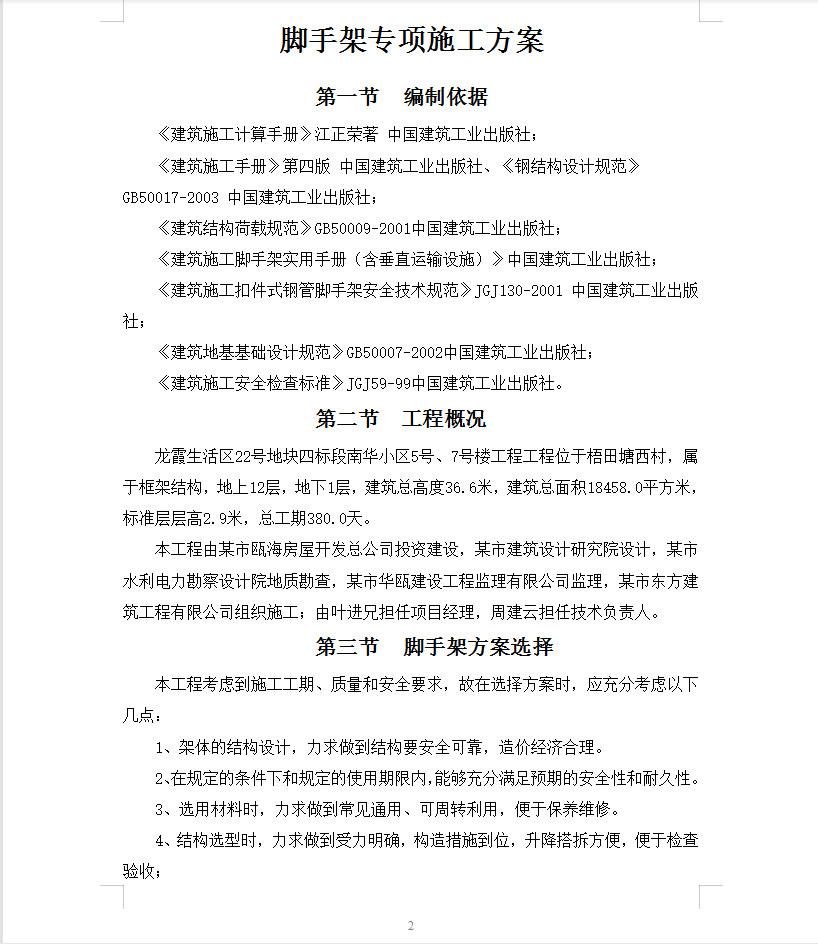

脚手架专项安全施工方案 22P
本工程属于框架结构,地上12层,地下1层,建筑总高度36.6米,建筑总面积18458.0平方米,标准层层高2.9米,总工期380.0天。

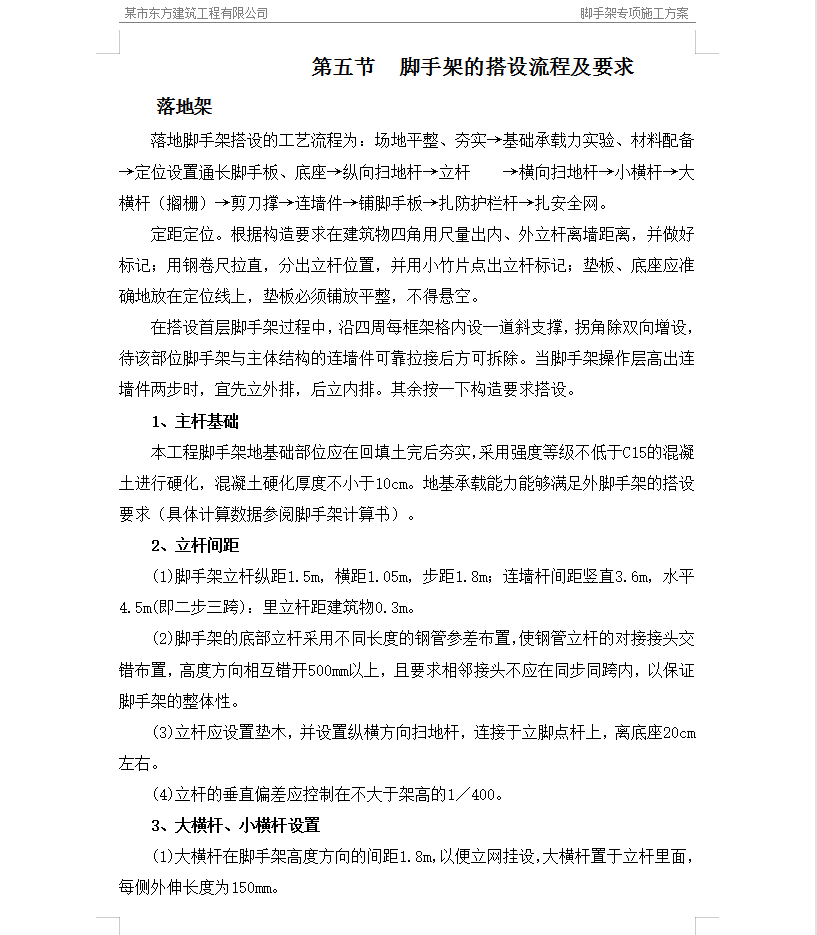

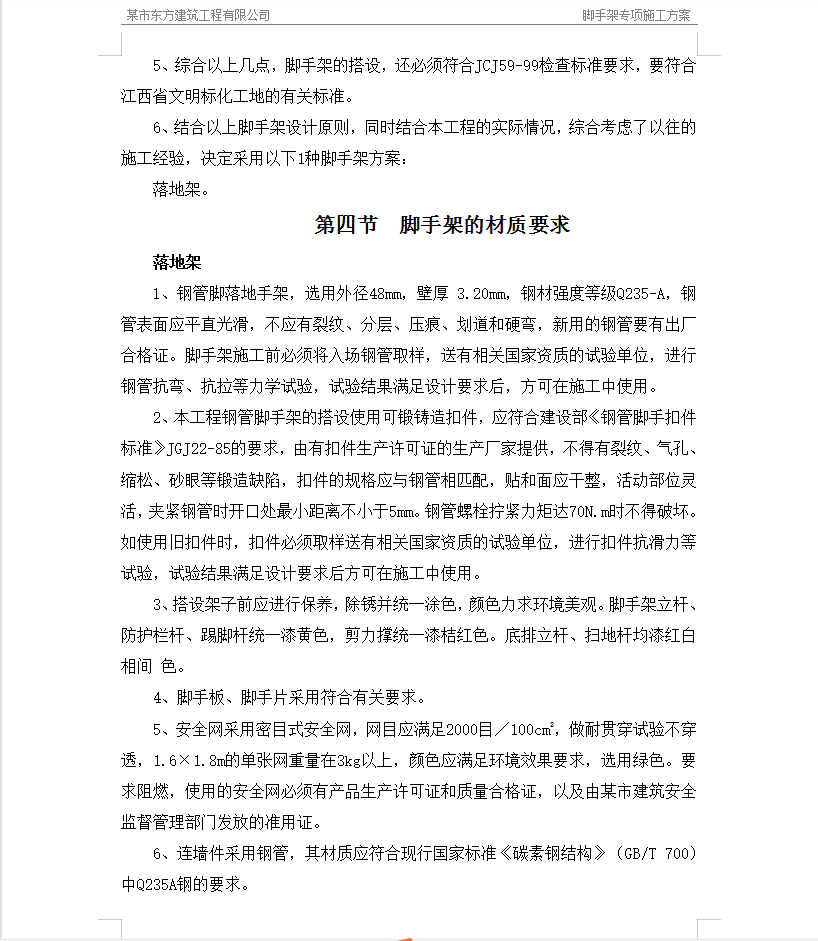

落地脚手架搭设的工艺流程为:场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆 →横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。
