您当前位置:首页 » 结构工程 » 结构施工
高层住宅楼脚手架工程施工方案 31P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-09-18
  • 资料类型:RAR
  • 资料大小:175 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

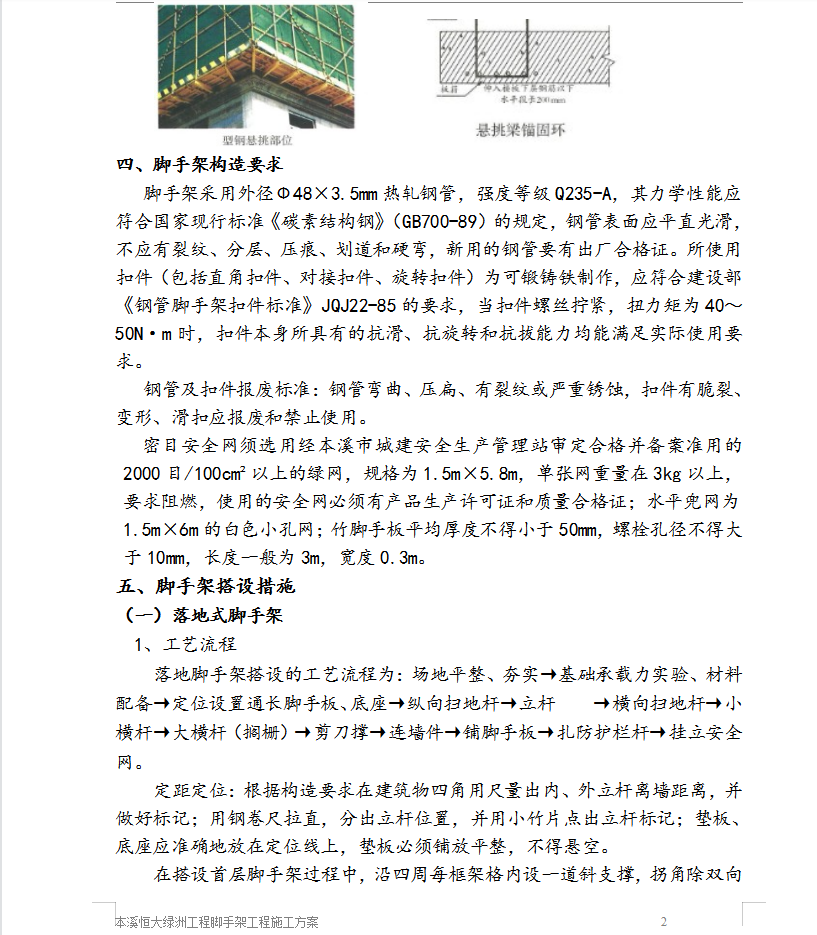

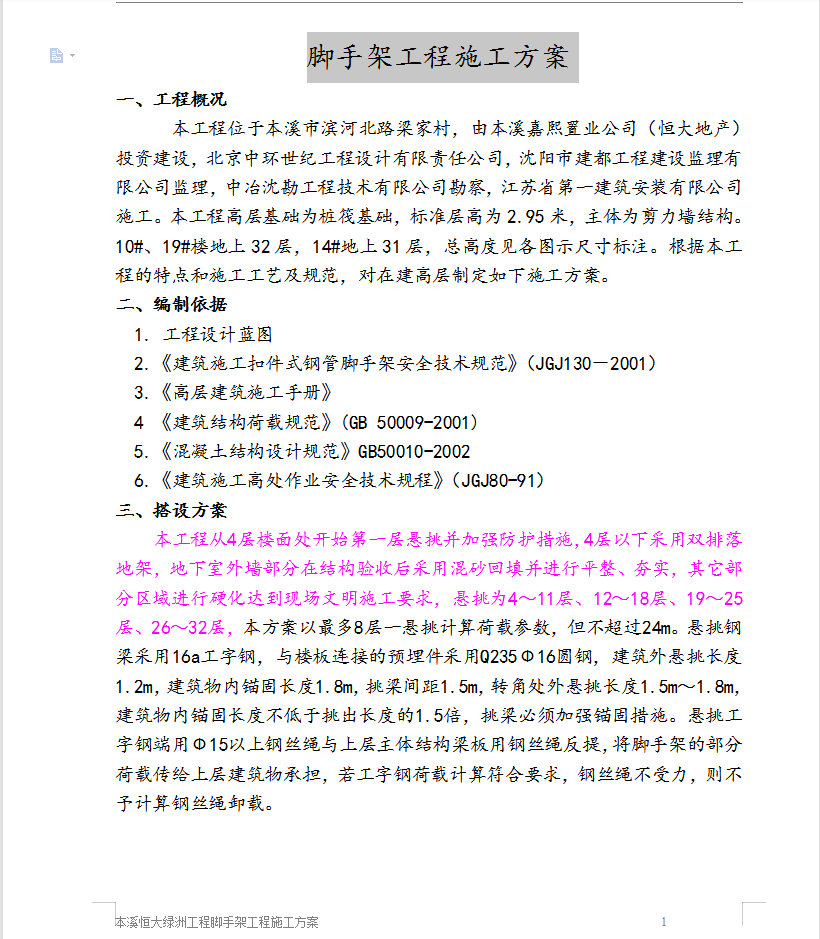

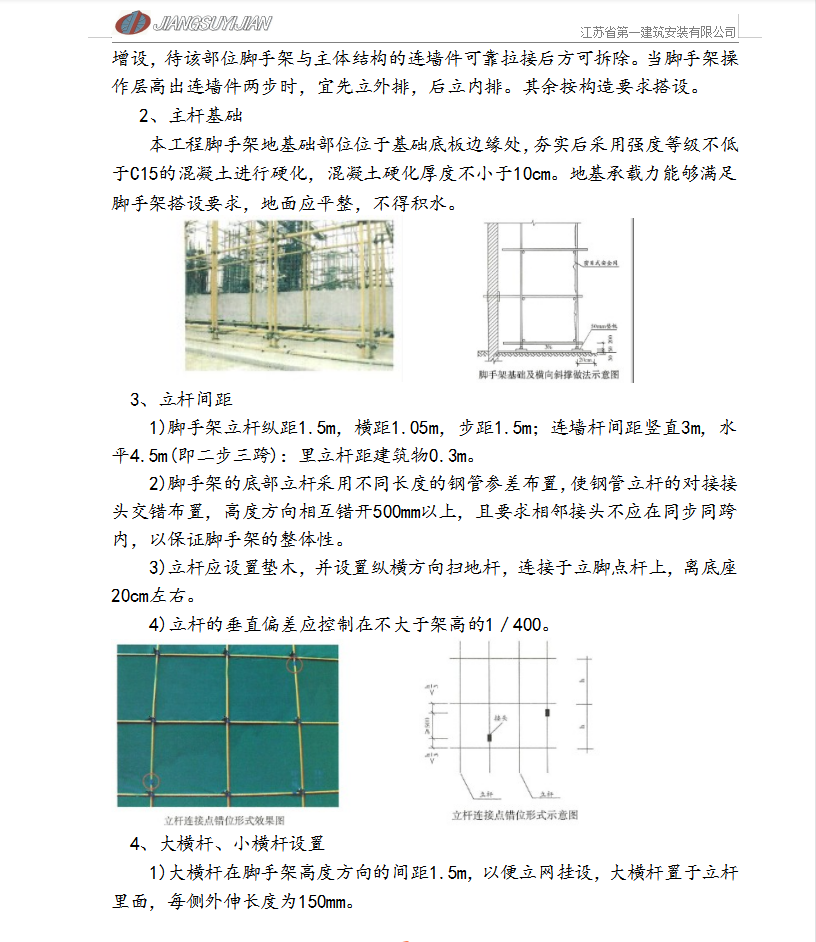

高层住宅楼脚手架工程施工方案 31P
本工程从4层楼面处开始第一层悬挑并加强防护措施,4层以下采用双排落地架,地下室外墙部分在结构验收后采用混砂回填并进行平整、夯实,其它部分区域进行硬化达到现场文明施工要求,悬挑为4~11层、12~18层、19~25层、26~32层。
资料截图
  • 高层住宅楼脚手架工程施工方案 31P
  • 高层住宅楼脚手架工程施工方案 31P
  • 高层住宅楼脚手架工程施工方案 31P
