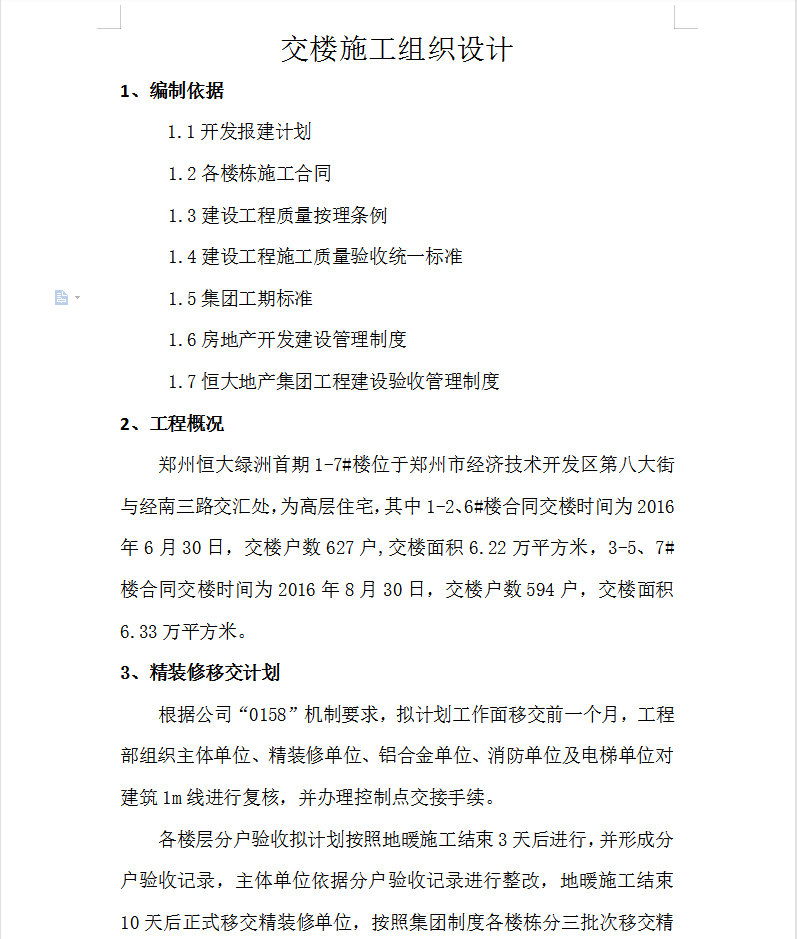

高层住宅楼交楼施工组织设计 29P

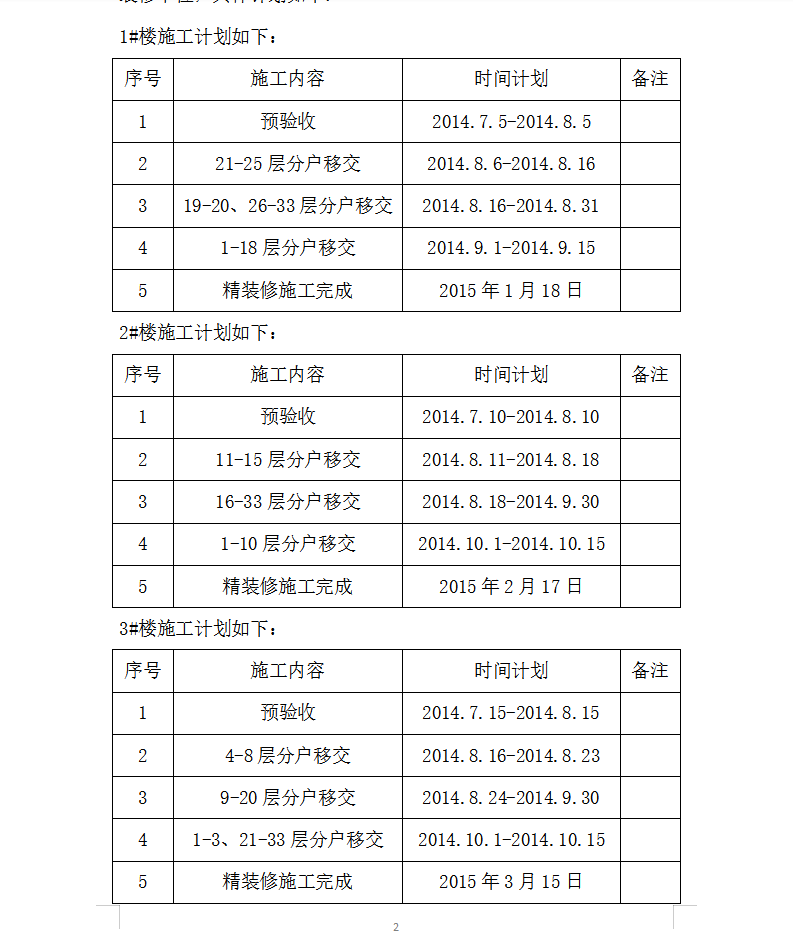

本工程为高层住宅,其中1-2、6#楼合同交楼时间为2016年6月30日,交楼户数627户,交楼面积6.22万平方米,3-5、7#楼合同交楼时间为2016年8月30日,交楼户数594户,交楼面积6.33万平方米。
各楼层分户验收拟计划按照地暖施工结束3天后进行,并形成分户验收记录,主体单位依据分户验收记录进行整改,地暖施工结束10天后正式移交精装修单位。
