三层别墅砖砌体工程施工方案 4P

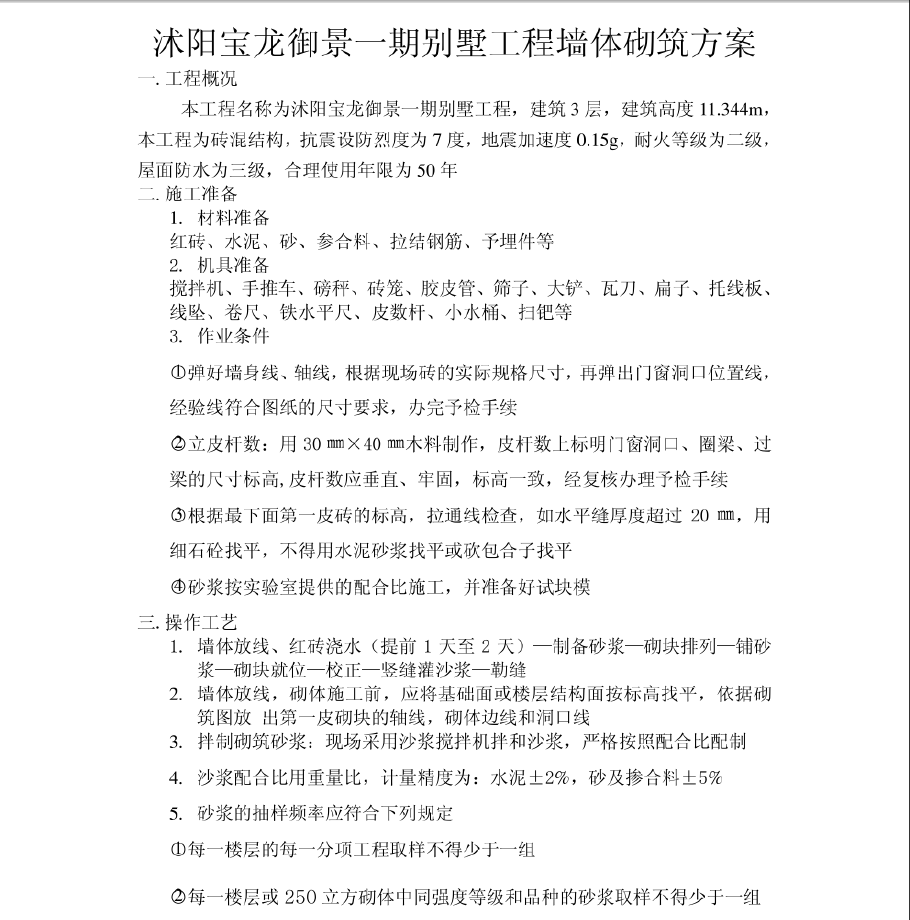

本工程名称为一期别墅 工程,建筑3层,建筑高度11.344m,本工程为砖混结构,抗震设防烈度为7度,地震加速度0.15g,耐火等级为二级,屋面防水为三级,合理使用年限为50年。
墙体放线、红砖浇水(提前1天至2天)一-制备砂浆-砌块排列- -铺砂浆-砌块就位一-校正一竖缝灌沙浆- -勒缝。
墙体放线,砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线,砌体边线和洞口线。
