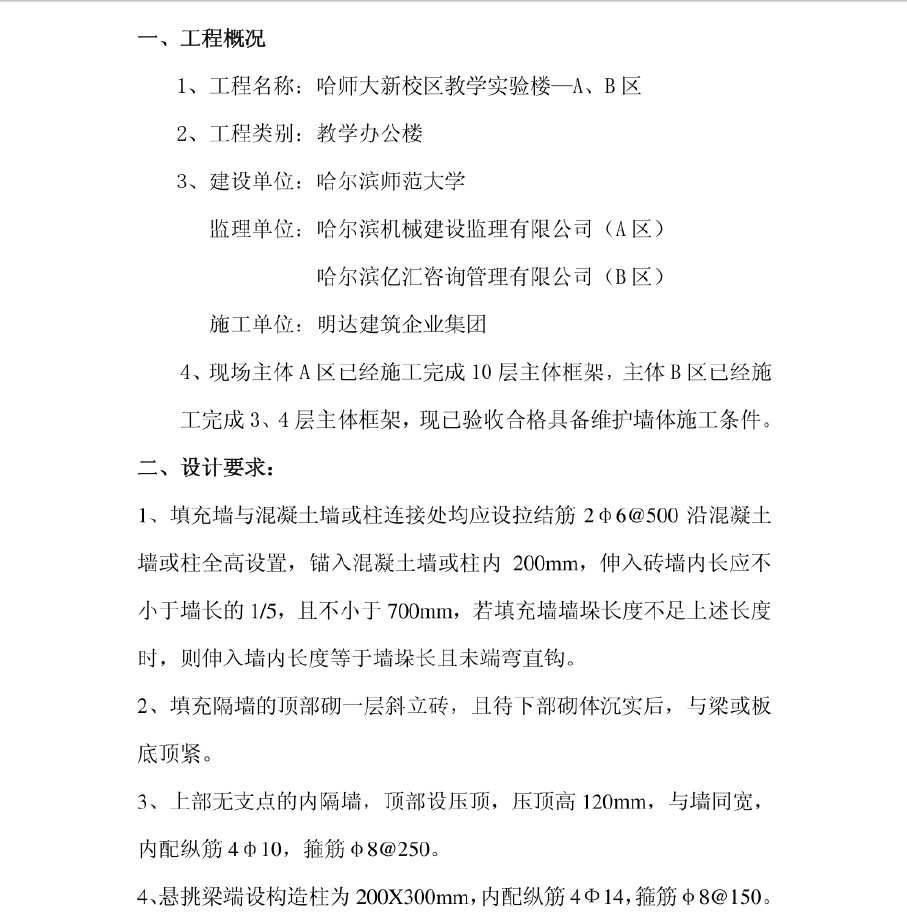

教学实验楼工程维护墙体施工方案 8P
现场主体A区已经施工完成10层主体框架,主体B区已经施工完成3、4层主体框架,现已验收合格具备维护墙体施工条件。
填充墙与混凝土墙或柱连接处均应设拉结筋2φ6@500沿混凝土墙或柱全高设置,锚入混凝土墙或柱内200mm,伸入砖墙内长应不小于墙长的1/5, 且不小于700mm, 若填充墙墙垛长度不足上述长度时,则伸入墙内长度等于墙垛长且未端弯直钩。
