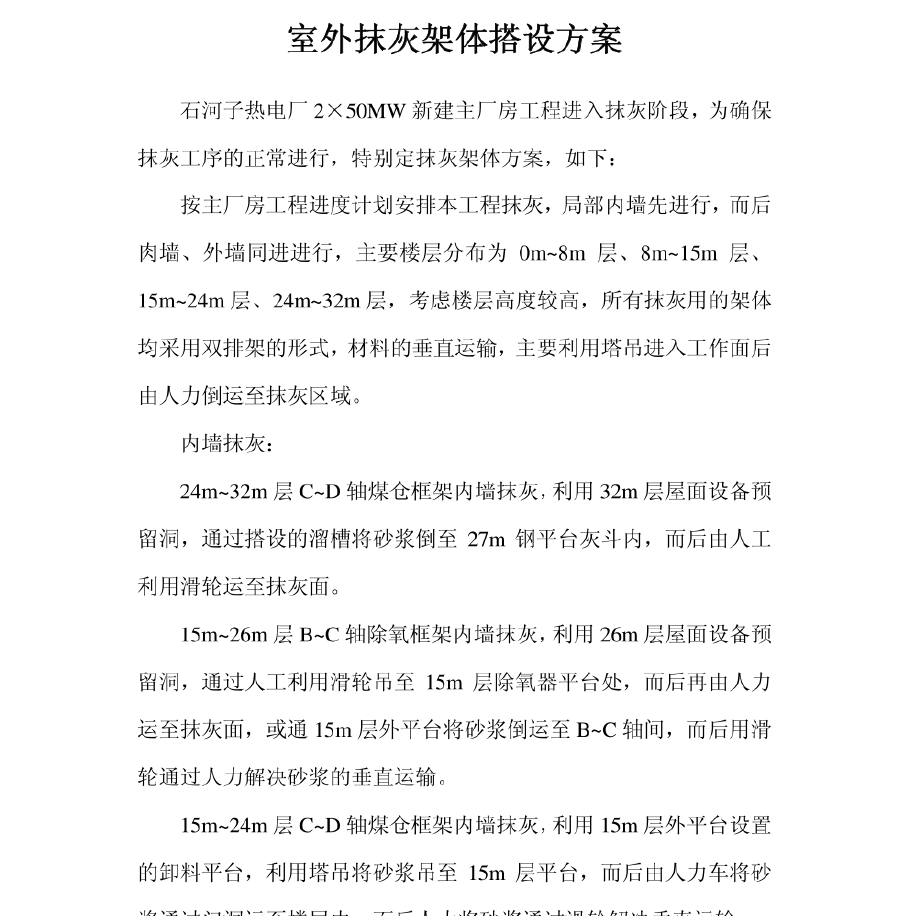

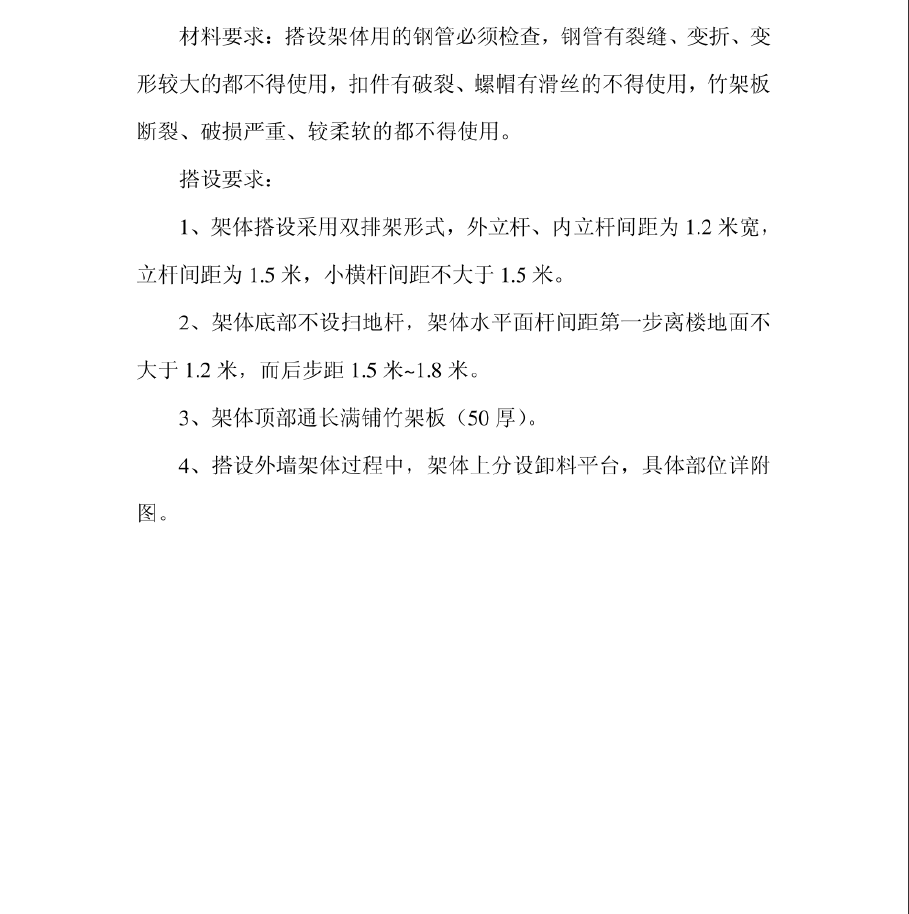

按主厂房工程进度计划安排本工程抹灰,局部内墙先进行,而后肉墙、外墙同进进行,主要楼层分布为0m~8m 层、8m~15m层、15m -24m层、24m- -32m层,考虑楼层高度较高,所有抹灰用的架体均采用双排架的形式,材料的垂直运输,主要利用塔吊进入工作面后由人力倒运至抹灰区域。
