您当前位置:首页 » 结构工程 » 结构施工
混凝土工程施工方案 23P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-06
  • 资料类型:RAR
  • 资料大小:509 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
混凝土工程施工方案 23P
施工前,专项工长根据施工组织设计及施工方案对砼班组进行全面施工技术及安全交底. 技术部门提前对预拌混凝土供应厂家进行技术交底,说明原材、配合比、外加剂、供应速度、初凝时间等技术要求,并要求预拌混凝土供应时匀速进场不断档。搅拌站及时提供的预拌混凝土技术资料:按长城杯要求搅拌站提供砼开盘鉴定、配合比申请单、砼运输单、碱活性报告、碱含量计算书、放射物质检测报告、砼的商品合格证等资料。混凝土工长要对混凝土的施工人员从混凝土的浇筑、振捣、养护等方面做好交底,交底要详细可操作性强。混凝土工长要对混凝土施工人员做好技术和安全交底。从混凝土的浇注、振捣、养护全面交底,交底要有针对性、可操作性要强。

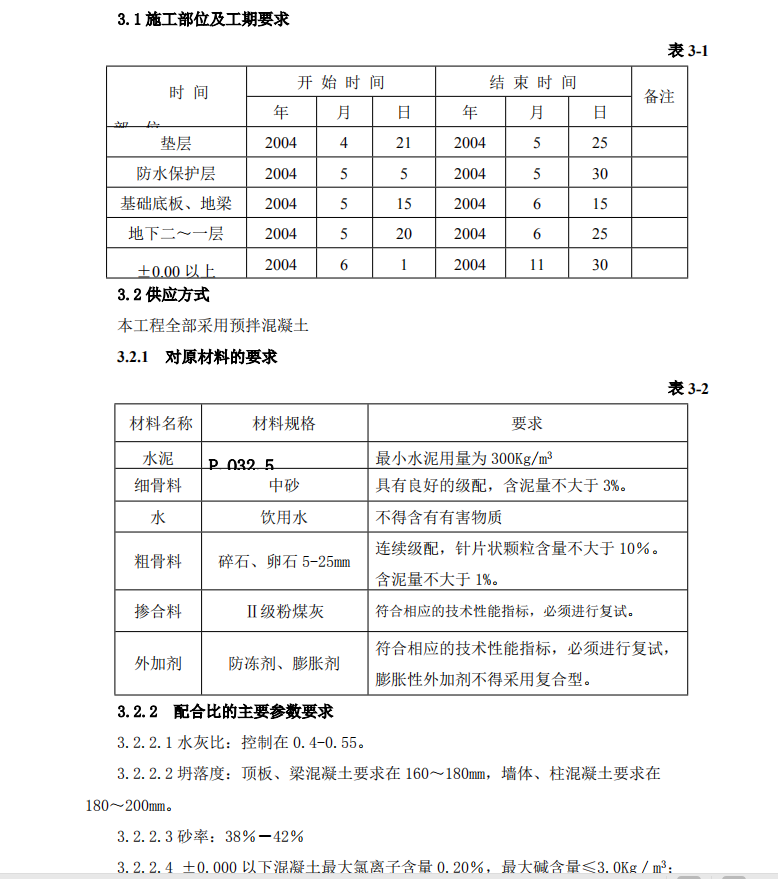

资料截图

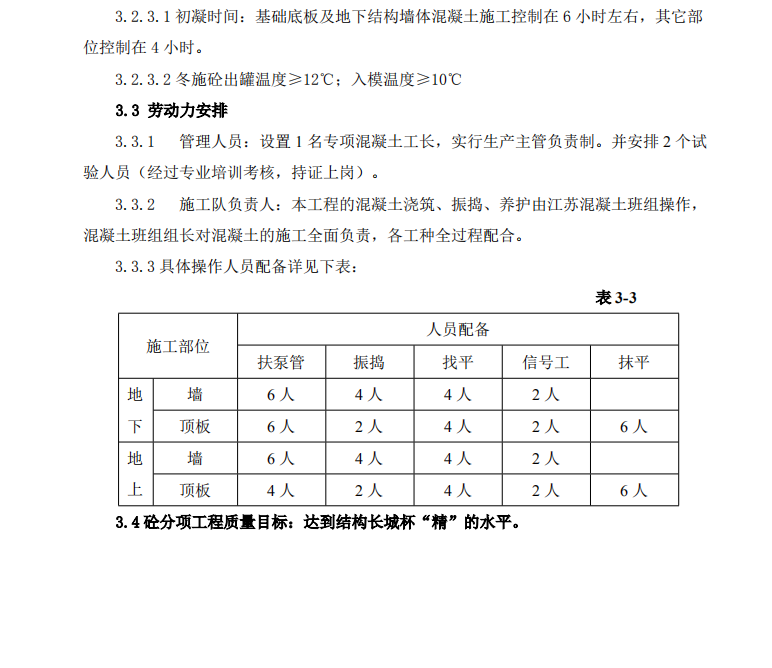

  • 混凝土工程施工方案 23P

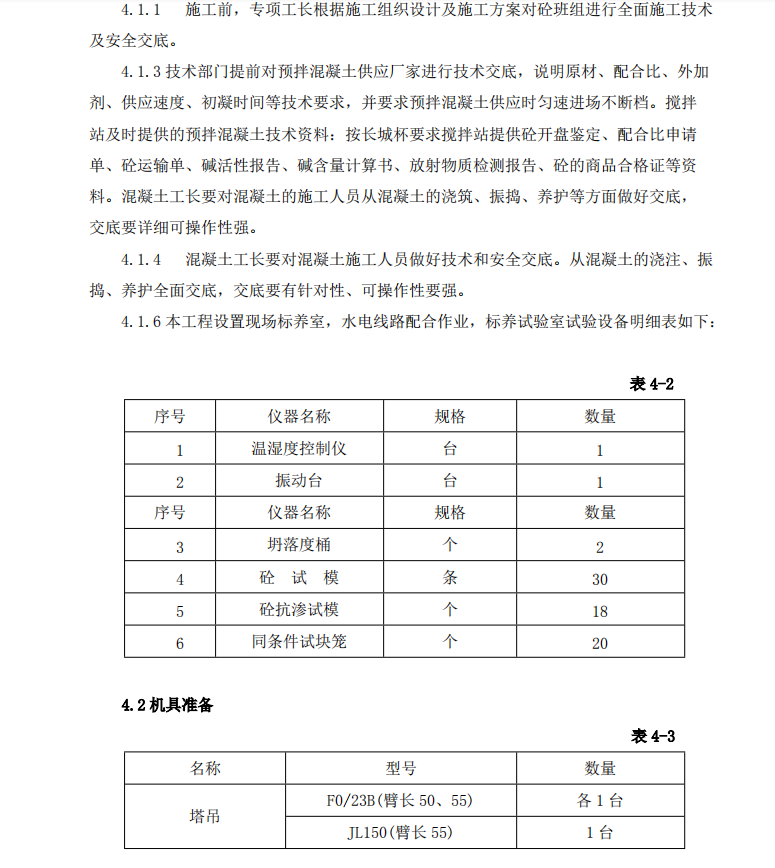

  • 混凝土工程施工方案 23P
  • 混凝土工程施工方案 23P
