“花篮钢拉杆”上拉式悬挑脚手架施工方案 161P

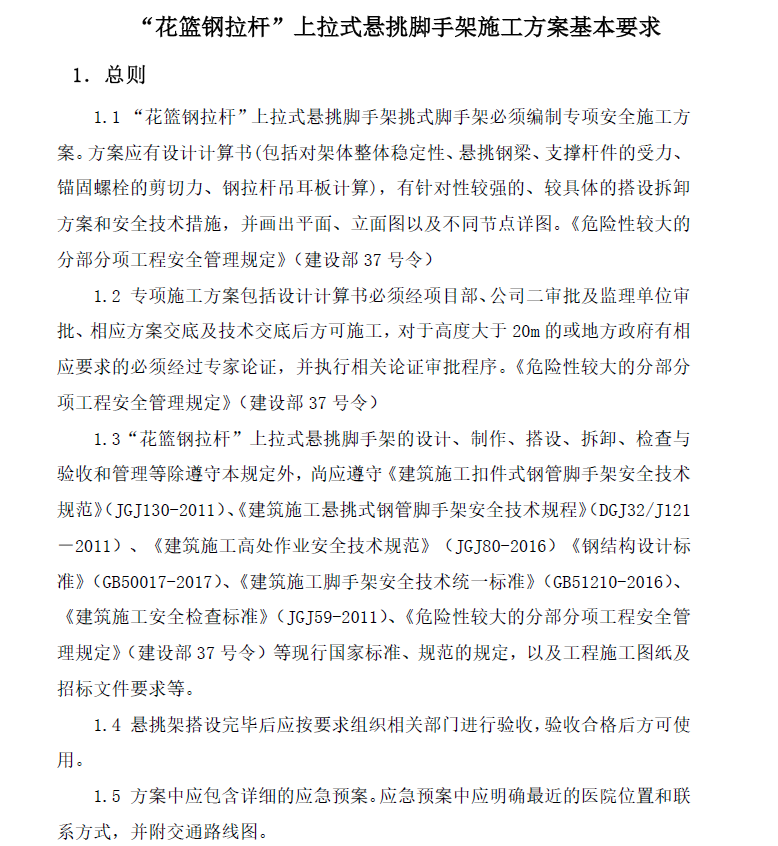

“花篮钢拉杆”上拉式悬挑脚手架挑式脚手架必须编制专项安全施工方案。方案应有设计计算书(包括对架体整体稳定性、悬挑钢梁、支撑杆件的受办、锚固螺栓的剪切力、钢拉杆吊耳板计算),有针对性较强的、较具体的搭设拆卸方案和安全技术措施,并画出平面、立面图以及不同节点详图。《危险性较大的分部分项工程安全管理规定》(建设部37号令)
专项施工方案包括设计计算书必须经项目部、公司二审批及监理单位审批、相应方案交底及技术交底后方可施工,对于高度大于20m的或地方政府有相应要求的必须经过专家论证,并执行相关论证审批程序。《危险性较大的分部分项工程安全管理规定》
“花篮钢拉杆”上拉式悬挑脚手架的设计、制作、搭设、拆卸、检查与验收和管理等除遵守本规定外,尚应遵守《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011).《建筑施工悬挑式钢管脚手架安全技术规程》、《建筑施工高处作业安全技术规范》《钢结构设计标准》、 《建筑施工脚手架安全技术统一 标准》、《建筑施工安全检查标准》(JGJ59-2011)、 《危险性较大的分部分项工程安全管理规定》等现行国家标准、规范的规定,以及工程施工图纸及招标文件要求等。
悬挑架搭设完毕后应按要求组织相关部门进行验收,验收合格后方可使用。方案中应包含详细的应急预案。应急预案中应明确最近的医院位置和联
系方式,并附交通路线图。
