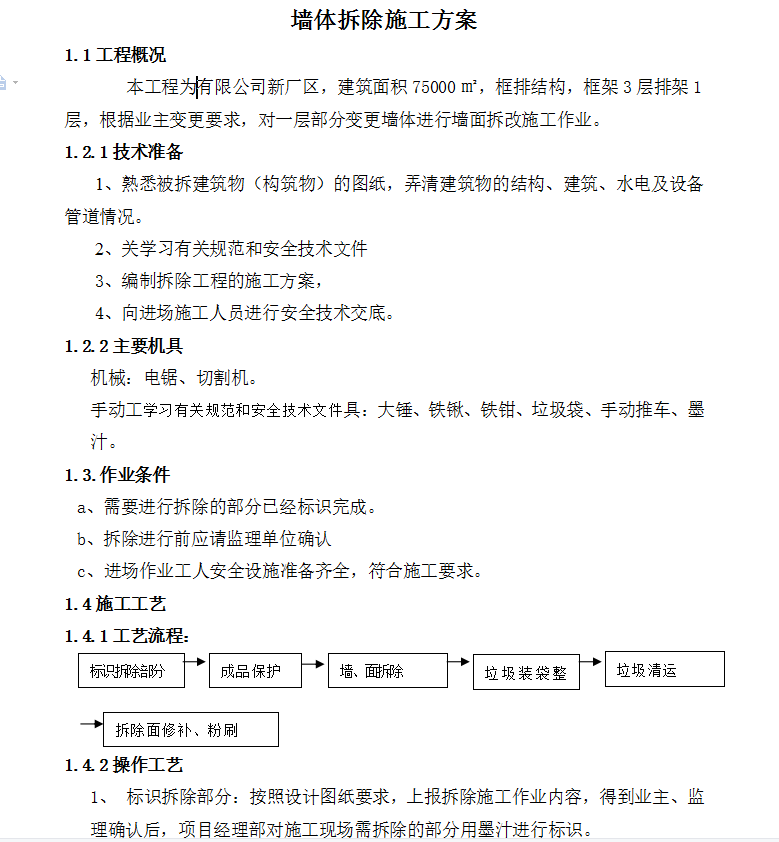

本工程为有限公司新厂区,建筑面积75000㎡,框排结构,框架3层排架1层,根据业主变更要求,对一层部分变更墙体进行墙面拆改施工作业。
墙面拆除:

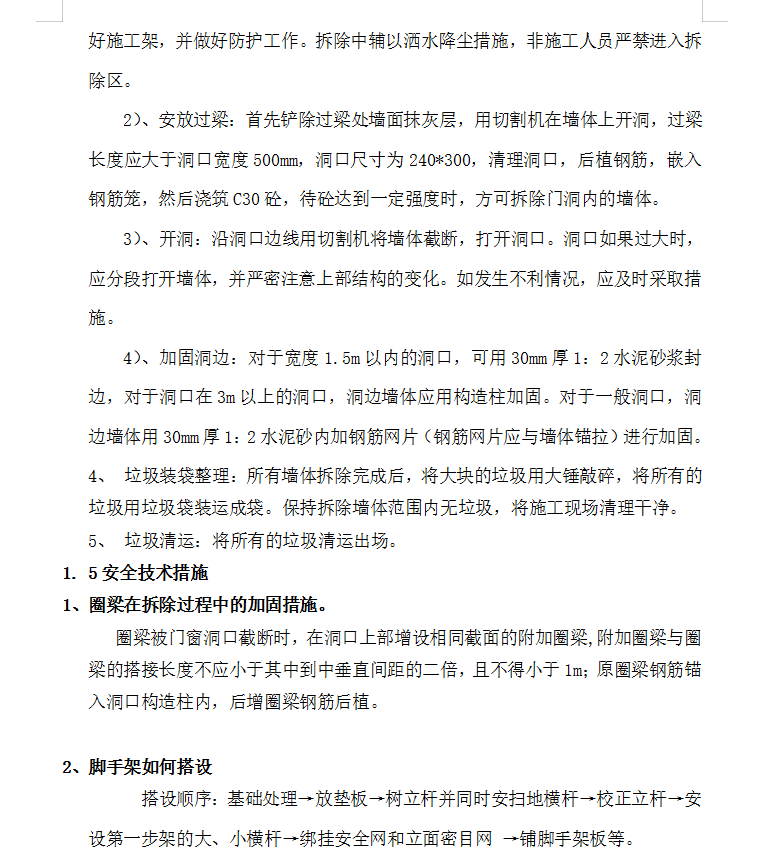

拆除顺序: 由上向下逐皮拆除砌块,严禁由下向上“掏拆”。拆除前先搭好施工架,并做好防护工作。拆除中辅以洒水降尘措施,非施工人员严禁进入拆除区。
安放过梁:首先铲除过梁处墙面抹灰层,用切割机在墙体上开洞,过梁长度应大于洞口宽度500mm,洞口尺寸为240*300,清理洞口,后植钢筋,嵌入钢筋笼,然后浇筑C30砼,待砼达到一定强度时,方可拆除门洞内的墙体。
开洞:沿洞口边线用切割机将墙体截断,打开洞口。洞口如果过大时,应分段打开墙体,并严密注意上部结构的变化。如发生不利情况,应及时采取措施。
加固洞边:对于宽度1.5m以内的洞口,可用30mm厚1:2水泥砂浆封边,对于洞口在3m以上的洞口,洞边墙体应用构造柱加固。对于一般洞口,洞边墙体用30mm厚1:2水泥砂内加钢筋网片(钢筋网片应与墙体锚拉)进行加固。
垃圾装袋整理:所有墙体拆除完成后,将大块的垃圾用大锤敲碎,将所有的垃圾用垃圾袋装运成袋。保持拆除墙体范围内无垃圾,将施工现场清理干净。
垃圾清运:将所有的垃圾清运出场。
