本工程外围防护脚手架拟采用工具化附着式升降脚手架,不仅最大程度地减少普通钢管扣件脚手架的高处临边搭设作业危险,而且节约了大量的钢管、扣件、脚手板等周转材料,符合以人为本、科学发展和低碳节能环保、绿色施工的发展方向。

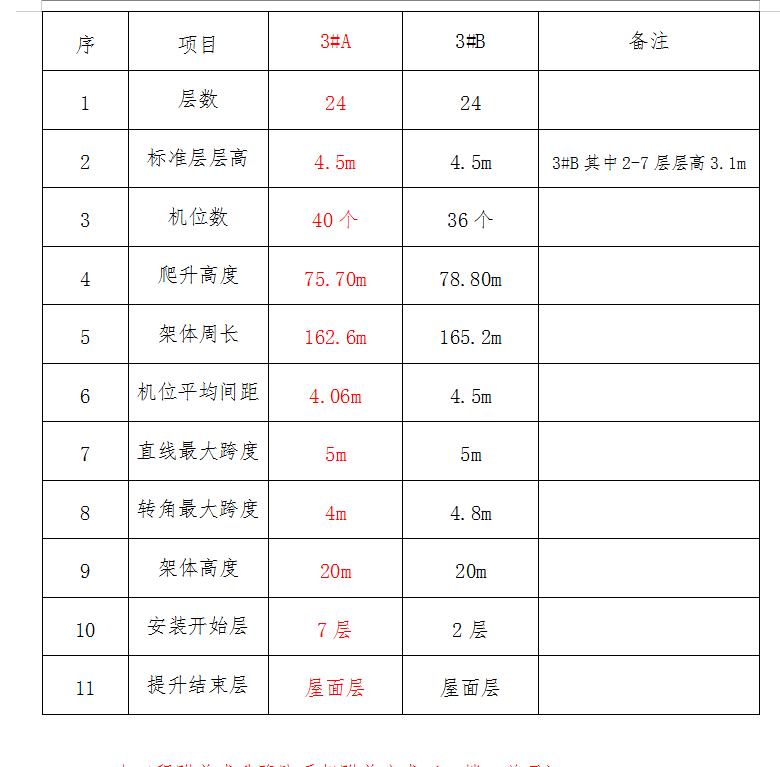

程3#A楼从7层,3#B楼从2层面开始使用工具化附着式升降脚手架,架体底部6m在地面组装再吊装,其余随施工进度进行组装,为方便平台安装,需搭设双排脚手架作为安装平台,架体离墙300mm,架体宽0.9m,立杆与大横杆在同一水平面上,且架体四周在同一水平面上,架体高度与安装楼面平齐。
楼层施工过程中,工具化附着式升降脚手架为结构施工提供单层施工面,架体上不能堆放钢筋、模板等材料,架体升降过程中采用智能控制系统,架体上严禁站人(包括操作人员),若架体出现故障,在架体上操作排除故障人员不得超过2人。安全通道、卸料平台、施工电梯、塔吊附墙支撑与架体各自为独立体系,互不影响。
