本工程为居住区二期建设项目(7#-12#楼及地下车库)三标段,由三个单位工程组成,我方承包施工的单体工程分别为11#、12#楼及地下车库。
施工现场钢筋加工场场地平整、道路畅通,用混凝土全部硬化,做好排水设施,加工场堆原材处采用定型化支架放置钢筋,按钢筋加工场平面布置图做好各种机械设备就位、固定、试运转工作。
在各部位施工前要认真履行交底制度,首先由项目总工对施工员进行交底,再由施工员对施工班组进行交底。

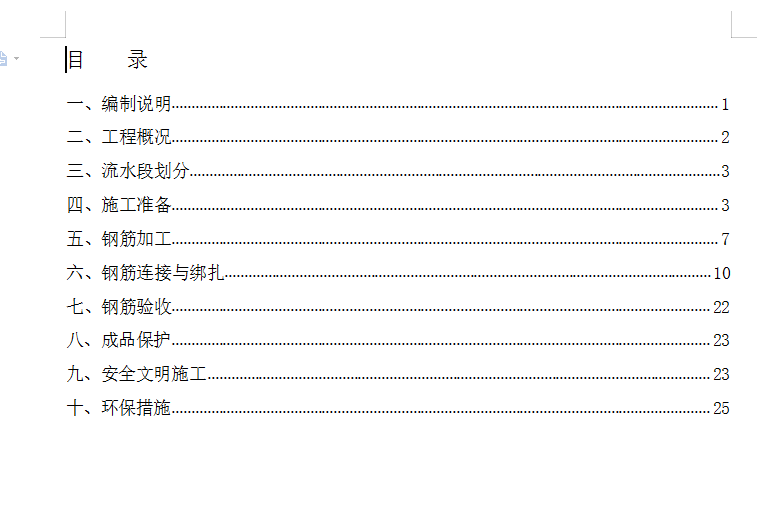

一、编制说明 1
二、工程概况 2

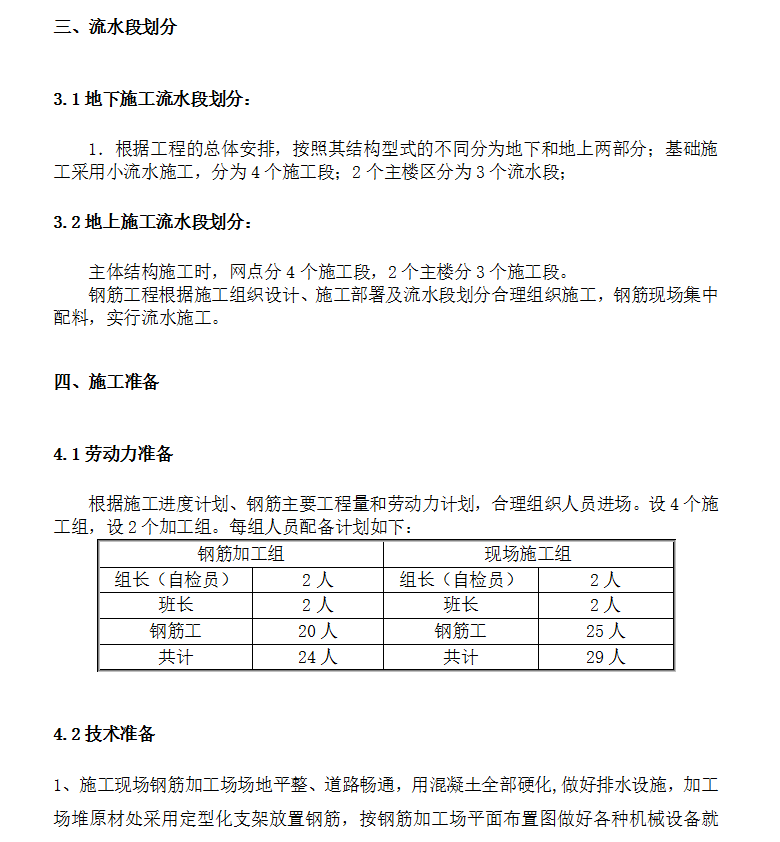

三、流水段划分 3
四、施工准备 3
五、钢筋加工 7
六、钢筋连接与绑扎 10
七、钢筋验收 22
八、成品保护 23
九、安全文明施工 23
十、环保措施 25........
