办公楼电梯脚手架搭设及拆除施工方案(含图纸)

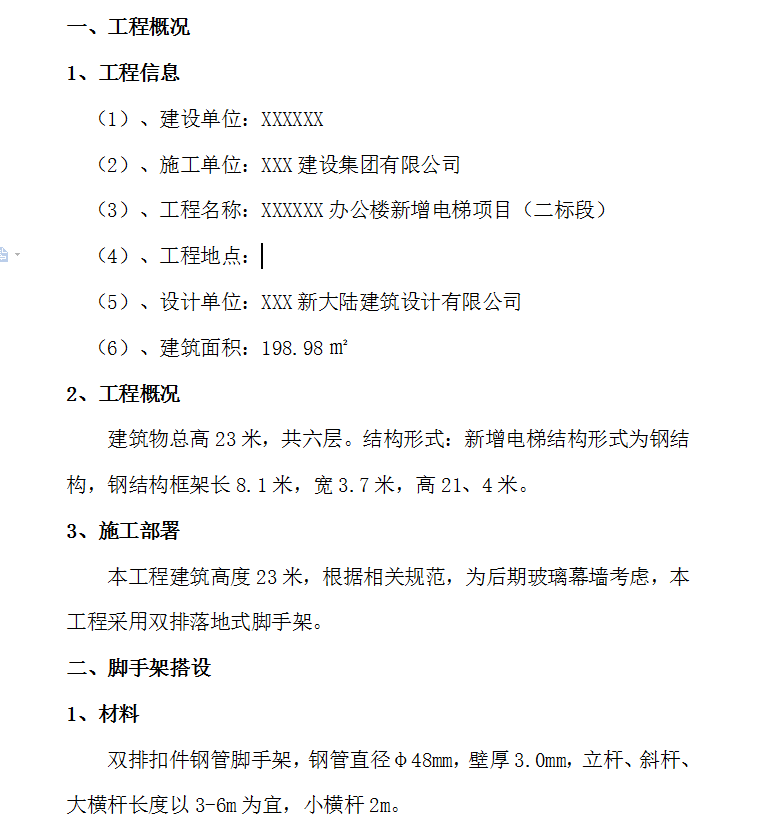

建筑物总高23米,共六层。结构形式:新增电梯结构形式为钢结构,钢结构框架长8.1米,宽3.7米,高21、4米。
本工程建筑高度23米,根据相关规范,为后期玻璃幕墙考虑,本工程采用双排落地式脚手架。
双排扣件钢管脚手架,钢管直径φ48mm,壁厚3.0mm,立杆、斜杆、大横杆长度以3-6m为宜,小横杆2m。
地基处理

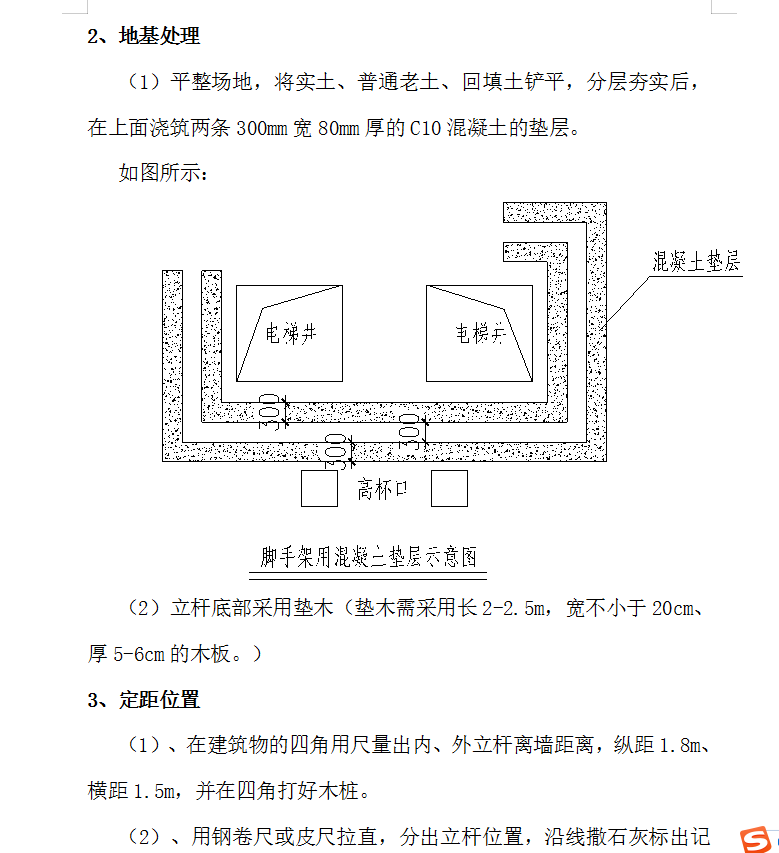

(1)平整场地,将实土、普通老土、回填土铲平,分层夯实后,在上面浇筑两条300mm宽80mm厚的C10混凝土的垫层。
定距位置
(1)、在建筑物的四角用尺量出内、外立杆离墙距离,纵距1.8m、横距1.5m,并在四角打好木桩。
(2)、用钢卷尺或皮尺拉直,分出立杆位置,沿线撒石灰标出记号(立杆接触面的中心),点出立杆位置。
(3)、内立杆与墙面的距离:采用脚手板横铺,须保证脚手架距墙面不大于20cm,或采用脚手板直铺,内立杆距墙面为20cm。
